Panel ALC vs gạch xây truyền thống: so sánh bằng số

Post 2026-08-15 |

Trả lời nhanh

So với tường xây gạch đỏ nung cùng chiều dày 100mm, tường tấm Panel ALC nhẹ hơn khoảng 2,8 lần, cần ít hơn khoảng 45 lần số cấu kiện phải đặt bằng tay, và có tổng chiều dài mạch ngắn hơn khoảng 7 lần.

Ba con số đó kéo theo ba hệ quả: tải trọng truyền xuống dầm, cột và móng giảm mạnh; tiến độ phần thô rút ngắn; và số điểm có thể phát sinh nứt mạch giảm theo đúng tỷ lệ.

Về nhân công: đơn giá ngày công của thợ lắp panel và thợ xây gạch là như nhau, khoảng 500.000 – 600.000 đồng mỗi thợ mỗi ngày. Panel rẻ hơn ở khoản này không phải vì công rẻ hơn, mà vì cùng một ngày công phủ được nhiều mét vuông tường hơn: theo ghi nhận của Càn Thanh, lắp panel đạt 15 – 25 m² mỗi thợ mỗi ngày, còn xây tường gạch đỏ dày 10cm đạt 8 – 12 m². Quy ra chi phí, nhân công tường panel vào khoảng 20.000 – 40.000 đồng mỗi m², tường gạch đỏ khoảng 41.700 – 75.000 đồng mỗi m².

Điều cần biết trước khi đọc các bài so sánh khác: Thông tư 13/2017/TT-BXD - văn bản mà hầu hết bài viết đang trích để nói “bắt buộc dùng vật liệu xây không nung” - đã bị bãi bỏ từ ngày 15/10/2024. Ràng buộc hiện nay nằm ở một văn bản khác, xem mục 5.

 Đang phân vân giữa xây gạch và lắp panel cho một công trình cụ thể? Gửi diện tích tường và chiều cao tầng, kỹ sư Càn Thanh tính giúp khối lượng và so sánh trên chính bản vẽ của bạn - Hotline 0967 213 312 · Zalo 0982 127 343

Hai vật liệu, hai hệ tiêu chuẩn - và đó là điểm khởi đầu đúng

Gạch đất sét nung và tấm Panel ALC không phải hai phiên bản khác nhau của cùng một thứ. Chúng khác nhau từ nguyên liệu, cách tạo cường độ, cho tới hệ tiêu chuẩn quản lý. Muốn so sánh cho ra kết luận dùng được, phải bắt đầu từ chỗ đó chứ không phải từ danh sách ưu điểm.

Gạch đất sét nung tạo cường độ bằng cách nung ở nhiệt độ cao, làm các hạt khoáng trong đất sét kết khối lại. Tấm Panel ALC tạo cường độ bằng phản ứng thủy nhiệt trong nồi chưng áp, sinh ra khoáng tobermorite, đồng thời có sẵn một lưới thép hàn nằm trong lõi. Một bên là vật liệu khối không cốt thép; bên kia là một cấu kiện có cốt thép.

Sự khác biệt đó phản ánh thẳng vào hệ tiêu chuẩn của hai loại:

Nội dung

Gạch đất sét nung

Tấm Panel ALC

Tiêu chuẩn sản phẩm

TCVN 1451:1998 cho gạch đặc; TCVN 1450:2009 cho gạch rỗng

TCVN 12867:2020 - Tấm tường bê tông khí chưng áp cốt thép, yêu cầu kỹ thuật

Tiêu chuẩn phương pháp thử

Viện dẫn bộ TCVN 6355 cho các phép thử gạch xây

TCVN 12868:2020 - phương pháp thử riêng cho tấm tường

Phân loại cường độ

Theo mác: M50 đến M200 với gạch đặc; M35 đến M125 với gạch rỗng

Theo cấp cường độ chịu nén B3, B4, B6, B8 và mác khối lượng thể tích D400 – D1000

Kích thước danh nghĩa

220 × 105 × 60mm và 190 × 90 × 45mm (gạch đặc); các cỡ tương tự với gạch rỗng

Dài 1.200 – 4.800mm theo mô đun 300, rộng 500 – 600mm, dày 75 – 250mm theo mô đun 25

Độ hút nước

Có chỉ tiêu bắt buộc: không lớn hơn 16%

KHÔNG nằm trong danh mục chỉ tiêu bắt buộc của TCVN 12867:2020

Cốt thép

Không có

Có - lưới thép hàn, thép đạt TCVN 1651:2018, lớp bê tông bảo vệ tối thiểu 10mm

Khả năng chịu uốn của cấu kiện

Không đặt ra - vật liệu không cốt thép

Chỉ tiêu bắt buộc với tấm dài trên 2.000mm: không nhỏ hơn 1,5 lần trọng lượng bản thân

Một chi tiết đáng chú ý ở dòng độ hút nước: gạch nung có ngưỡng 16% ghi thẳng trong tiêu chuẩn, còn tiêu chuẩn tấm panel không đặt chỉ tiêu này. Vì vậy mọi bài viết đem hai con số hút nước ra so trực tiếp với nhau đều đang so hai thứ không cùng cơ sở. Chuyện nước đi vào tường thế nào là một câu hỏi khác hẳn, và có câu trả lời thú vị hơn nhiều - xem mục 4.

So sánh bằng số: 1m² tường dày 100mm cần những gì

Đây là phần trọng tâm của bài. Toàn bộ các con số dưới đây tính được bằng hình học, ai cũng kiểm tra lại được, và giả thiết ghi rõ ngay dưới bảng.

Chỉ tiêu trên 1m² tường dày ~100mm

Tấm Panel ALC 1.200×600

Gạch AAC 600×200

Gạch đỏ nung 220×105×60

Số cấu kiện phải đặt bằng tay

1,39 tấm

8,33 viên

62,1 viên

Chiều dài mạch nằm ngang

1,67 m

5,00 m

14,29 m

Chiều dài mạch đứng

0,83 m

1,67 m

3,73 m

Tổng chiều dài mạch

2,50 m

6,67 m

18,02 m

Tỷ lệ mạch có ngàm dẫn hướng

67%

0%

0%

Chiều dày mạch điển hình

2 – 3mm (vữa mỏng chuyên dụng)

2 – 3mm (vữa mỏng chuyên dụng)

10mm (vữa xi măng – cát)

Khối lượng tường, chưa kể vữa và lớp trát

≈ 59,4 kg (mác D600)

≈ 60 kg (mác D600)

≥ 168 kg

Giả thiết dùng để tính - kiểm tra lại được

Gạch đỏ nung lấy viên 220 × 105 × 60mm theo TCVN 1451:1998 và TCVN 1450:2009, xây một hàng dày 105mm, mạch vữa 10mm cả phương ngang lẫn phương đứng. Diện tích một viên chiếm trên mặt tường kể cả mạch: 0,230 × 0,070 = 0,0161 m² → 62,1 viên/m².

Khối lượng tường gạch đỏ lấy theo CẬN DƯỚI 1.600 kg/m³ - mốc mà TCVN 1451:1998 dùng để giới hạn phạm vi áp dụng cho gạch đặc. Khi tính tải trọng thiết kế, khối xây gạch đặc thường được lấy nặng hơn con số này, nên chênh lệch thực tế còn lớn hơn bảng trên. Hãy lấy khối lượng thể tích theo catalogue của nhà cung cấp gạch cho từng dự án.

Khối lượng thể tích tấm panel không lấy từ tài liệu quảng cáo mà tính ngược từ phiếu thử LAS-XD 498: tấm mẫu 2.950 × 600 × 100mm nặng 105,17 kg, tức 105,17 ÷ 0,177 = 594 kg/m³ - đúng mác D600 theo Bảng 3 TCVN 12867:2020.

Chiều dài mạch tính cho tường xây ngang, không tính mạch tiếp giáp với cột và dầm vì phần đó giống nhau ở cả ba loại.

Panel ALC vs gạch xây truyền thống

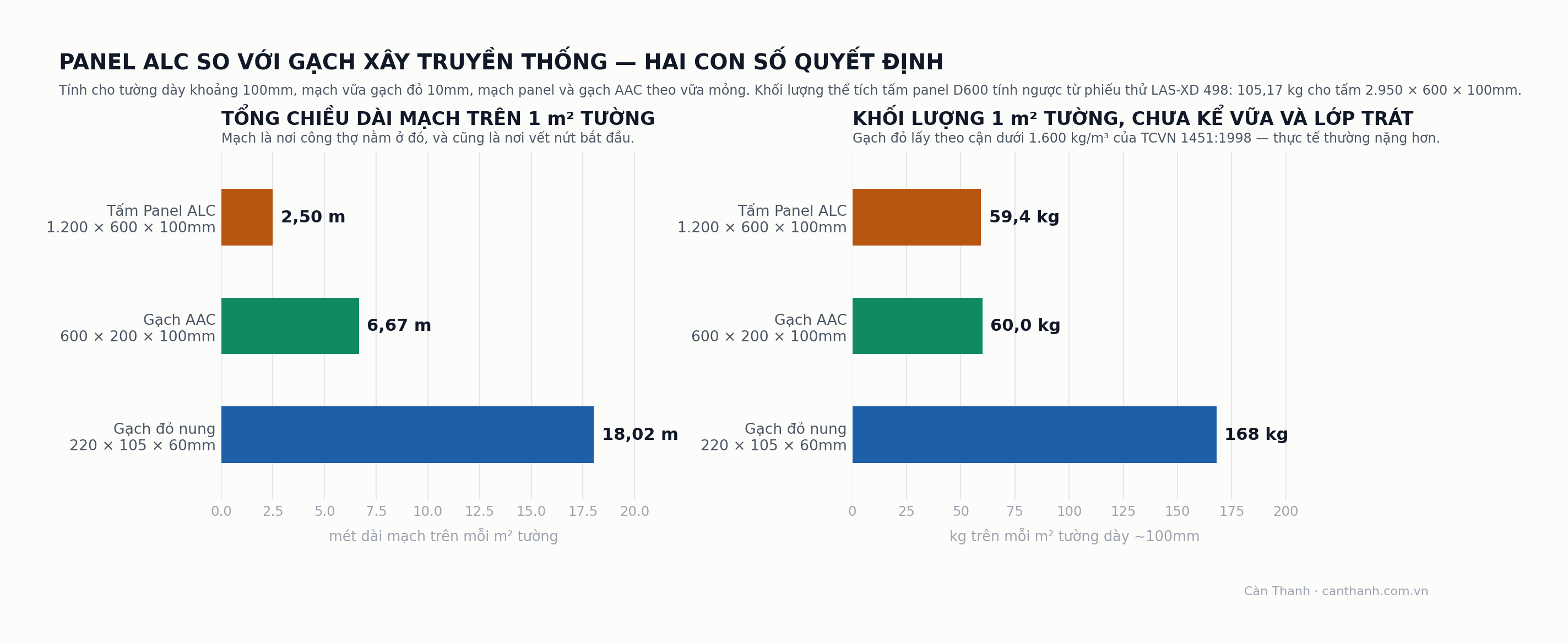

Hai con số quyết định của cuộc so sánh này: tổng chiều dài mạch và khối lượng tường trên mỗi m². Cột gạch đỏ trong biểu đồ khối lượng đã lấy theo cận dưới có lợi nhất cho gạch.

Ba tỷ số rút ra từ bảng, và đây là ba câu đáng nhớ nhất của bài:

  • Số cấu kiện phải đặt bằng tay: 62,1 viên so với 1,39 tấm - nhiều hơn khoảng 45 lần.
  • Tổng chiều dài mạch: 18,02 m so với 2,50 m - nhiều hơn khoảng 7,2 lần, tức panel giảm khoảng 86% chiều dài mạch.
  • Khối lượng tường: ít nhất 168 kg so với 59,4 kg - nặng hơn khoảng 2,8 lần, và đây đã là con số có lợi nhất cho gạch.

Ba con số trên có nghĩa gì trong thực tế

1. Khối lượng - bài toán truyền xuống dầm, cột và móng

Chênh lệch 2,8 lần không dừng ở bản thân bức tường. Tường là tải trọng thường xuyên đặt lên dầm, truyền xuống cột và cuối cùng xuống móng, nên nó có mặt trong mọi bước tính kết cấu. Với một căn nhà phố có khoảng 300m² tường, chênh lệch khối lượng giữa hai phương án vào cỡ 30 tấn - đủ để làm thay đổi tiết diện dầm, hàm lượng thép và trong nhiều trường hợp là cả phương án móng. Đây cũng chính là lý do panel được ưa dùng trong cải tạo và nâng tầng: kết cấu cũ không phải gánh thêm phần tải mà nó chưa từng được thiết kế để chịu.

2. Số mạch - vừa là công thợ, vừa là số điểm rủi ro

Mạch là nơi công thợ thật sự nằm ở đó: mỗi mét dài mạch là một lần rải vữa, một lần căn chỉnh, một lần miết. Nhưng mạch còn là thứ khác nữa - trong toàn bộ các sự cố nứt tường, phần lớn xuất hiện tại mạch chứ không phải giữa thân viên hay giữa thân tấm. Giảm 86% chiều dài mạch vì vậy vừa là giảm giờ công, vừa là giảm số điểm có thể phát sinh vấn đề về sau. Con số thực tế đo được trên công trình: một thợ lắp được 15 – 25 m² tường panel mỗi ngày, so với 8 – 12 m² khi xây tường gạch đỏ dày 10cm. Thêm một điểm mà gạch không có: 67% chiều dài mạch của tường panel là mạch ngàm âm dương, tức là mạch tự dẫn hướng cho tấm vào đúng vị trí thay vì phải căn bằng mắt và bằng dây.

3. Số cấu kiện - quyết định năng suất và tính lặp lại của chất lượng

Đặt 62 viên gạch và đặt 1,39 tấm panel để phủ cùng một mét vuông là hai công việc khác nhau về bản chất, không chỉ khác về số lượng. Với 62 viên, chất lượng bức tường là tổng của 62 thao tác riêng lẻ và phụ thuộc rất nhiều vào tay nghề từng người thợ. Với 1,39 tấm có ngàm dẫn hướng, phần lớn sai số hình học đã được nhà máy khống chế sẵn: tiêu chuẩn quy định độ bằng phẳng khe hở dưới thước 2m không quá 2mm và dung sai chiều dày chỉ ± 2mm. Đó là lý do tường panel dễ đạt độ phẳng đồng đều hơn, và lớp trát cần mỏng hơn.

Panel ALC vs gạch xây truyền thống

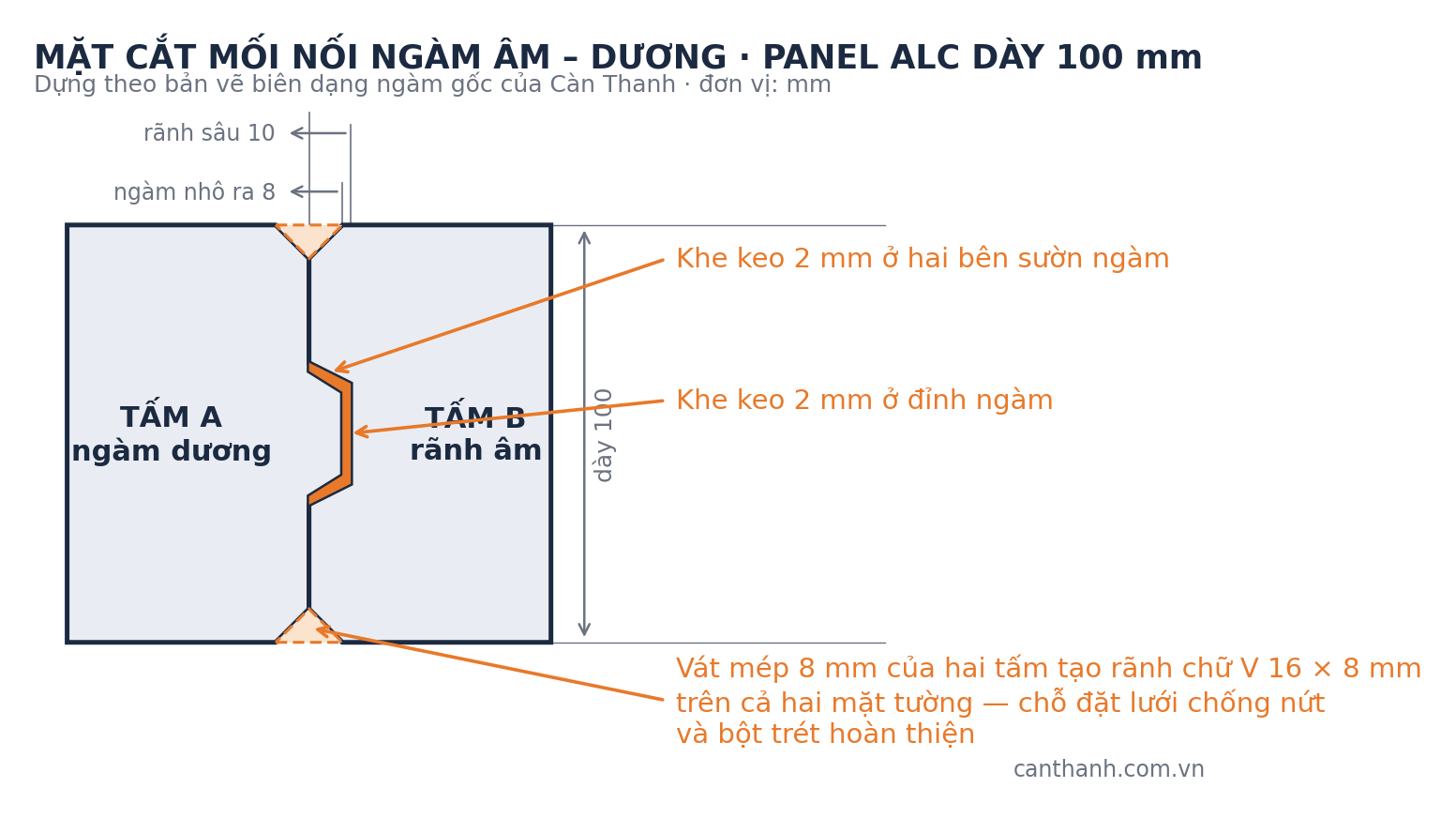

Mạch panel là mạch mỏng có ngàm dẫn hướng: rãnh âm luôn lớn hơn ngàm dương đúng 4mm ở mọi chiều, tạo khe keo đều 2mm quanh chu vi. Tường gạch không có cơ cấu này.

Nước đi vào tường thế nào - chỗ khác biệt bị hiểu sai nhiều nhất

Đây là lo ngại số một khi người ta cân nhắc bỏ gạch đỏ, và cũng là chỗ mà so sánh trên mạng sai nhiều nhất, vì hai loại vật liệu có cơ chế hoàn toàn khác nhau.

Bê tông khí chưng áp có lực hút mao dẫn tương đối rất thấp. Lý do nằm ở cấu trúc: các lỗ khí lớn tạo ra trong quá trình sản xuất gần như là lỗ kín, không thông với nhau. Bề mặt hút nước nhanh, nhưng nước không có mạng lỗ liên tục để đi sâu vào lõi. Chỉ khi có áp lực thủy tĩnh cao, mưa hắt mạnh kéo dài hoặc tiếp xúc nước ngầm thì vật liệu mới có thể bão hòa.

Gạch đất sét nung thì ngược lại: mạng mao dẫn trong gạch là mạng liên tục, nên nước dẫn được rất xa theo cả phương ngang lẫn phương đứng. Đây chính là cơ chế phía sau hiện tượng chân tường gạch bị ẩm ngược lên cao mà nhiều nhà gặp phải.

Kết luận rút ra không phải “loại nào chống nước tốt hơn”, mà là: hai loại tường cần hai cấu tạo chống thấm khác nhau, và không được bê nguyên biện pháp của tường gạch sang tường panel. Cách làm đúng cho tường panel nằm ở bài C15.

Quy định về vật liệu xây không nung - điều mà gần như mọi bài so sánh đang trích sai

Nếu bạn từng đọc một bài viết nói rằng công trình vốn nhà nước bắt buộc phải dùng vật liệu xây không nung theo Thông tư 13/2017/TT-BXD, thì thông tin đó đã cũ.

Thông tư 13/2017/TT-BXD ngày 08/12/2017 quy định sử dụng vật liệu xây không nung trong các công trình xây dựng đã bị bãi bỏ bởi Thông tư 07/2024/TT-BXD, có hiệu lực từ ngày 15/10/2024. Nói cách khác, văn bản mà phần lớn bài viết trên thị trường vẫn đang dẫn lại đã không còn hiệu lực từ hơn một năm trước.

Định hướng hiện nay nằm ở Quyết định 2171/QĐ-TTg ngày 23/12/2021 phê duyệt Chương trình phát triển vật liệu xây không nung tại Việt Nam đến năm 2030. Các mốc chính của chương trình:

  • Đến năm 2025: công trình vốn đầu tư công tại Hà Nội và Thành phố Hồ Chí Minh sử dụng tối thiểu 90% vật liệu xây không nung; các đô thị từ loại III trở lên ở mức 70 – 80% tùy vùng.
  • Công trình từ 9 tầng trở lên: sử dụng tối thiểu 80% vật liệu xây không nung.
  • Đến năm 2030: dự án vốn đầu tư công hướng tới 100%; công trình từ 9 tầng trở lên tối thiểu 90%.

Đọc đúng bản chất của văn bản này

Quyết định 2171/QĐ-TTg là chương trình phát triển với các mục tiêu và lộ trình, không phải một thông tư đặt nghĩa vụ trực tiếp lên chủ đầu tư theo cách Thông tư 13/2017 từng làm. Chương trình cũng nêu rõ các công trình có yêu cầu đặc thù được xem xét chấp thuận riêng, và khuyến khích chứ không bắt buộc đối với công trình vốn tư nhân.

Vì vậy, câu trả lời đúng cho một dự án cụ thể là: kiểm tra yêu cầu trong hồ sơ mời thầu và quy định của địa phương nơi xây dựng, thay vì trích một con số phần trăm chung. Chúng tôi nêu rõ điều này thay vì lấy nó làm lý do bán hàng - vì một con số trích sai trong thuyết minh dự án sẽ phải sửa ở bước thẩm tra.

Khi nào vẫn nên dùng gạch đỏ nung

Phần này không có trong các bài viết bán panel, nhưng nó cần thiết cho một quyết định đúng. Có những vị trí mà gạch đất sét nung vẫn là lựa chọn hợp lý hơn:

1. Kết cấu xây nằm dưới cốt nền, tiếp xúc lâu dài với đất ẩm và nước

TCVN 1451:1998 ghi rõ gạch đặc đất sét nung dùng để xây móng và tường. Với tường móng, bể ngầm, hố ga và các kết cấu ngâm trong môi trường ẩm ướt kéo dài, gạch đặc mác cao là lựa chọn quen thuộc và có hồ sơ áp dụng lâu năm. Tấm Panel ALC không được định vị cho nhóm vị trí này.

2. Khối lượng nhỏ, sửa chữa cục bộ, vá và cơi nới lặt vặt

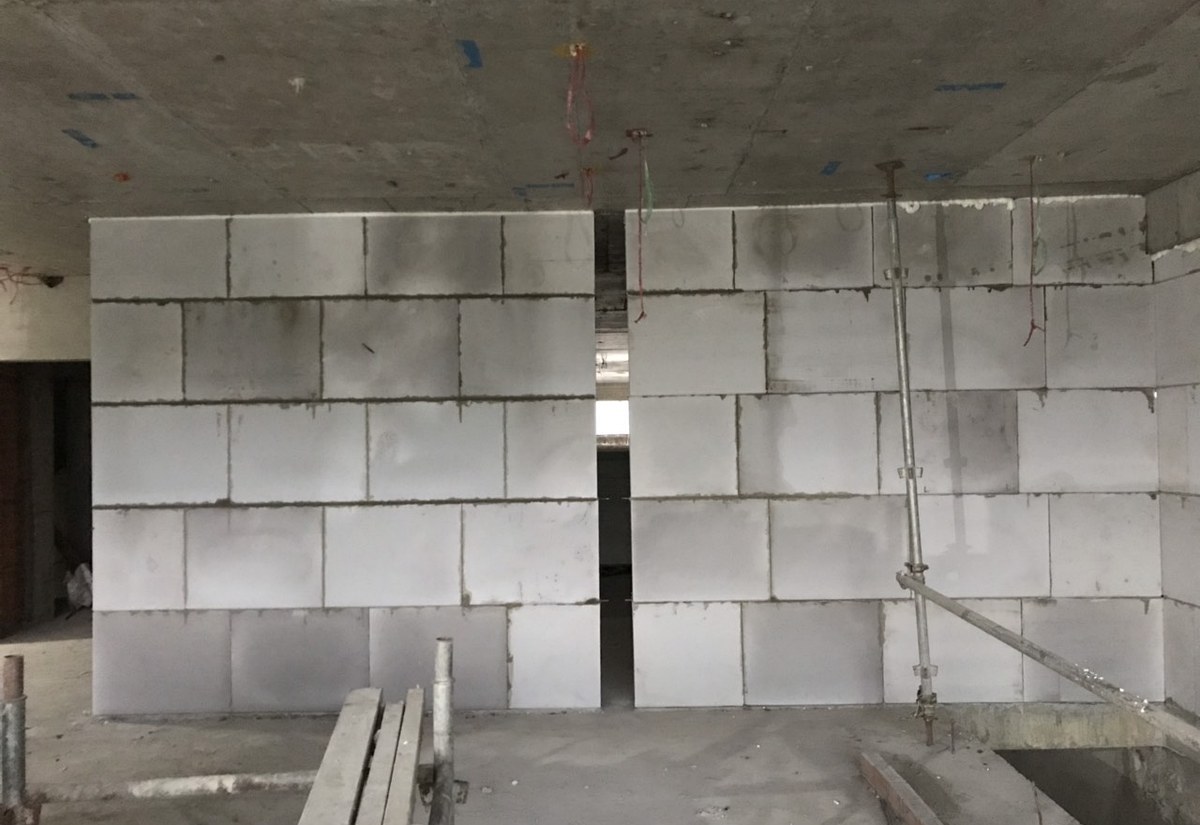

Panel phát huy lợi thế khi có mảng tường đủ lớn để khai thác khổ tấm. Với một mảng tường vài mét vuông, việc đặt hàng theo quy cách, vận chuyển và cắt tấm có thể mất nhiều công hơn là xây vài chục viên gạch. Đây là lý do thực tế, không phải lý do kỹ thuật.

3. Công trình ở nơi xa nguồn cung, chi phí vận chuyển vượt phần tiết kiệm

Panel là hàng khổ lớn, cần phương tiện và mặt bằng tập kết phù hợp. Nếu công trình nằm xa xưởng và khối lượng nhỏ, phần tiết kiệm được về nhân công và kết cấu có thể bị chi phí vận chuyển ăn hết. Hãy tính cả hai đầu trước khi quyết định.

4. Hạng mục yêu cầu vật liệu truyền thống vì lý do kiến trúc hoặc bảo tồn

Tường gạch trần, hạng mục phục dựng, chi tiết trang trí bằng gạch - đây là những trường hợp mà bản thân vật liệu là một phần của thiết kế, không thể thay bằng vật liệu khác.

Ngoài bốn trường hợp trên, phần lớn tường bao và tường ngăn của nhà ở, nhà cho thuê, khách sạn, văn phòng và nhà công nghiệp đều là chỗ mà ba tỷ số ở mục 2 phát huy trực tiếp.

So sánh chi phí - bốn khoản, không phải một

Câu hỏi “panel đắt hơn hay rẻ hơn gạch” gần như luôn được trả lời bằng cách so đơn giá vật tư trên mét vuông. Đó là cách so dẫn tới kết luận sai, vì nó bỏ qua ba khoản còn lại.

Một so sánh chi phí đúng phải gồm bốn khoản sau, tính trên cùng một diện tích tường của cùng một công trình:

Khoản chi phí

Tường gạch đỏ nung

Tường tấm Panel ALC

Điều chi phối chênh lệch

1. Vật tư xây

Gạch + vữa xi măng – cát trộn tại chỗ, mạch 10mm

Tấm + vữa mỏng chuyên dụng, mạch 2 – 3mm, định mức 0,8 bao 25kg cho mỗi m³ tấm

Đơn giá tấm cao hơn đơn giá gạch trên cùng m², nhưng khối lượng vữa xây giảm mạnh vì mạch mỏng và ít mạch

2. Nhân công xây lắp

62,1 viên và 18,02 m mạch cho mỗi m²

1,39 tấm và 2,50 m mạch cho mỗi m², trong đó 67% mạch có ngàm dẫn hướng

ĐƠN GIÁ NGÀY CÔNG BẰNG NHAU - khoảng 500.000 – 600.000 đ mỗi thợ mỗi ngày cho cả hai loại việc. Chênh lệch nằm ở năng suất: 15 – 25 m² mỗi thợ mỗi ngày với panel, so với 8 – 12 m² với gạch đỏ

3. Hoàn thiện

Bề mặt xây tay, lớp trát thường dày hơn để bù sai số

Dung sai nhà máy: độ bằng phẳng khe hở dưới thước 2m không quá 2mm, dung sai chiều dày ± 2mm

Chiều dày lớp trát và khối lượng vữa tô - cần đo trên công trình thực tế của bạn để có số liệu đúng

4. Hệ quả sang kết cấu và tiến độ

Tường nặng ít nhất 168 kg/m²

Tường nặng khoảng 59 kg/m²

Tiết diện dầm, hàm lượng thép, phương án móng; và số ngày rút ngắn của phần thô - với nhà cho thuê thì đây là số ngày có doanh thu

Nhân công: đơn giá bằng nhau, chênh lệch nằm hoàn toàn ở năng suất

Đây là khoản mà chúng tôi muốn tách riêng ra nói, vì nó chứa một hiểu lầm rất phổ biến: nhiều người cho rằng thợ lắp panel đòi công cao hơn thợ xây gạch nên nhân công sẽ đắt hơn.

Thực tế theo ghi nhận của Càn Thanh: đơn giá ngày công của hai loại việc là như nhau, khoảng 500.000 – 600.000 đồng cho mỗi thợ mỗi ngày. Panel không kéo theo một mức giá nhân công riêng.

Khi đơn giá ngày công bằng nhau, chi phí nhân công trên mỗi mét vuông tường chỉ còn phụ thuộc vào đúng một biến số - năng suất:

Chi phí nhân công cho mỗi m² tường  =  đơn giá ngày công  ÷  năng suất (m² hoàn thành mỗi thợ mỗi ngày)

Công thức này dẫn tới một kết luận sắc gọn: nếu một đội lắp panel đạt năng suất gấp đôi so với khi xây gạch, chi phí nhân công trên mỗi mét vuông giảm đúng một nửa - bất kể đơn giá ngày công là 500.000 hay 600.000 đồng. Đơn giá bị triệt tiêu khỏi phép so sánh; chỉ còn năng suất quyết định.

Và năng suất chính là chỗ ba tỷ số ở mục 2 phát huy: cùng một mét vuông tường, thợ xây gạch phải đặt 62,1 viên và xử lý 18,02 mét dài mạch, còn thợ lắp panel đặt 1,39 tấm và xử lý 2,50 mét dài mạch, trong đó 67% là mạch có ngàm tự dẫn hướng. Đó là lý do vật lý khiến panel nhanh hơn, chứ không phải một lời quảng cáo.

Đây là hai dải năng suất Càn Thanh ghi nhận được từ các công trình đã triển khai:

Công việc

Năng suất ghi nhận

Chi phí nhân công ở mức 500.000 đ/công

Chi phí nhân công ở mức 600.000 đ/công

Xây tường gạch đỏ dày 10cm

8 – 12 m² mỗi thợ mỗi ngày

41.700 – 62.500 đ/m²

50.000 – 75.000 đ/m²

Lắp tường tấm Panel ALC

15 – 25 m² mỗi thợ mỗi ngày

20.000 – 33.300 đ/m²

24.000 – 40.000 đ/m²

Panel nhanh hơn khoảng 1,5 đến 3 lần tùy đội thợ và tùy mặt bằng, trung bình vào khoảng 2 lần. Vì đơn giá ngày công bằng nhau, tỷ lệ đó chuyển thẳng thành tỷ lệ tiết kiệm chi phí nhân công.

Ba kịch bản dưới đây cho thấy khoảng dao động - kể cả kịch bản bất lợi nhất cho panel:

Kịch bản

Tường gạch đỏ

Tường Panel ALC

Tiết kiệm nhân công

Bất lợi nhất cho panel - gạch xây ở mức nhanh nhất (12 m²), panel lắp ở mức chậm nhất (15 m²), đơn giá 500.000 đ

41.700 đ/m²

33.300 đ/m²

8.400 đ/m² - khoảng 20%

Trung bình - gạch 10 m², panel 20 m², đơn giá 550.000 đ

55.000 đ/m²

27.500 đ/m²

27.500 đ/m² - đúng một nửa

Thuận lợi cho panel - gạch 8 m², panel 25 m², đơn giá 600.000 đ

75.000 đ/m²

24.000 đ/m²

51.000 đ/m² - khoảng 68%

Quy ra một công trình cụ thể

Một căn nhà phố có khoảng 300 m² tường. Ở kịch bản trung bình, phần tiết kiệm nhân công là 27.500 × 300 ≈ 8,25 triệu đồng. Ngay ở kịch bản bất lợi nhất cho panel, con số vẫn là khoảng 2,5 triệu đồng.

Nhưng khoản đáng giá hơn tiền có thể là số ngày công: 300 m² tường cần khoảng 30 công nếu xây gạch ở mức 10 m² mỗi công, và khoảng 15 công nếu lắp panel ở mức 20 m². Với nhà cho thuê hoặc công trình phải bàn giao đúng hạn, 15 công tiết kiệm được nằm thẳng trên đường găng tiến độ.

Bảng dưới đây để bạn tự đối chiếu với năng suất thật của đội thợ mình, thay vì dùng dải chung ở trên.

Năng suất (m² mỗi thợ mỗi ngày)

Đơn giá 500.000 đ/công

Đơn giá 600.000 đ/công

4 m²

125.000 đ/m²

150.000 đ/m²

6 m²

83.300 đ/m²

100.000 đ/m²

8 m²

62.500 đ/m²

75.000 đ/m²

10 m²

50.000 đ/m²

60.000 đ/m²

12 m²

41.700 đ/m²

50.000 đ/m²

15 m²

33.300 đ/m²

40.000 đ/m²

20 m²

Tác giả: Lê Quang Dương

Tôi Lê Quang Dương hiện đang là trưởng phòng kinh doanh tại Công ty TNHH Càn Thanh chuyên phân phối gạch AAC, tấm bê tông siêu nhẹ... Ngoài công việc phụ trách bán hàng, tôi còn kiêm luôn hạng mục kỹ sư xây dựng tư vấn tại các công trình như nhà ở, nhà xưởng...
