HƯỚNG DẪN THI CÔNG VỮA TÔ SKIMCOAT LOẠI MỎNG (EBS)

Post 2026-06-22 |

HƯỚNG DẪN THI CÔNG VỮA TÔ SKIMCOAT LOẠI MỎNG (EBS)

HƯỚNG DẪN THI CÔNG VỮA TÔ

SKIMCOAT LOẠI MỎNG (EBS)

Bả mỏng trực tiếp trên nền tường AAC E-Block







QUY TRÌNH THỰC HÀNH DÀNH CHO NHÀ THẦU VÀ ĐỘI THỢ

3 ĐIỂM CẦN NHỚ

Xử lý nền sạch và tương đối phẳng

Thi công 2 lớp bằng vữa EBS-302

Bố trí lưới tại các vị trí dễ nứt

Xử lý nền kỹ - bả đúng lớp - bố trí lưới đúng vị trí

1

HIỂU ĐÚNG VỀ GIẢI PHÁP BẢ MỎNG  |  Ngắn gọn - đúng vật liệu - đúng phạm vi

Tường AAC E-Block có bề mặt tương đối phẳng. Khi khối xây được thi công đúng kỹ thuật, có thể bả trực tiếp bằng vữa Skimcoat chuyên dụng thay vì tô lớp vữa truyền thống quá dày.

LỢI ÍCH

Giảm lượng vữa và tải trọng lớp hoàn thiện

Rút ngắn thời gian thi công

Tạo bề mặt phẳng, thuận lợi cho sơn

Tối ưu chi phí khi tường xây đã đủ phẳng

ĐIỀU KIỆN CẦN CÓ

Bề mặt nền sạch, chắc và tương đối phẳng

Dùng vữa bả mỏng phù hợp với AAC

Gia cường lưới tại vị trí dễ nứt

Kiểm soát độ ẩm nền trước khi thi công





NGUYÊN TẮC KỸ THUẬT

AAC có đặc tính hút nước khác với gạch truyền thống; cần chọn hệ vữa tương thích với AAC.

Không nên dùng lớp vữa quá giàu xi măng hoặc quá cứng vì chênh lệch co ngót có thể gây nứt và bong tách.

Bề mặt không được quá khô nhưng cũng không được bão hòa nước trước khi thi công.





LƯU Ý QUAN TRỌNG

Bả mỏng không phải là giải pháp che lấp sai số lớn của khối xây. Các vị trí lồi lõm cần được xử lý trước.

Không tự ý bổ sung xi măng hoặc cát vào vữa trộn sẵn vì có thể làm thay đổi độ co ngót và độ bám dính.

Sau khi bả, cần bảo vệ bề mặt tránh khô quá nhanh, mưa trực tiếp và va đập.



2

QUY TRÌNH THI CÔNG  |  5 bước dễ áp dụng tại công trường



1

KIỂM TRA VÀ LÀM PHẲNG BỀ MẶT

Kiểm tra độ phẳng của tường; vá các vị trí khuyết mẻ, mạch vữa chưa đầy và điểm lõm cục bộ. Mài phẳng các điểm lồi.

Sai số bề mặt sau xử lý nên kiểm soát trong khoảng ±2 mm.

2

LÀM SẠCH VÀ KIỂM SOÁT ĐỘ ẨM NỀN

Dùng chổi cứng quét sạch bụi, hạt rời và tạp chất. Khi nền quá khô, làm ẩm nhẹ theo hướng dẫn của nhà sản xuất vữa.

Không tưới đẫm nước; không thi công khi nền bão hòa nước.

3

TRỘN VỮA SKIMCOAT

Cho nước sạch vào thùng trước, từ từ bổ sung bột vữa và khuấy bằng máy trong khoảng 3-5 phút đến khi hỗn hợp đồng nhất.

Không tự ý thêm xi măng, cát hoặc dùng lại phần vữa đã bắt đầu đông kết.

4

THI CÔNG LỚP THỨ NHẤT

Dùng bàn chà kéo đều lớp vữa đầu tiên; ép vữa bám chắc vào nền và kiểm tra độ phẳng. Tại vị trí cần gia cường, ép lưới sợi thủy tinh chìm vào lớp vữa.

Chiều dày tham khảo: 1-1,5 mm.

5

THI CÔNG LỚP HOÀN THIỆN

Sau khi lớp đầu đã ổn định, thi công lớp hoàn thiện; kéo đều, phủ kín lưới và xử lý góc cạnh.

Thời gian chờ tham khảo: khoảng 6 giờ. Chiều dày lớp hoàn thiện: 1-1,5 mm.



HƯỚNG DẪN THI CÔNG VỮA TÔ SKIMCOAT LOẠI MỎNG (EBS)

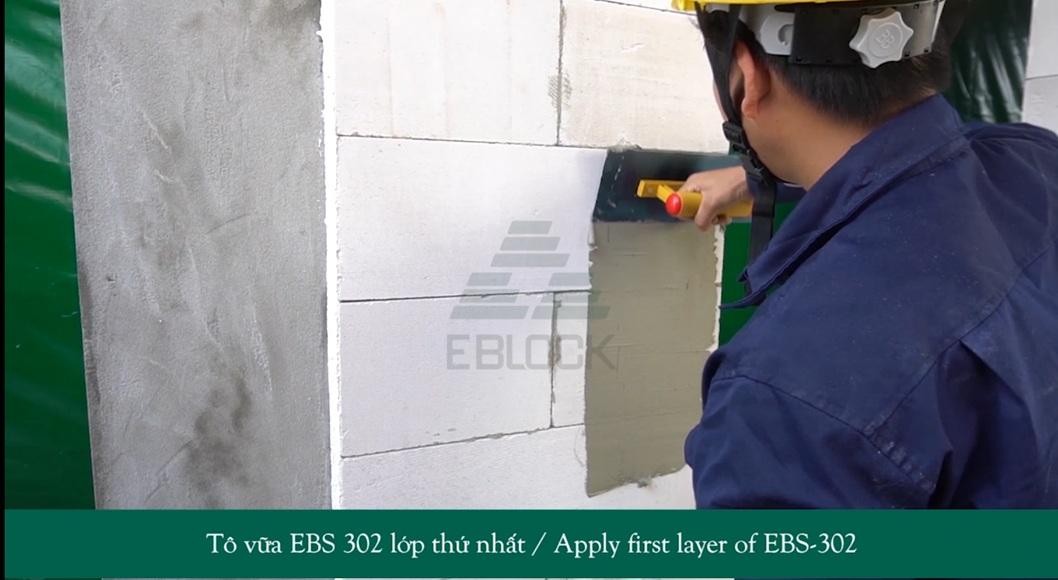

Hình 1. Thi công lớp EBS-302 thứ nhất
HƯỚNG DẪN THI CÔNG VỮA TÔ SKIMCOAT LOẠI MỎNG (EBS)

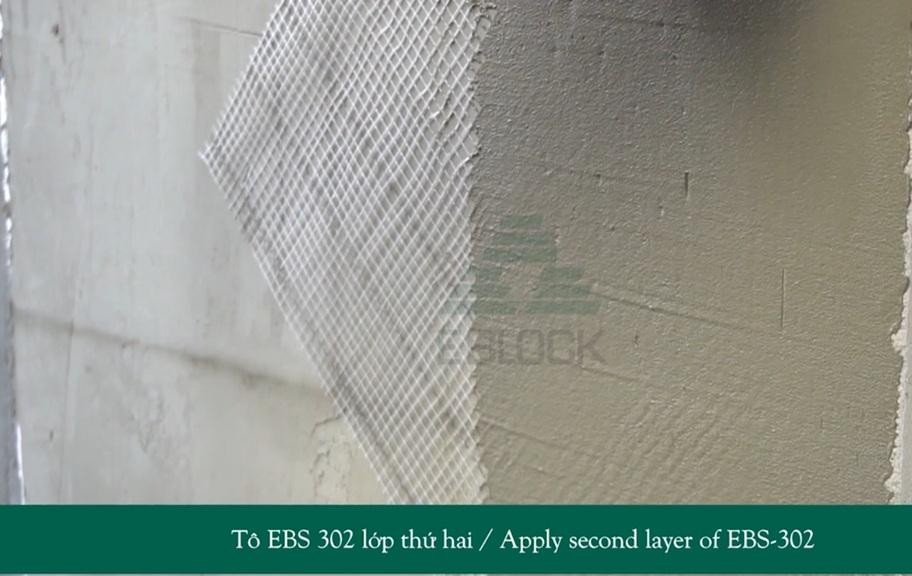

Hình 2. Thi công lớp EBS-302 hoàn thiện

3

BỐ TRÍ LƯỚI CHỐNG NỨT  |  Gia cường đúng vị trí - không lạm dụng

Sử dụng lưới sợi thủy tinh kháng kiềm tại các khu vực dễ tập trung ứng suất. Lưới cần được ép chìm trong lớp vữa ban đầu trước khi thi công lớp hoàn thiện.

HƯỚNG DẪN THI CÔNG VỮA TÔ SKIMCOAT LOẠI MỎNG (EBS)

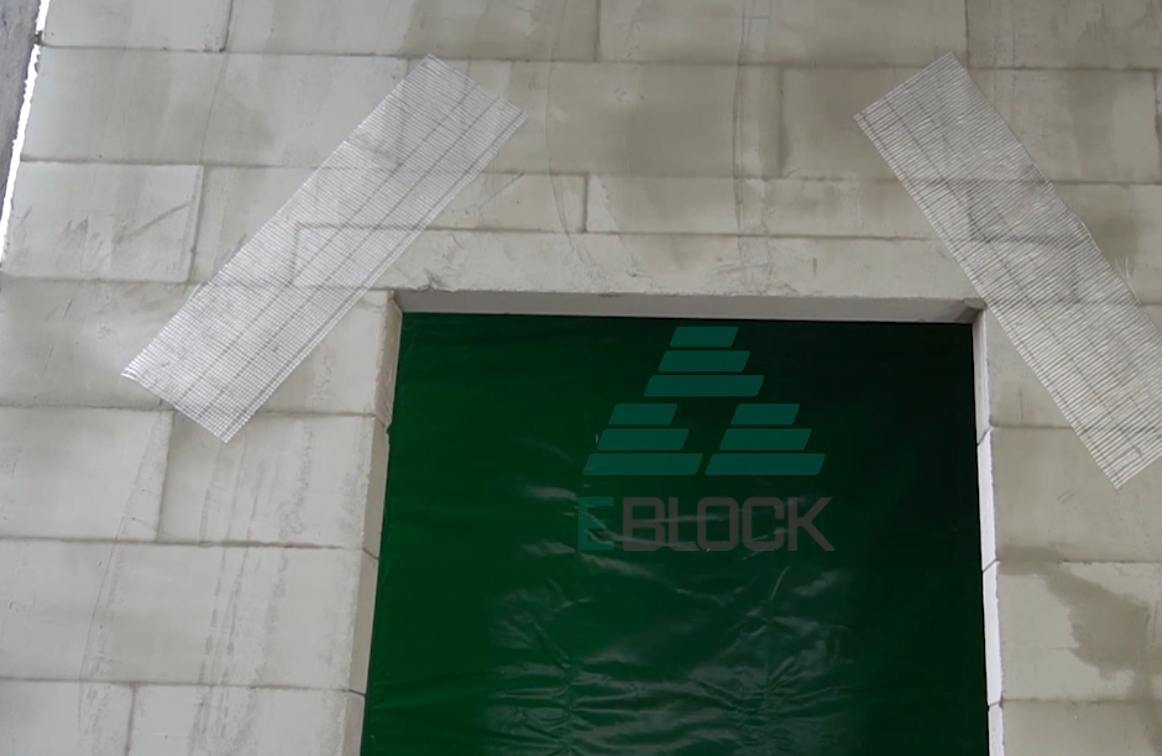

Hình 3. Bố trí lưới chéo tại góc ô mở
HƯỚNG DẪN THI CÔNG VỮA TÔ SKIMCOAT LOẠI MỎNG (EBS)

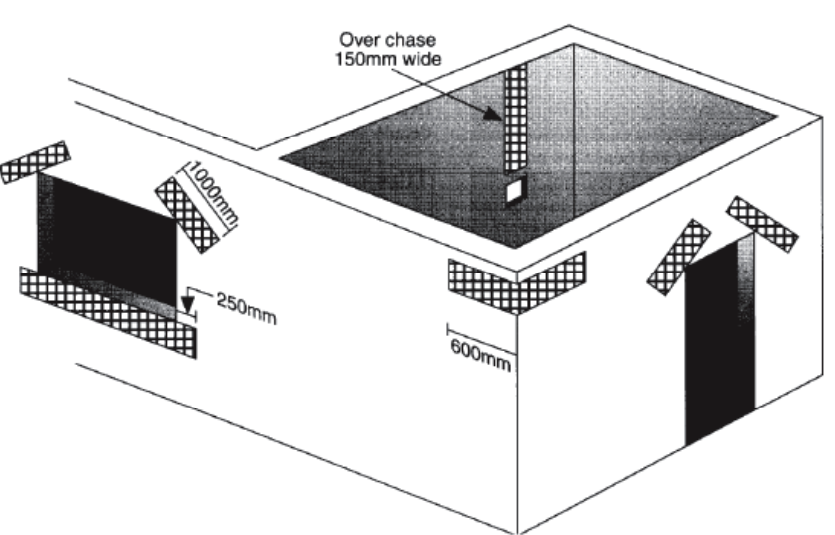

Hình 4. Sơ đồ minh họa vị trí bố trí lưới chống nứt



CÁC VỊ TRÍ CẦN LƯU Ý

Góc cửa đi và cửa sổ

Bậu cửa sổ

Tiếp giáp tường AAC với cột hoặc dầm bê tông

Rãnh kỹ thuật âm tường

Vị trí sửa chữa cục bộ

Góc ngoài của tường

Mối nối giữa các cấu kiện khác nhau

Khu vực có nguy cơ phát sinh nứt cục bộ





CẦN NHỚ

Lưới giúp giữ ổn định lớp vữa và hạn chế nứt cục bộ.

Lưới không phải là cốt gia cường chịu lực và không thay thế lanh tô, khe co giãn hoặc liên kết kết cấu.

4

ĐỊNH MỨC VÀ KIỂM SOÁT CHẤT LƯỢNG  |  Dễ tra cứu trước khi thi công

Định mức tham khảo:

Loại vữa

Chiều dày tô

Định mức

Diện tích / bao 25 kg

Skimcoat EBS 302

3,0-4,0 mm

4,4-5.8 kg/m²

4,3-5,6 m²

Lưu ý: định mức thực tế phụ thuộc độ phẳng của tường và mức độ xử lý nền. Không dùng Skimcoat để bù sai số quá lớn.

CHECKLIST TRƯỚC KHI BẢ MỎNG

Tường đủ phẳng; vị trí lồi lõm đã xử lý

Bề mặt đã quét sạch bụi

Nền không quá khô và không bão hòa nước

Lưới đã bố trí đúng vị trí

Vữa được trộn đúng tỷ lệ

Không bổ sung xi măng hoặc cát

Lớp đầu đủ ổn định trước lớp hoàn thiện

Bề mặt được bảo vệ sau khi bả



4 LỖI THƯỜNG GẶP CẦN TRÁNH

01  Bả trên nền còn bụi hoặc hạt rời.

02  Dùng Skimcoat để bù lớp quá dày.

03  Không dán lưới tại góc cửa và vị trí tiếp giáp.

04  Tự ý thêm xi măng, cát hoặc quá nhiều nước.







KẾT LUẬN

Xây phẳng ngay từ đầu là điều kiện quan trọng nhất để giảm chi phí hoàn thiện.

Dùng đúng vữa chuyên dụng, xử lý nền kỹ và bố trí lưới đúng vị trí sẽ giúp lớp bả bền và ổn định hơn.

Tác giả: Lê Quang Dương

Tôi Lê Quang Dương hiện đang là trưởng phòng kinh doanh tại Công ty TNHH Càn Thanh chuyên phân phối gạch AAC, tấm bê tông siêu nhẹ... Ngoài công việc phụ trách bán hàng, tôi còn kiêm luôn hạng mục kỹ sư xây dựng tư vấn tại các công trình như nhà ở, nhà xưởng...

Bạn sẽ quan tâm:

HƯỚNG DẪN CHỐNG THẤM AAC CÀN THANH

KỸ THUẬT ĐI ĐIỆN NƯỚC (M&E) - Cách cắt rãnh, đi ống và trám vá đúng kỹ thuật trên tường AAC

HƯỚNG DẪN THI CÔNG DÁN LƯỚI SỢI THỦY TINH CHỐNG NỨT TƯỜNG AAC

HƯỚNG DẪN THI CÔNG ĐÀ LANH TÔ AAC

Có nên dùng tấm bê tông AAC không? Ưu nhược điểm & tư vấn thực tế

Giải Pháp Nâng Nền Bằng Gạch Nhẹ AAC & Tấm Panel ALC | Càn Thanh
