Định mức vật tư & tốc độ thi công tường AAC cho nhà xưởng | Càn Thanh

Post 2026-08-01 |

Một trong những lợi thế lớn của gạch bê tông khí chưng áp (AAC) ở nhà xưởng là thi công nhanh và định mức vật tư gọn: viên lớn, trọng lượng nhẹ, xây bằng vữa chuyên dụng mạch mỏng nên giảm đáng kể nhân công và thời gian so với gạch nung. Bài viết tổng hợp định mức các loại vữa, số lượng gạch và phụ kiện cho mỗi mét vuông tường, cùng tốc độ thi công tham khảo - giúp chủ đầu tư và nhà thầu dự trù vật tư và tiến độ chính xác cho công trình.

Định mức tốc độ thi công tường AAC nhà xưởng
Thi công tường AAC bằng vữa chuyên dụng - viên lớn, mạch mỏng, tốc độ nhanh

1. Vì sao tường AAC thi công nhanh

Tốc độ thi công của AAC đến từ ba yếu tố cộng hưởng:

  • Viên lớn, ít mạch:  một viên AAC 600×200 hay 600×300 mm phủ diện tích lớn hơn nhiều lần viên gạch nung, nên số viên và số mạch xây trên mỗi mét vuông giảm mạnh.
  • Trọng lượng nhẹ:  viên AAC 600×200×100 mm chỉ nặng khoảng 8,3 kg, thao tác nhanh, ít mệt, giảm hao phí nhân công.
  • Vữa chuyên dụng mạch mỏng:  xây bằng vữa chuyên dụng EBT-104 cho mạch mỏng, bám dính tốt, trộn nhanh bằng máy khuấy - không phải trộn cát, xi măng, sàng cát như vữa truyền thống.

2. Tốc độ thi công tham khảo

Với đội thợ quen việc và mặt bằng thuận lợi, năng suất xây tường AAC thường đạt khoảng 15 – 25 m² tường mỗi công (một nhân công một ngày), cao hơn đáng kể so với xây gạch tuynel cùng điều kiện. Tốc độ thực tế phụ thuộc chiều cao tường, số lỗ cửa, yêu cầu giằng và pát thép, cũng như tay nghề đội thợ.

Mẹo tăng tốc độ & chất lượng đồng thời

Trộn vữa từng mẻ nhỏ (khoảng 1/2 bao/thùng) bằng máy khuấy để vữa luôn mịn dẻo, dùng hết nhanh, tránh vữa để lâu bị khô; kết hợp thước cữ và bay răng cưa chuyên dụng để mạch mỏng đều. Mạch xây càng chuẩn thì tô hoàn thiện càng nhanh và ít nứt.

3. Định mức vữa xây chuyên dụng EBT-104

Vữa xây EBT-104 (bao 25 kg) được định mức theo thể tích khối xây. Lượng dùng thay đổi theo loại gạch và độ dày mạch:

Loại gạch / tấm

Định mức EBT-104 (bao 25 kg / m³ khối xây)

Gạch AAC 600×200 mm

≈ 1,5 – 1,7 bao/m³

Gạch AAC 600×300 mm

≈ 1,3 – 1,4 bao/m³

Tấm Panel AAC 1200×600 mm

≈ 0,7 – 0,8 bao/m³

Bảng 1 - Định mức vữa xây EBT-104 theo loại gạch (độ dày 75–200 mm). Nước trộn: 6,0 – 7,0 lít/bao 25 kg, khuyến nghị 6,5 lít.

Quy ra mỗi m² tường: Vì định mức tính theo mét khối khối xây, lượng vữa cho mỗi mét vuông tường tỷ lệ thuận với độ dày tường. Ví dụ, tường dày 100 mm bằng gạch 600×200 cần khoảng 0,15 – 0,17 bao/m²; tường dày 200 mm cần khoảng 0,30 – 0,34 bao/m².

4. Định mức vữa hoàn thiện & phụ trợ

Tùy giải pháp hoàn thiện (tô dày truyền thống hay tô mỏng skimcoat), định mức các loại vữa như sau:

Loại vữa

Công dụng

Định mức

EBP-202/203 - Vữa tô

Tô hoàn thiện bề mặt tường AAC

10 – 12 kg/m² (1 lớp dày 5 mm)

EBS-302 - Skimcoat

Tô mỏng thay lớp tô dày

7 kg/m² (2 lớp, tổng 3–4 mm)

EBS-300 - Skimcoat mịn

Bề mặt mịn, sơn trực tiếp

≈ 1,5 kg/m² (1 lớp 1 mm)

EBH-401 - Vữa lót Primer

Lót trước khi tô vữa xi măng cát

≈ 1,0 kg/m² (lớp < 1 mm)

EBF-501 - Vữa đàn hồi

Chèn khe đầu tường & khe biến dạng, chống nứt

≈ 0,34 kg/md (khe 2×1 cm)

Bảng 2 - Định mức vữa hoàn thiện và phụ trợ AAC. Chọn hệ tô dày (EBP) hoặc hệ tô mỏng skimcoat (EBS) tùy yêu cầu bề mặt, không dùng đồng thời cả hai.

5. Dự trù vật tư cho 1 m² tường AAC

Bảng dưới đây tính sẵn vật tư cho một mét vuông tường điển hình (dày 100 mm, xây bằng gạch 600×200 mm, tô hoàn thiện hai mặt), để dễ nhân lên theo tổng diện tích công trình.

Hạng mục

Định mức cho 1 m² tường (dày 100 mm)

Gạch AAC 600×200×100 mm

≈ 8,3 viên (≈ 0,10 m³)

Vữa xây EBT-104 (bao 25 kg)

≈ 0,15 – 0,17 bao

Vữa tô EBP-202/203 (nếu tô dày)

≈ 20 – 24 kg (2 mặt, mỗi mặt 1 lớp)

Hoặc skimcoat EBS-302 (nếu tô mỏng)

≈ 14 kg (2 mặt)

Vữa đàn hồi EBF-501 (chèn khe)

≈ 0,34 kg/md khe tiếp giáp

Pát thép liên kết

≈ 1 pát cho mỗi 2 hàng gạch

Bảng 3 - Dự trù vật tư tham khảo cho 1 m² tường AAC dày 100 mm (gạch 600×200). Gạch 600×300 dùng ≈ 5,6 viên/m²; Panel 1200×600 dùng ≈ 1,4 tấm/m².

» Bài liên quan: Bài 8 - Báo giá & định mức vật tư AAC cho 1.000 m² tường nhà xưởng

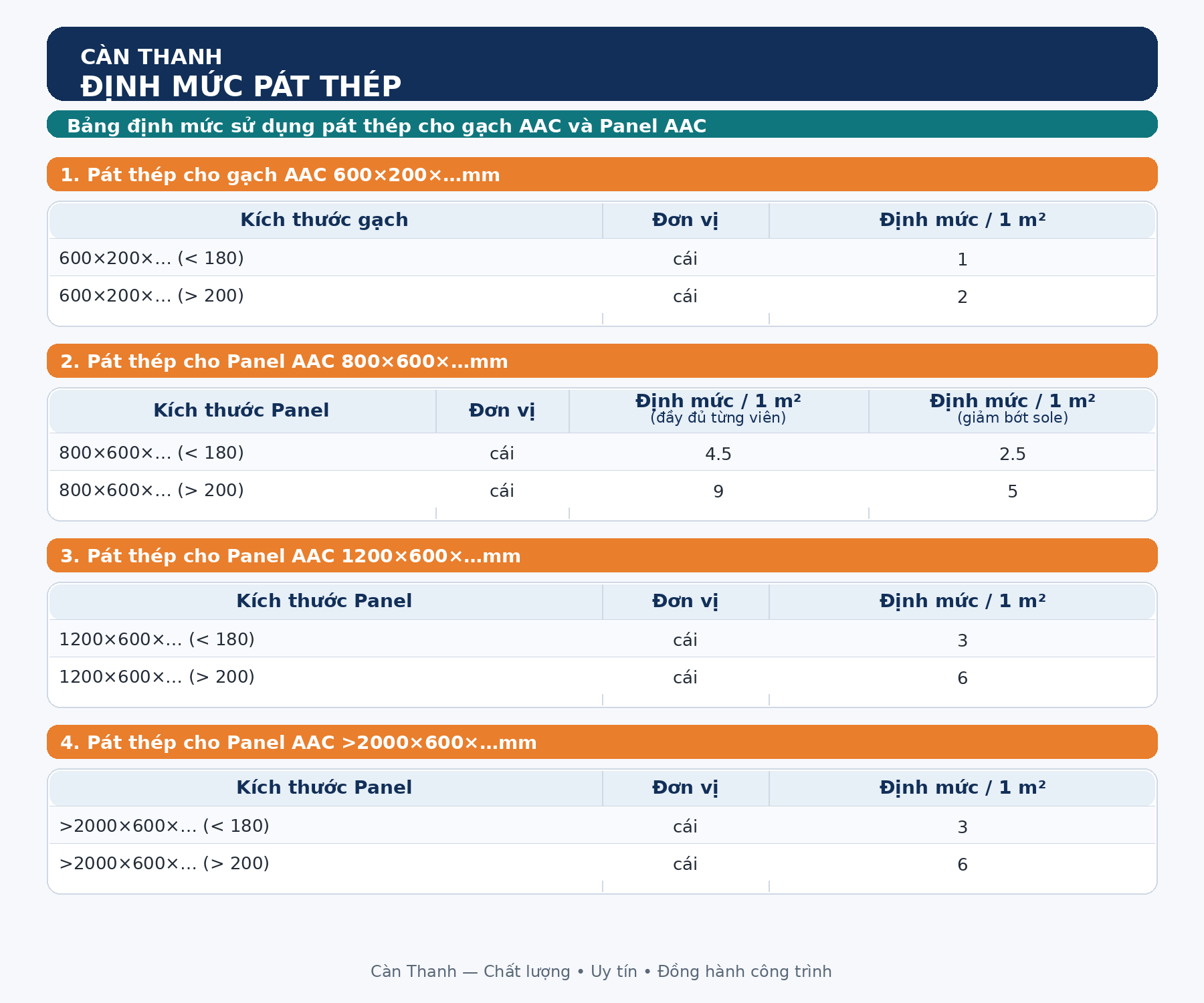

6. Pát thép & liên kết tường

Tường AAC nhà xưởng thường cao và dài nên cần pát thép liên kết vào cột, vách hoặc dầm bê tông để ổn định ngoài mặt phẳng. Mật độ bố trí tham khảo khoảng 2 hàng gạch một pát ở tường thông thường, và dày hơn ở đầu tường, đoạn cao, đoạn dài hoặc gần cửa. Nguyên tắc: pát thép là liên kết mềm để giữ ổn định, không khóa cứng tuyệt đối tường vào kết cấu - vì tường và kết cấu co ngót khác nhau, khóa cứng dễ gây nứt.

Định mức tốc độ thi công tường AAC nhà xưởng
Sơ đồ định mức và vị trí bố trí pát thép liên kết tường AAC (tài liệu kỹ thuật Càn Thanh)

» Bài liên quan: Bài 7 - Biện pháp thi công tường cao + hệ giằng, thép liên kết cho nhà xưởng

7. Lưu ý để định mức đạt chuẩn và tránh hao phí

  • Trộn đúng tỷ lệ nước:  đong nước theo đúng khuyến nghị (6,5 lít/bao 25 kg với EBT-104); vữa quá khô khó xây, quá loãng chảy mạch và tốn vữa.
  • Giữ mạch mỏng:  mạch xây càng mỏng và đều thì càng tiết kiệm vữa và giảm nứt; đây là điểm khác biệt giúp AAC hao vữa ít hơn xây truyền thống.
  • Không pha trộn tùy tiện:  không tự ý thêm xi măng hoặc cát vào vữa trộn sẵn, vì làm thay đổi độ co ngót và độ bám dính, dễ gây nứt và bong tách.
  • Mẻ nhỏ, dùng ngay:  trộn từng mẻ nhỏ, dùng hết nhanh sau khi trộn để tránh vữa đông cứng gây lãng phí.

8. Câu hỏi thường gặp

Xây tường AAC có cần thợ chuyên không?

Thợ xây thông thường có thể làm được sau khi nắm quy trình trộn vữa chuyên dụng, giữ mạch mỏng và bố trí pát thép đúng. Đội kỹ thuật Càn Thanh có thể hướng dẫn và chuyển giao kỹ thuật cho đội thi công.

Định mức vữa trên có cố định không?

Đây là định mức tham khảo; lượng dùng thực tế dao động theo độ dày mạch, loại gạch, tay nghề và điều kiện thời tiết. Nên dự trù thêm một biên độ hao hụt hợp lý khi đặt vật tư.

Có thể tính nhanh vật tư cho cả công trình không?

Có. Lấy tổng diện tích tường (m²) nhân với định mức mỗi m² trong Bảng 3, điều chỉnh theo độ dày và loại gạch thực dùng. Đội kỹ thuật Càn Thanh hỗ trợ lập bảng dự trù chi tiết cho từng công trình.
