HƯỚNG DẪN THI CÔNG ĐÀ LANH TÔ AAC
Post 2026-05-10 |
Tài liệu kỹ thuật dành cho thợ, thầu thi công và chủ đầu tư
Ứng dụng cho tường gạch bê tông khí chưng áp AAC
|
MỤC TIÊU CỦA TÀI LIỆU Giúp đội thi công hiểu đúng vị trí đặt đà lanh tô AAC, chiều dài gối đỡ, cách bố trí viên gạch gối và các lỗi cần tránh tại khu vực cửa đi/cửa sổ. |
1. TỔNG QUAN VỀ ĐÀ LANH TÔ AAC |

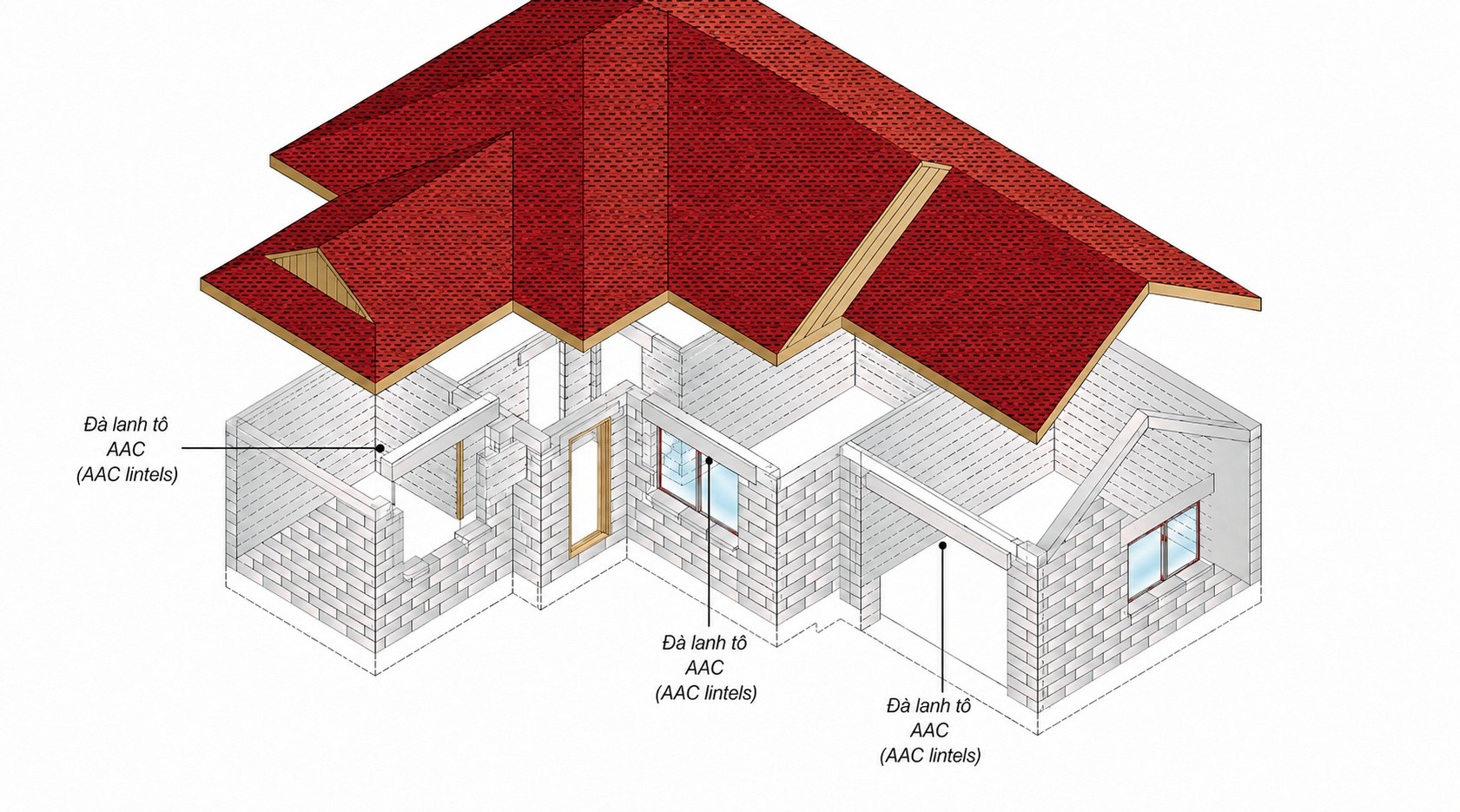

Đà lanh tô AAC là cấu kiện đặt ngang phía trên cửa đi, cửa sổ hoặc các ô mở trên tường. Nhiệm vụ chính là đỡ phần gạch AAC phía trên ô mở, giúp tải trọng truyền đều xuống hai bên tường và hạn chế nứt tại góc cửa.
Đà lanh tô AAC thường là cấu kiện bê tông khí chưng áp có cốt thép gia cường bên trong. Vì vậy, khi thi công cần đặt đúng vị trí, đúng chiều và không tự ý cắt ngắn tại công trường.
|
|
|

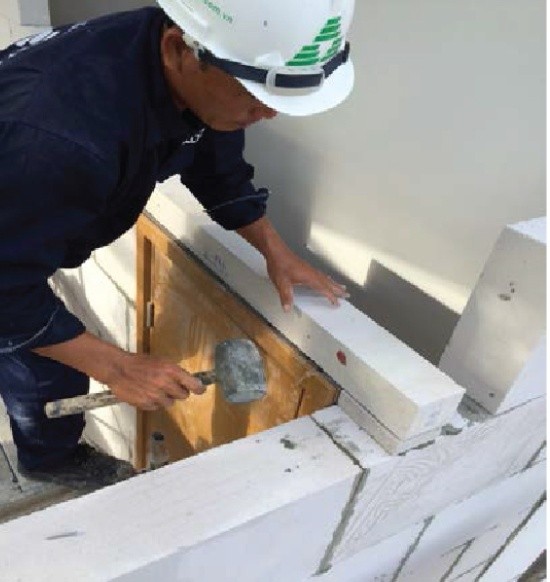

Ảnh thực tế: đà lanh tô AAC được đặt phía trên cửa sổ/cửa đi để đỡ phần tường phía trên
Khi nào cần bố trí đà lanh tô?
|
Vị trí |
Có cần đà lanh tô? |
Ghi chú thi công |
|
|---|---|---|---|
|
Cửa đi |
Có |
Bắt buộc nếu phía trên còn xây gạch AAC |
|
|
Cửa sổ |
Có |
Rất quan trọng để hạn chế nứt góc cửa |
|
|
Ô kỹ thuật xuyên tường lớn |
Có |
Tùy kích thước ô mở và tải phía trên |
|
|
Ô mở nhỏ |
Cần kiểm tra |
Nên hỏi kỹ thuật/kết cấu nếu không chắc chắn |
|
|
NGUYÊN TẮC DỄ NHỚ Hễ tường AAC có ô mở và phía trên ô mở còn xây gạch, cần xem xét bố trí đà lanh tô. |
2. BA NGUYÊN TẮC KỸ THUẬT CẦN TUÂN THỦ |

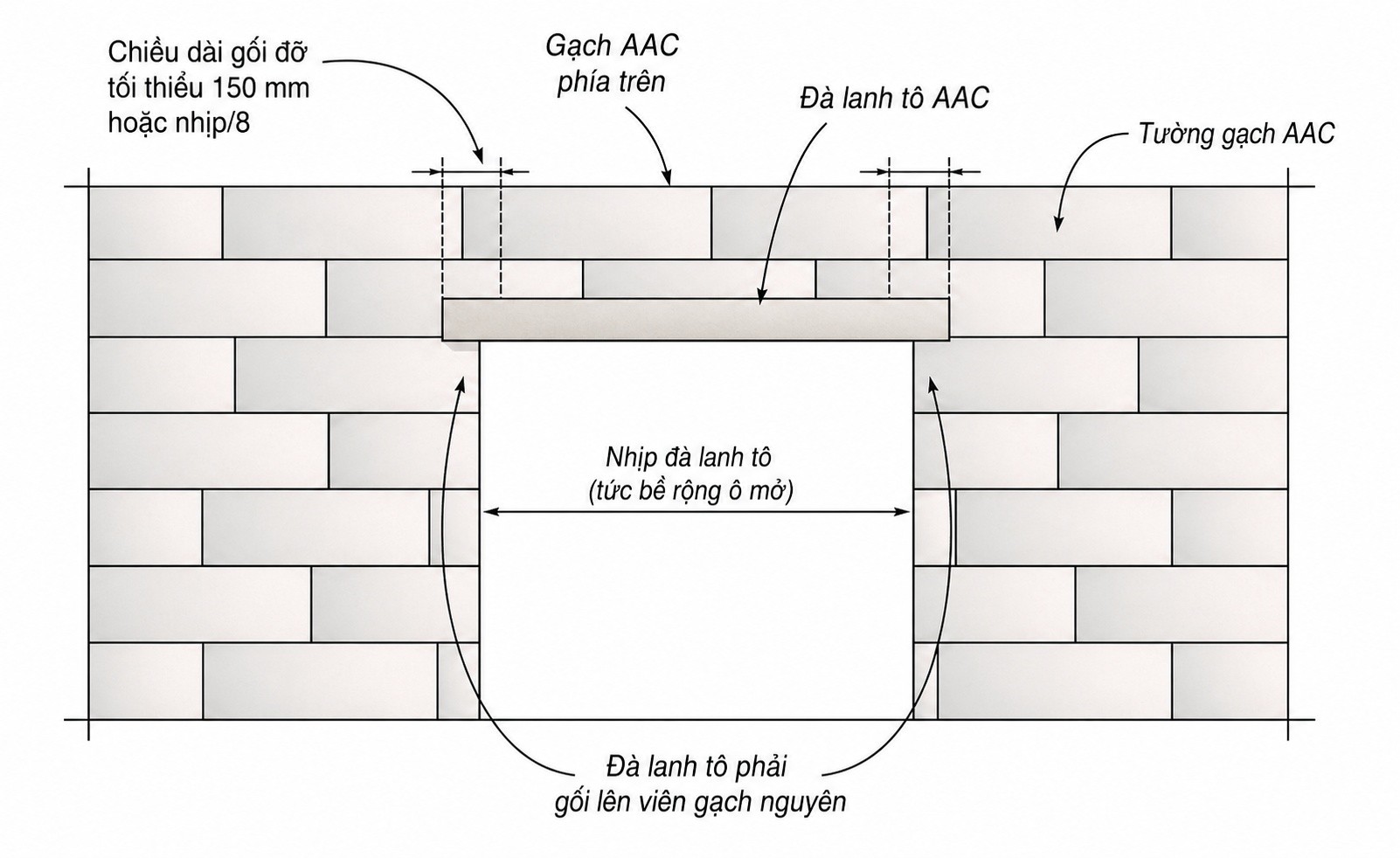

2.1. Chiều dài gối đỡ tối thiểu
Hai đầu đà lanh tô phải gối lên tường AAC với chiều dài tối thiểu: ≥ 150 mm hoặc nhịp/8, lấy giá trị lớn hơn.
|
Bề rộng ô cửa |
Nhịp/8 |
Gối đỡ tối thiểu nên lấy |
|---|---|---|
|
900 mm |
112,5 mm |
150 mm |
|
1.200 mm |
150 mm |
150 mm |
|
1.800 mm |
225 mm |
225 mm |
|
2.400 mm |
300 mm |
300 mm |
2.2. Đà lanh tô phải gối lên viên gạch nguyên
Không nên để đầu đà lanh tô gối lên mẩu gạch cắt nhỏ. Đà nên gối lên viên gạch AAC nguyên hoặc phần tường đủ ổn định để tránh tập trung ứng suất tại mép cửa.
2.3. Viên gạch gối phải vượt qua đầu đà tối thiểu 100 mm
Viên gạch AAC nằm dưới đầu đà không được kết thúc ngay tại mép đầu đà. Cần bố trí để mạch đứng của viên gạch cách đầu đà ít nhất 100 mm, giúp tải trọng truyền xuống đều hơn và giảm nguy cơ nứt góc cửa.
|
CÂU NÓI DỄ HƯỚNG DẪN THỢ “Đừng để đầu đà nằm đúng ngay mạch đứng của viên gạch. Phải bố trí sao cho viên gạch bên dưới còn dư qua đầu đà ít nhất 100 mm.” |
3. QUY TRÌNH THI CÔNG TẠI CÔNG TRƯỜNG |
Bước 1 - Xác định bề rộng ô cửa
Đo chính xác bề rộng thông thủy của cửa đi hoặc cửa sổ. Bề rộng này chính là nhịp đà lanh tô.
Bước 2 - Chọn chiều dài đà phù hợp
Chiều dài đà = bề rộng ô cửa + chiều dài gối trái + chiều dài gối phải. Ví dụ: cửa rộng 1.200 mm, gối mỗi bên 150 mm thì chiều dài đà khoảng 1.500 mm.
Bước 3 - Kiểm tra viên gạch gối hai bên
Kiểm tra vị trí gối có phải viên gạch nguyên không, mạch đứng có nằm sát đầu đà không, và viên gạch gối có vượt qua đầu đà tối thiểu 100 mm không.
Bước 4 - Trải vữa xây chuyên dụng tại vị trí gối
Quét sạch bụi trên bề mặt gạch AAC, sau đó trải lớp vữa xây chuyên dụng đều tại hai đầu gối. Không để đà bị cập kênh hoặc bị rỗng vữa dưới đầu đà.
Bước 5 - Đặt đà lanh tô AAC
Đặt nhẹ nhàng, kiểm tra độ ngang bằng thước nivo, bảo đảm hai đầu đà gối đủ chiều dài yêu cầu. Không tự ý cắt ngắn đà tại công trường.

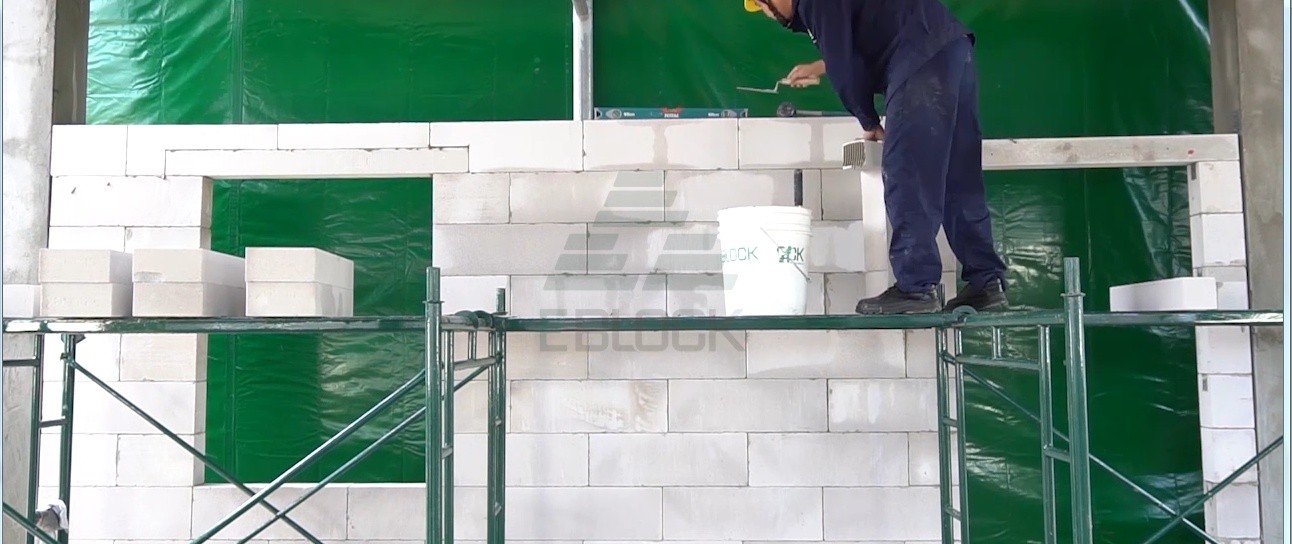

Bước 6 - Xây gạch AAC phía trên đà
Sau khi đà đã đặt đúng vị trí, tiếp tục xây các hàng gạch phía trên. Tránh trùng mạch đứng liên tục tại vùng đầu đà và không chất tải mạnh khi vữa chưa ổn định.
4. LỖI THƯỜNG GẶP VÀ CÁCH KIỂM TRA |
|
||
|
Lỗi thi công |
Hậu quả có thể xảy ra |
Cách xử lý đúng |
|
|---|---|---|---|
|
Gối đỡ quá ngắn |
Đầu đà chịu lực kém, dễ nứt góc cửa |
Đảm bảo gối ≥ 150 mm hoặc nhịp/8 |
|
|
Đà gối lên mẩu gạch cắt nhỏ |
Tập trung ứng suất tại mép cửa |
Bố trí đà gối lên viên gạch nguyên |
|
|
Mạch đứng nằm sát đầu đà |
Dễ nứt theo mạch đứng |
Viên gạch gối vượt đầu đà ≥ 100 mm |
|
|
Đà đặt nghiêng/cập kênh |
Truyền tải không đều |
Căn chỉnh bằng thước nivo, lớp vữa đều |
|
|
Tự ý cắt đà AAC |
Có thể ảnh hưởng cốt thép bên trong |
Không cắt đà tại công trường |
|
|
Dùng đà AAC cho khẩu độ quá lớn |
Nguy cơ võng, nứt hoặc mất an toàn |
Hỏi kỹ sư kết cấu, dùng giải pháp thép/bê tông phù hợp |
|
|
KHI NÀO CẦN HỎI KỸ SƯ KẾT CẤU? Ô cửa có khẩu độ lớn, phía trên có dầm/sàn/mái hoặc tải tập trung, tường chịu lực chính, ô mở sát cột/góc tường, không đủ chiều dài gối đỡ, hoặc cần thay đổi/cắt nối đà lanh tô. |
|
||
5. GHI NHỚ NHANH CHO ĐỘI THI CÔNG |
|
|
|
01 |
Đo đúng bề rộng ô cửa trước khi chọn đà. |
|
|
02 |
Gối đà mỗi bên tối thiểu 150 mm hoặc nhịp/8, lấy giá trị lớn hơn. |
|
|
03 |
Đà lanh tô phải gối lên viên gạch nguyên, không gối lên mẩu gạch nhỏ. |
|
|
04 |
Mạch đứng không được sát đầu đà; viên gối nên vượt đầu đà tối thiểu 100 mm. |
|
|
05 |
Không tự ý cắt đà lanh tô AAC tại công trường. |
|
Kết luận: Thi công đà lanh tô AAC không phức tạp, nhưng cần làm đúng ngay từ khâu chia gạch hai bên ô cửa. Kiểm tra đủ gối đỡ, viên gạch gối và mạch đứng là ba việc quan trọng nhất để hạn chế nứt góc cửa.
Bạn sẽ quan tâm:
Tấm bê tông nhẹ có chống nóng không? Khả năng cách nhiệt thực tế
Tấm bê tông nhẹ có cách âm không? Giải đáp chi tiết và những điều cần biết
Tấm bê tông nhẹ có chống thấm không? Giải đáp chi tiết từ góc nhìn thực tế
Tuổi thọ tấm bê tông nhẹ bao lâu? Độ bền thực tế có tốt không?
Tấm bê tông nhẹ chịu lực được bao nhiêu? Giải đáp chi tiết từ A–Z
