Hỏi đáp kỹ thuật về gạch AAC: vữa xây, chống nứt và tô trát
Post 2026-06-30 |
Giá gạch AAC hôm nay bao nhiêu — tính theo viên, m² hay m³?
Trả lời ngắn: Gạch AAC E-Block — khách quen gọi là gạch nhẹ, gạch siêu nhẹ hay gạch bê tông nhẹ — giá 1.720.000 – 1.780.000 ₫/m³, tức 133.500 – 344.000 ₫/m² tường tùy chiều dày. Đã gồm VAT, chưa gồm vận chuyển. Cập nhật 04/09/2026.
1. Ba đơn vị, cùng một mức giá
Giá gốc là giá theo m³; giá theo m² tường và theo viên chỉ là số quy đổi ra, không phải ba mức giá khác nhau. Lấy tường 100 mm — độ dày phổ biến nhất:
| Quy cách viên (mm) | Thể tích 1 viên | Giá 1 viên | Viên/m³ | Viên/m² tường | Giá m² tường |
|---|---|---|---|---|---|
| 600 × 200 × 100 | 0,012 m³ | 20.640 ₫ | 83,3 | 8,33 | 172.000 ₫ |
| 600 × 300 × 100 | 0,018 m³ | 30.960 ₫ | 55,6 | 5,56 | 172.000 ₫ |
| 600 × 400 × 100 | 0,024 m³ | 41.280 ₫ | 41,7 | 4,17 | 172.000 ₫ |
Giá một viên chênh nhau gấp đôi mà giá 1 m² tường không đổi: viên to hơn thì cần ít viên hơn. Vì vậy người bán nào cũng có thể đưa ra một con số "giá viên" đẹp mắt mà vẫn không sai sự thật.
| Chiều dày tường | Giá theo m³ | m³ cho 1 m² tường | Giá theo m² tường |
|---|---|---|---|
| 75 mm | 1.780.000 ₫ | 0,075 | 133.500 ₫ |
| 100 mm | 1.720.000 ₫ | 0,100 | 172.000 ₫ |
| 150 mm | 1.720.000 ₫ | 0,150 | 258.000 ₫ |
| 200 mm | 1.720.000 ₫ | 0,200 | 344.000 ₫ |
Công thức tự kiểm tra: m³ cho 1 m² tường = chiều dày tường tính bằng mét.
2. Vì sao so giá theo viên là so sai
- Viên AAC không có một cỡ duy nhất. Cùng dài 600 mm nhưng có ba chiều cao 200/300/400 mm và bốn chiều dày 75–200 mm; thể tích chênh nhau tới 5–6 lần. "Giá một viên" của hai nhà cung cấp có thể đang nói về hai vật khác nhau.
- So với gạch đỏ theo viên thì ra kết luận ngược. Viên gạch đỏ 8×8×16 cm khoảng 1.850 ₫, rẻ hơn hẳn — nhưng 1 m² tường gạch đỏ cần khoảng 65 viên, tường AAC 100 mm dùng viên cao 200 mm chỉ cần 8,33 viên.
- Giá viên chưa phải chi phí tường. Chưa có vữa, hao hụt, pát thép, nhân công xây và tô — so trung thực thì phải so tổng chi phí hoàn thiện 1 m² tường.
Cách so đúng: đưa mọi báo giá về ₫/m³ hoặc ₫/m² tường ở cùng chiều dày rồi mới đặt cạnh nhau.
3. Trong giá có gì, ngoài giá có gì
Đã gồm: VAT · đóng kiện quấn màng theo tiêu chuẩn nhà máy · hóa đơn và phiếu giao hàng · hồ sơ chất lượng khi có yêu cầu.
Chưa gồm: cước vận chuyển · bốc xếp tại công trình · phí trung chuyển · lưu xe.
Càn Thanh không công bố bảng cước theo bán kính, vì cước phụ thuộc năm yếu tố: khối lượng đơn hàng, cự ly theo tuyến xe chạy thực tế, giờ và tuyến cấm tải, bề rộng đường vào, điều kiện bốc xếp.
4. Khi nào con số trên không áp dụng thẳng
- Bảng giá cập nhật 04/09/2026 — hỏi lại trước khi đưa vào dự toán ký kết.
- Số viên/m² là số lý thuyết theo kích thước danh nghĩa, chưa cộng hao hụt; thi công thực tế tính thêm 3%.
- Đơn khối lượng lớn hoặc cấp cho dự án có chính sách riêng, cần xác nhận chứ không suy từ bảng giá lẻ.
- Đừng đặt giá m³ gạch AAC cạnh giá m³ tấm ALC có cốt thép — tấm có thép bên trong nên cấu trúc giá khác hẳn; tấm dài hơn 1.200 mm chưa niêm yết, báo giá theo đơn.
Bước tiếp theo
- Bản đầy đủ, có cả vữa, pát thép và Panel ALC: Bảng giá Gạch AAC & Panel ALC 2026 (A1)
- Tổng chi phí hoàn thiện 1 m² tường AAC gồm những khoản nào?
- Tường AAC so với tường gạch đỏ chênh bao nhiêu?
- Quy cách từng loại: trang sản phẩm Gạch AAC E-Block · tính cho tường của bạn: bảng tính vật tư
Cần báo giá đúng cho công trình của bạn? Gửi diện tích tường, chiều dày, địa chỉ, bề rộng đường vào và cách bốc xếp qua Zalo 0967 213 312 hoặc 0982 127 343 — đủ năm thông tin này là báo được giá kèm cước, không phải báo khoảng.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: bảng giá Càn Thanh ngày 04/09/2026 (đã gồm VAT, chưa gồm vận chuyển); chỉ tiêu sản phẩm theo TCVN 7959:2017; định mức hao hụt theo thi công thực tế. Phần quy đổi m³ – m² – viên tính theo kích thước danh nghĩa, công thức để ngay trong bài để người đọc tự kiểm tra lại.
Cập nhật: 12/09/2026 · Cần đối chiếu số liệu cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tổng chi phí hoàn thiện 1 m² tường AAC dày 100 mm gồm những khoản nào?
Trả lời ngắn: Khoảng 350.000 – 382.000 ₫/m² cho tường 100 mm, xây và tô hai mặt: 269.244 ₫ vật liệu (gạch, hai loại vữa, pát thép, hao hụt 3%) và 80.000 – 112.500 ₫ nhân công. Chưa gồm vận chuyển, sơn, chống thấm.
1. Bóc tách phần vật liệu
| Khoản vật liệu | Cách tính | Chi phí |
|---|---|---|
| Gạch AAC E-Block 100 mm | 0,1 m³ × 1.720.000 ₫ | 172.000 ₫ |
| Vữa xây EBT-104 | 0,14 bao × 134.000 ₫ | 18.760 ₫ |
| Vữa tô mỏng EBS-302, hai mặt | 11 kg ÷ 25 × 144.000 ₫ | 63.360 ₫ |
| Hao hụt | 3% trên gạch và hai loại vữa | 7.624 ₫ |
| Pát thép liên kết | 1 cái × 7.500 ₫ | 7.500 ₫ |
| Tổng vật liệu | 269.244 ₫ |
Tính theo gạch 600 × 300 mm, tường trong nhà, tô mỏng 3–4 mm mỗi mặt. 1 m² tường tính theo diện tích một mặt, nhưng vữa tô đã tính đủ cả hai mặt.
2. Phần nhân công
Giả định thợ chính 600.000 ₫/ngày, thợ phụ 450.000 ₫/ngày; tổ 3 thợ + 1 phụ tốn 2.250.000 ₫/ngày.
| Công việc | Năng suất một thợ | Chi phí trên 1 m² tường |
|---|---|---|
| Xây tường 100 mm | 15 – 25 m²/ngày | 30.000 – 50.000 ₫ |
| Tô hai mặt | 24 – 30 m² bề mặt/ngày | 50.000 – 62.500 ₫ |
| Cộng nhân công | 80.000 – 112.500 ₫ |
Vật liệu là phần cố định; khoảng dao động của tổng chi phí đến từ nhân công — tay nghề, chiều cao tường, số ô cửa, mặt bằng thi công.
3. Những khoản chưa nằm trong con số này
Vận chuyển và bốc xếp · bả và sơn · chống thấm · lưới chống nứt ở vị trí cần thiết · lanh tô và gia cường · giàn giáo. Đây là dự toán tham khảo, không phải báo giá thi công trọn gói.
Quy ra công trình: 100 m² tường 100 mm khoảng 35 – 38,2 triệu đồng, chưa gồm các khoản vừa nêu. Riêng cước: xe cẩu nhỏ chở ~10 m³ trong bán kính 40 km tốn khoảng 3 triệu, tức thêm chừng 30.000 ₫/m² tường. Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
Bước tiếp theo
- Bản đầy đủ, có đủ bốn chiều dày 75/100/150/200 mm: tài liệu A2 — Chi phí xây và tô 1 m² tường AAC
- Giá gạch AAC tính theo viên, m² hay m³?
- Tường AAC so với tường gạch đỏ chênh bao nhiêu?
- Tính cho đúng diện tích tường của bạn: bảng tính vật tư · quy cách: Gạch AAC E-Block
Muốn dự toán đúng công trình của bạn? Gửi diện tích tường, chiều dày, tường trong hay ngoài nhà và địa chỉ công trình qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: tài liệu A2 "Chi phí xây và tô hai mặt 1 m² tường AAC" cập nhật 07/09/2026, lập trên bảng giá Càn Thanh ngày 04/09/2026 và định mức vật liệu của nhà sản xuất; đơn giá ngày công theo giả định nêu ngay trong bài. Định mức pát thép, hao hụt và vữa cần điều chỉnh theo cấu tạo thực tế.
Cập nhật: 12/09/2026 · Đối chiếu cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Giá Panel ALC theo độ dày 75 / 100 / 150 / 200 mm là bao nhiêu?
Trả lời ngắn: Tấm bê tông nhẹ — tên kỹ thuật là tấm ALC có cốt thép (EPANEL) — giá 233.250 – 550.000 ₫/m² theo độ dày, quy cách 1200 × 600 mm. Đã gồm VAT, chưa gồm vận chuyển và cẩu lắp. Cập nhật 04/09/2026.
1. Bảng giá theo độ dày
| Tấm ALC có cốt thép (S-4D4) | Giá theo m² | Giá 1 tấm 1200 × 600 | Giá theo m³ | Khối lượng 1 tấm |
|---|---|---|---|---|
| Dày 75 mm | 233.250 ₫ | 167.940 ₫ | 3.110.000 ₫ | ≈ 37,5 kg |
| Dày 100 mm | 290.000 ₫ | 208.800 ₫ | 2.900.000 ₫ | ≈ 50 kg |
| Dày 150 mm | 412.500 ₫ | 297.000 ₫ | 2.750.000 ₫ | ≈ 75 kg |
| Dày 200 mm | 550.000 ₫ | 396.000 ₫ | 2.750.000 ₫ | ≈ 100 kg |
Một tấm 1200 × 600 phủ 0,72 m², nên 1 m² tường cần 1,39 tấm — số lý thuyết, chưa cộng hao hụt cắt gọt.
Tấm dài 1200 – 1500 mm cùng độ dày có cùng đơn giá theo m³, nên giá theo m² giữ nguyên — chỉ số tấm cần dùng thay đổi: tấm 1500 × 600 phủ 0,9 m², tức 1,11 tấm cho mỗi m² tường.
2. Vì sao tấm mỏng lại đắt hơn khi tính theo m³
Tấm 75 mm có giá m³ cao nhất bảng (3.110.000 ₫), tấm 200 mm thấp nhất (2.750.000 ₫). Không phải báo giá nhầm: tấm càng mỏng, cốt thép trên mỗi m³ càng nhiều — thép mới là phần đắt. Vậy nên so tấm ALC theo m² ở cùng độ dày, và đừng đặt cạnh giá gạch AAC hay tấm AAC không cốt thép (191.000 – 297.000 ₫/m²): khác cấu tạo, không so trực tiếp được.
3. Điều kiện số lượng và những gì chưa niêm yết
- Tấm sản xuất tới 4,8 m. Dài trên 1.500 mm đặt theo đơn, báo giá riêng; từ 1200 đến 1500 mm áp đúng đơn giá trong bảng.
- Đơn khối lượng lớn và đơn cấp cho dự án có chính sách riêng — liên hệ Càn Thanh để được báo mức áp dụng cho công trình của bạn.
- Chưa gồm vận chuyển, cẩu và bốc xếp. Tấm 200 mm nặng ~100 kg nên mặt bằng phải có đường vào cho xe cẩu.
- Chiều cao tường lắp đứng không suy ra từ riêng chiều dày tấm — còn tùy cấu tạo cốt thép, tải ngang và cách liên kết; phải tra bảng chịu lực của đúng loại tấm trước khi chốt phương án.
Bước tiếp theo
- Bảng giá đầy đủ, có cả gạch AAC và vữa: Bảng giá Gạch AAC & Panel ALC 2026 (A1)
- Khi nào nên dùng gạch AAC, khi nào nên dùng Panel ALC?
- Giá gạch AAC tính theo viên, m² hay m³?
- Quy cách: trang sản phẩm Tấm ALC EPANEL · ước lượng số tấm: bảng tính vật tư
Công trình nhà xưởng hoặc dự án? Gửi diện tích tường, chiều cao tường, độ dày dự kiến và tiến độ qua Zalo 0967 213 312 hoặc 0982 127 343 — đối chiếu khả năng chịu lực của tấm rồi mới báo giá, kèm hồ sơ nghiệm thu.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: bảng giá Càn Thanh ngày 04/09/2026 (đã gồm VAT, chưa gồm vận chuyển); khối lượng và quy cách tấm theo tài liệu nhà sản xuất E-Block; số tấm/m² tính từ diện tích phủ 0,72 m² của tấm 1200 × 600. Chiều cao lắp đứng và tải cho phép tra theo hồ sơ kỹ thuật của đúng loại tấm, không suy từ bảng giá.
Cập nhật: 12/09/2026 · Đối chiếu cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tổng chi phí tường AAC so với tường gạch đỏ chênh bao nhiêu?
Trả lời ngắn: Xấp xỉ nhau. Một m² tường hoàn thiện tốn khoảng 350.000 – 382.000 ₫ với gạch AAC và 341.000 – 404.000 ₫ với gạch đỏ. AAC đắt hơn ở vật liệu nhưng rẻ hơn ở nhân công, hai khoản bù nhau.
1. Đặt hai cột cạnh nhau
| Cho 1 m² tường, xây và tô hai mặt | Gạch AAC 100 mm | Gạch đỏ 8×8×16 cm |
|---|---|---|
| Vật liệu (đã gồm hao hụt 3%) | 269.244 ₫ | 162.000 – 164.000 ₫ |
| Nhân công xây | 30.000 – 50.000 ₫ | 68.750 – 103.125 ₫ |
| Nhân công tô hai mặt | 50.000 – 62.500 ₫ | 110.000 – 137.500 ₫ |
| Tổng | 350.000 – 382.000 ₫ | 341.000 – 404.000 ₫ |
Vật liệu gạch đỏ rẻ hơn khoảng 106.000 ₫/m²; nhân công AAC rẻ hơn khoảng 99.000 – 128.000 ₫/m². Hai khoản gần như triệt tiêu nhau — nên đừng tin câu "AAC rẻ hơn hẳn", mà cũng đừng tin chiều ngược lại.
Đáng chú ý: dải chi phí của gạch đỏ rộng gấp đôi (63.000 ₫ so với 32.000 ₫) — tường gạch đỏ tốn bao nhiêu phụ thuộc rất nhiều vào tay nghề thợ, còn dự toán AAC ít vỡ hơn vì phần nhân công nhỏ hơn.
2. Vậy chọn AAC vì cái gì?
Nhiều năm trước AAC chưa phổ biến ở Việt Nam chính vì chi phí còn chênh so với gạch đỏ. Khi tổng chi phí đã về mức tương đương, những thứ sau trở thành phần chênh lệch thật sự:
- Cách âm và cách nhiệt. Cấu trúc bọt khí của bê tông khí chưng áp cách âm và cách nhiệt tốt hơn tường gạch đỏ cùng chiều dày — phòng ngủ yên hơn, phòng hướng tây bớt hầm, máy lạnh chạy ít hơn.
- Tiến độ. Cùng một thợ, tường AAC lên nhanh gần gấp đôi (15 – 25 m²/ngày so với 8 – 12 m²/ngày). Mỗi ngày rút ngắn là tiền thật ở giàn giáo, quản lý và lãi vay.
- Tải trọng. Tường nhẹ hơn hẳn gạch đỏ cùng chiều dày — đáng kể khi cải tạo hoặc lên tầng; mức giảm cụ thể do kỹ sư kết cấu tính.
- Dự toán chắc chân hơn, như bảng trên cho thấy.
Đổi lại, AAC bắt buộc dùng vữa xây chuyên dụng, thợ quen tay gạch đỏ cần vài ngày làm quen, và nếu đội thợ không đạt năng suất giả định thì khoản tiết kiệm nhân công cũng hụt theo.
3. Bảng trên dựa trên những giả định nào
- Cùng đơn giá ngày công cho cả hai: thợ chính 600.000 ₫, thợ phụ 450.000 ₫; tổ AAC 3 thợ + 1 phụ, tổ gạch đỏ 2 thợ + 1 phụ.
- Vật liệu AAC theo bảng giá Càn Thanh 04/09/2026. Gạch đỏ: 65,4 viên × 1.850 ₫, cộng vữa xây 13,1 lít/m² và hồ tô 15 mm mỗi mặt, tính theo cát 270 – 280 ₫/kg, xi măng 1.600 – 1.700 ₫/kg, cấp phối vữa xi măng mác 75.
- Tường gạch đỏ ở đây có lõi 80 mm, tường AAC lõi 100 mm; sau khi tô thì bề dày hoàn thiện xấp xỉ nhau.
- Chưa gồm vận chuyển, bả sơn, chống thấm, lưới chống nứt, lanh tô và giàn giáo ở cả hai cột.
Đổi cấp phối, chiều dày lớp tô hay đơn giá ngày công là con số đổi theo. Hãy dùng bảng này làm khung rồi thay đơn giá thực tế của công trình bạn vào, đừng coi là báo giá.
Bước tiếp theo
- Bóc tách từng khoản bên AAC: Tổng chi phí 1 m² tường AAC gồm những gì? · đủ bốn chiều dày: tài liệu A2
- Vì sao so giá theo viên là so sai?
- Thợ quen xây gạch đỏ có xây được AAC không?
- Tính cho đúng tường của bạn: bảng tính vật tư · quy cách: Gạch AAC E-Block
Đang phân vân giữa hai phương án? Gửi diện tích tường, chiều dày và địa chỉ công trình qua Zalo 0967 213 312 hoặc 0982 127 343 — Càn Thanh tính phần AAC bằng số thật để bạn đặt cạnh báo giá gạch đỏ của nhà thầu.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cột AAC lấy từ tài liệu A2 "Chi phí xây và tô hai mặt 1 m² tường AAC" cập nhật 07/09/2026, lập trên bảng giá Càn Thanh ngày 04/09/2026. Cột gạch đỏ do Càn Thanh tính: số viên và thể tích vữa suy từ kích thước viên 8×8×16 cm với mạch 10 mm; giá cát, xi măng và gạch đỏ theo mặt bằng thị trường tháng 9/2026 — Càn Thanh không kinh doanh cát và xi măng. Cấp phối vữa và chiều dày lớp tô là giả định, đã nêu rõ trong mục 3 để người đọc thay bằng số của mình.
Cập nhật: 12/09/2026 · Đối chiếu cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Báo giá đã gồm VAT và vận chuyển chưa?
Trả lời ngắn: Giá niêm yết đã gồm VAT nhưng chưa gồm vận chuyển. Cước báo riêng theo từng đơn — tham khảo 2,2 – 5 triệu đồng một chuyến trong bán kính 40 km, tùy loại xe.
1. Trong giá có gì, ngoài giá có gì
| Đã nằm trong giá niêm yết | Báo riêng, không nằm trong giá |
|---|---|
| VAT | Cước vận chuyển |
| Đóng kiện quấn màng theo tiêu chuẩn nhà máy | Phí trung chuyển khi xe lớn không vào được |
| Hóa đơn và phiếu giao hàng | Phí lưu xe khi công trình chưa nhận được hàng |
| Hồ sơ chất lượng khi có yêu cầu |
Về việc hạ hàng: Phần lớn đơn hàng được giao bằng xe cẩu, hỗ trợ hạ hàng tại vị trí phù hợp trong tầm cẩu và không tính thêm phí hạ hàng. Với đơn giao bằng xe không có cẩu, quý khách vui lòng bố trí nhân lực bốc dỡ khi nhận hàng.
2. Cước vận chuyển tham khảo
Đi từ nhà máy tới TP.HCM, bán kính khoảng 40 km:
| Loại xe | Chở được | Cước tham khảo | Tương đương mỗi m² tường 100 mm |
|---|---|---|---|
| Xe cẩu nhỏ nhất | ~6 m³ | ~2.200.000 ₫ | ~36.700 ₫ |
| Xe cẩu nhỏ | ~10 m³ | ~3.000.000 ₫ | ~30.000 ₫ |
| Xe cẩu vừa | ~21 m³ | ~3.500.000 ₫ | ~16.700 ₫ |
| Xe cẩu lớn | ~28 – 29 m³ | ~5.000.000 ₫ | ~17.200 – 17.900 ₫ |
Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
Cột cuối cho thấy khối lượng mỗi chuyến ảnh hưởng khá nhiều đến chi phí vận chuyển. Với đơn 6 m³, cước phân bổ khoảng 36.700 ₫/m² tường, tương đương hơn một phần năm tiền gạch. Khi gom đủ chuyến 21 m³, mức cước này giảm còn hơn một nửa so với chuyến 6 m³. Theo bảng tính, chuyến 21 m³ có chi phí vận chuyển trên mỗi m³ thấp nhất; chuyển sang xe lớn hơn chưa giúp giảm thêm đơn giá vận chuyển.
3. Vì sao không có bảng cước theo bán kính
Vì cước phụ thuộc năm yếu tố, thiếu một yếu tố là sai số rất lớn: khối lượng đơn hàng (quyết định loại xe và số chuyến) · cự ly theo tuyến xe chạy thực tế, không phải đường chim bay · giờ và tuyến cấm tải tại khu vực công trình · bề rộng đường vào — hẻm nhỏ, cầu yếu, đường cụt phải sang xe trung chuyển · điều kiện bốc xếp và thời gian xe được đỗ.
Bước tiếp theo
- Bảng giá đầy đủ: Bảng giá Gạch AAC & Panel ALC 2026 (A1)
- Giá gạch AAC tính theo viên, m² hay m³?
- Tổng chi phí 1 m² tường AAC gồm những gì?
- Ước lượng khối lượng để biết cần mấy chuyến xe: bảng tính vật tư · quy cách: Gạch AAC E-Block
Muốn có giá kèm cước chính xác? Gửi đủ năm thông tin — khối lượng đơn hàng, địa chỉ công trình, bề rộng đường vào, giờ được phép giao và điều kiện hạ hàng — qua Zalo 0967 213 312 hoặc 0982 127 343. Đủ năm thông tin là báo được con số chốt, không phải báo khoảng.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: điều kiện giá theo bảng giá Càn Thanh ngày 04/09/2026; cước vận chuyển là mức thực tế Càn Thanh đang áp cho tuyến đi TP.HCM trong bán kính khoảng 40 km, ghi nhận tháng 9/2026. Cột quy đổi ra mỗi m² tường do Càn Thanh tính từ định mức 0,1 m³ gạch cho 1 m² tường dày 100 mm.
Cập nhật: 12/09/2026 · Báo cước cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Chi phí vận chuyển tính thế nào? Một xe chở được bao nhiêu m³?
Trả lời ngắn: Cước tính theo chuyến xe, không theo m³. Một chuyến chở từ khoảng 6 m³ (xe cẩu nhỏ nhất) đến 39–40 m³ (sơ mi rơ mooc); cước tham khảo 2,2 – 6,5 triệu đồng trong bán kính khoảng 40 km.
1. Mỗi loại xe chở được bao nhiêu
Đi từ nhà máy tới TP.HCM, bán kính khoảng 40 km. Khối lượng quy ra tấn tính cho gạch AAC loại 3,5 MPa (khoảng 690 kg/m³ khi giao hàng).
| Loại xe | Chở được | Tương đương | Cước tham khảo | Quy ra mỗi m² tường 100 mm |
|---|---|---|---|---|
| Xe cẩu nhỏ nhất | ~6 m³ | ~4,1 tấn | ~2.200.000 ₫ | ~36.700 ₫ |
| Xe cẩu nhỏ | ~10 m³ | ~6,9 tấn | ~3.000.000 ₫ | ~30.000 ₫ |
| Xe cẩu vừa | ~21 m³ | ~14,5 tấn | ~3.500.000 ₫ | ~16.700 ₫ |
| Xe cẩu lớn | ~28 – 29 m³ | ~19,3 tấn | ~5.000.000 ₫ | ~17.200 – 17.900 ₫ |
| Sơ mi rơ mooc có cẩu | ~39 – 40 m³ | ~26,9 – 27,6 tấn | ~6.500.000 ₫ | ~16.300 – 16.700 ₫ |
Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
Khối lượng mỗi chuyến ảnh hưởng khá nhiều đến chi phí vận chuyển. Với đơn 6 m³, cước phân bổ khoảng 36.700 ₫/m² tường, tương đương hơn một phần năm tiền gạch. Khi gom đủ chuyến 21 m³, mức cước này giảm còn hơn một nửa so với chuyến 6 m³. Từ 21 m³ trở lên, đơn giá vận chuyển đi ngang quanh 162.000–179.000 ₫/m³ — gom thêm không còn giảm được đáng kể đơn giá, nhưng đi ít chuyến hơn thì bớt được số lần tập kết và nhận hàng.
2. Năm yếu tố quyết định cước thật
Ngoài bán kính 40 km hoặc ngoài tuyến đi TP.HCM, cước không suy ra được theo số km mà phải báo riêng, vì phụ thuộc đồng thời năm yếu tố:
- Khối lượng đơn hàng — quyết định loại xe và số chuyến
- Cự ly theo tuyến xe chạy thực tế, không theo đường chim bay
- Giờ cấm tải và tuyến cấm tại khu vực công trình
- Bề rộng đường vào — hẻm nhỏ, cầu yếu, đường cụt phải sang xe trung chuyển
- Điều kiện bốc xếp — xe nâng hay thủ công, có lên tầng không, thời gian được đỗ
Đường vào bao rộng thì xe nào vào được, xe lớn không vào thì trung chuyển ra sao: xem Đơn hàng tối thiểu? Xe có vào hẻm được không?
Xe cẩu hạ hàng có tính thêm phí không: xem Báo giá đã gồm VAT và vận chuyển chưa?
Đơn nhỏ vẫn giao — Càn Thanh không đặt đơn tối thiểu. Nhưng hàng xuất thẳng từ nhà máy nên mọi đơn đều đi kèm một chuyến xe: đơn càng nhỏ thì cước chia trên mỗi m² tường càng cao.
Bước tiếp theo
- Tính trước khối lượng để biết cần mấy chuyến: bảng tính vật tư · 100 m² tường cần bao nhiêu gạch, vữa?
- Toàn bộ quy trình đặt hàng, giao nhận, xe vào hẻm: Tài liệu A6 — Đặt hàng & giao nhận
- Sản phẩm: Gạch AAC E-Block · Tấm ALC EPANEL
Muốn có cước chính xác? Gửi đủ năm thông tin trên qua Zalo 0967 213 312 hoặc 0982 127 343. Đủ năm thông tin là báo được con số chốt cho đúng công trình của quý khách.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cước là mức thực tế Càn Thanh đang áp cho tuyến đi TP.HCM trong bán kính khoảng 40 km, ghi nhận tháng 9/2026 (sơ mi rơ mooc bổ sung 21/09/2026); quy ra tấn theo khối lượng thể tích khi giao hàng khoảng 690 kg/m³ của gạch 3,5 MPa; quy ra m² tường theo định mức 0,1 m³ gạch cho 1 m² tường dày 100 mm. Các phép quy đổi do Càn Thanh tự tính để tra nhanh.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Vì sao cùng quy cách mà giá gạch AAC chênh nhau giữa các nhà cung cấp?
Trả lời ngắn: Vì "cùng quy cách" chỉ là cùng kích thước. Hai viên cùng cỡ vẫn có thể khác cấp cường độ (3,5 / 5,0 / 7,5 MPa), sai số kích thước hoặc điều kiện giá — khác một điểm là đã chênh giá.
1. Bốn chỗ làm hai báo giá "cùng quy cách" khác nhau
| Khác ở đâu | Ảnh hưởng tới giá và tới tường | Hỏi nhà cung cấp câu gì |
|---|---|---|
| Cấp cường độ và khối lượng thể tích khô | Gạch AAC theo TCVN 7959:2017 chia cấp. Cấp cao hơn dùng nhiều nguyên liệu hơn trên mỗi m³ nên giá vốn cao hơn. Báo giá không ghi cấp thì hai con số không so được với nhau. | Gạch cấp nào — B3, B4 hay B6? Khối lượng thể tích khô bao nhiêu? |
| Sai số kích thước | TCVN 7959:2017 cho phép sai lệch chiều dài ±3 mm, chiều rộng và chiều cao ±2 mm. Viên càng đều thì xây được mạch vữa mỏng 2–3 mm; viên lệch phải trét dày bù — tốn vữa, tăng nguy cơ nứt. | Có phiếu đo kích thước thực tế không? |
| Kiểm soát theo lô | Nhà máy kiểm tra từng lô thì có chi phí phòng thí nghiệm và hồ sơ. Không kiểm thì rẻ hơn — và người mua chịu rủi ro lô kém. | Mỗi lô hàng có chứng chỉ chất lượng đi kèm không? |
| Điều kiện giá | Có báo giá đã gồm VAT, có báo giá chưa; có báo giá đã gồm vận chuyển, có báo giá chỉ là giá tại xưởng. Có nơi báo theo viên với kích thước khác 600 mm. | Giá đã gồm VAT chưa, gồm vận chuyển chưa, giá theo m³ là bao nhiêu? |
2. Số của Gạch AAC E-Block để quý khách đối chiếu
Gạch nhẹ — tên kỹ thuật là gạch AAC — thương hiệu E-Block có ba cấp: B3/D500, B4/D600 và B6/D700, cường độ nén công bố 3,5 / 5,0 / 7,5 MPa. Khối lượng thể tích khô thực đo 518–698 kg/m³. Sai lệch kích thước thực đo trên 10 mẫu mỗi quy cách không quá 0,2 mm — nhỏ hơn giới hạn TCVN nhiều lần. Khối lượng thể tích khô được kiểm tra trên tất cả các lô sản xuất, kết quả xuất ra chứng chỉ chất lượng đi kèm lô hàng. Giá niêm yết 1.720.000 – 1.780.000 ₫/m³, đã gồm VAT, chưa gồm vận chuyển.
3. Rẻ hơn không có nghĩa là kém — và đắt hơn cũng không tự động là tốt hơn
Một báo giá thấp có thể đơn giản vì chưa gồm VAT, hoặc là cấp cường độ thấp hơn nhưng vẫn đủ dùng cho tường ngăn. Ngược lại, giá cao mà không có phiếu thử, không ghi cấp, không có chứng chỉ theo lô thì người mua không có gì để kiểm. Cách so trung thực duy nhất là đưa cả hai báo giá về cùng cấp, cùng điều kiện giá, cùng đơn vị m³ — rồi mới so con số.
Một lưu ý khi tự lấy mẫu thử: so kết quả cường độ nén với giá trị cấp (3,5 / 5,0 / 7,5 MPa), không so với con số đã quy đổi trên phiếu của nơi khác — quy cách mẫu và độ ẩm mẫu khi nén đều làm thay đổi kết quả.
Bước tiếp theo
- Thông số đầy đủ, số hiệu phiếu thử của từng cấp: Tài liệu B1 — Thông số kỹ thuật Gạch AAC E-Block
- Kích thước, sai số cho phép và số viên trên 1 m³? · D500 / D600 / D700 và mác 3.5 / 5.0 khác nhau thế nào?
- Giá gạch AAC tính theo viên, m² hay m³? · bảng giá: Tài liệu A1
Đang cầm hai báo giá khác nhau? Gửi cả hai qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật Càn Thanh chỉ ra chỗ chênh nằm ở cấp, ở điều kiện giá hay ở cách tính đơn vị.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cấp sản phẩm, khối lượng thể tích khô và sai số thực đo theo 7 phiếu thử của LAS-XD 643 (31/01–06/02/2026) và LAS-XD 498 (20–23/12/2025, 14–21/06/2024); giới hạn sai số theo yêu cầu kỹ thuật TCVN 7959:2017 ghi trên phiếu LAS-XD 498; giá theo bảng giá Càn Thanh ngày 04/09/2026.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
100 m² tường AAC cần bao nhiêu m³ gạch, bao nhiêu bao vữa, hết bao nhiêu tiền?
Trả lời ngắn: 100 m² tường dày 100 mm cần khoảng 10,3 m³ gạch, 17 bao vữa xây, 44 bao vữa tô và 100 pát thép — vật tư khoảng 27.080.000 ₫, chưa gồm nhân công, vận chuyển.
1. Bóc tách cho 100 m² tường dày 100 mm
Gạch 600 × 200 mm, tô mỏng hai mặt, đã cộng 3% hao hụt cho phần gạch.
| Hạng mục | Cách tính | Khối lượng | Thành tiền |
|---|---|---|---|
| Gạch AAC E-Block | 100 m² × 0,100 m + 3% hao hụt | 10,3 m³ ≈ 858 viên | 17.716.000 ₫ |
| Vữa xây EBT-104 | 10,0 m³ × 1,7 bao/m³ | 17 bao 25 kg | 2.278.000 ₫ |
| Vữa tô EBS-302 | 100 m² × 2 mặt × 5,5 kg ÷ 25 kg | 44 bao | 6.336.000 ₫ |
| Pát thép liên kết | 100 m² × 1 cái/m² | 100 cái | 750.000 ₫ |
| Cộng vật tư | 27.080.000 ₫ | ||
Tức khoảng 271.000 ₫/m² phần vật tư. Cộng nhân công xây và tô, tổng chi phí hoàn thiện tường 100 mm khoảng 350.000 – 382.000 ₫/m².
2. Đổi chiều dày thì đổi gì
| Chiều dày tường | Gạch cho 100 m² (chưa hao hụt) | Vữa xây EBT-104 | Vật tư/m², đã gồm tô hai mặt |
|---|---|---|---|
| 75 mm | 7,5 m³ | 13 bao | ~225.000 ₫ |
| 100 mm | 10,0 m³ | 17 bao | ~271.000 ₫ |
| 150 mm | 15,0 m³ | 26 bao | ~371.000 ₫ |
| 200 mm | 20,0 m³ | 34 bao | ~478.000 ₫ (2 pát/m²) |
Vữa tô không đổi theo chiều dày: 5–6 kg/m² cho mỗi mặt. Dùng gạch 600 × 300 thì vữa xây giảm còn 1,4 bao/m³ gạch vì ít mạch hơn.
3. Ba điều làm con số thực tế lệch dự toán
- Ô cửa: trừ diện tích cửa trước khi nhân. Tường nhiều ô cửa và góc cắt nên tăng hao hụt lên 5%.
- Vữa hao vượt: xây 10 m² tường 100 mm mà hết quá 2 bao vữa xây là đang hao vượt khoảng 20% — thường do bay không đúng chiều dày tường hoặc trộn quá mẻ.
- Chưa gồm: lưới chống nứt, nhân công và vận chuyển. Khối lượng ví dụ trên — 10,3 m³ gạch cùng 61 bao vữa — vừa một chuyến xe cẩu vừa ~21 m³, cước tham khảo khoảng 3.500.000 ₫ trong bán kính 40 km. Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
Bước tiếp theo
- Tính cho đúng diện tích công trình của quý khách: bảng tính vật tư
- Định mức đầy đủ, lưới chống nứt, cách tự kiểm vữa hao: Tài liệu A5 — Định mức vật tư
- Cộng nhân công: Tài liệu A2 — Tổng chi phí hoàn thiện 1 m² tường · Chi phí vận chuyển tính thế nào?
Cần bóc theo bản vẽ? Gửi bản vẽ hoặc diện tích tường từng chiều dày qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật bóc đủ gạch, vữa, pát thép và báo luôn cước.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: định mức vữa EBT-104 và EBS-302, pát thép, hao hụt 3%: số liệu công trường Càn Thanh 07/09/2026 (tài liệu A5); giá theo bảng giá Càn Thanh 04/09/2026, đã gồm VAT; cước theo mức tham khảo tháng 9/2026. Các phép nhân do Càn Thanh tự tính, công thức để ngay trong bảng.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Cần cung cấp thông tin gì để nhận báo giá chính xác?
Trả lời ngắn: Năm thông tin: địa chỉ công trình, m² tường từng chiều dày, loại hàng, thời điểm cần hàng và điều kiện đường vào. Đủ năm thông tin là báo được giá chốt gồm cả cước.
1. Năm thông tin và vì sao cần từng thông tin
| # | Thông tin | Dùng để làm gì |
|---|---|---|
| 1 | Địa chỉ công trình | Tính cự ly theo tuyến xe chạy thực tế, giờ và tuyến cấm tải |
| 2 | Khối lượng theo m² tường của từng chiều dày — hoặc m³ nếu đã bóc sẵn | Quy ra m³ gạch, chọn loại xe và số chuyến |
| 3 | Quy cách cần — gạch AAC hay tấm ALC có cốt thép, chiều dày, có lấy vữa và pát thép kèm không | Đơn giá theo đúng sản phẩm; vữa và pát đi chung chuyến thì không tốn thêm cước |
| 4 | Thời điểm cần hàng — giao một lần hay chia đợt theo tiến độ | Mỗi đợt là một chuyến; chia đợt càng nhỏ thì cước trên mỗi m² càng cao |
| 5 | Điều kiện tiếp nhận — bề rộng đoạn đường hẹp nhất dẫn vào, chỗ tập kết, khung giờ được đỗ | Quyết định xe cẩu loại nào vào được, có phải trung chuyển không |
Chỉ có diện tích mà chưa biết chiều dày? Gửi kèm bản vẽ mặt bằng — đội kỹ thuật đề xuất chiều dày theo vị trí tường rồi mới báo giá.
2. Thiếu thông tin nào thì báo giá lệch ở đâu
- Thiếu địa chỉ hoặc đường vào: chỉ báo được giá hàng, cước để ngỏ. Đường hẹp phải trung chuyển bằng xe nhỏ thì có thêm phí trung chuyển.
- Thiếu khối lượng từng chiều dày: sai loại xe. Ví dụ 100 m² tường 100 mm là 10 m³ gạch, nhưng 100 m² tường 200 mm đã là 20 m³ — gấp đôi.
- Thiếu thời điểm: không xếp được chuyến. Hàng tiêu chuẩn giao trong ngày hoặc 1 ngày sau khi chốt đơn; quy cách ngoài dải tiêu chuẩn cần 2–7 ngày.
Càn Thanh không đặt đơn tối thiểu — đơn nhỏ vẫn báo giá và giao, chỉ là chịu nguyên cước một chuyến.
Bước tiếp theo
- Tự bóc khối lượng trước khi hỏi giá: bảng tính vật tư · ví dụ 100 m² tường
- Đơn giá theo quy cách: Tài liệu A1 — Bảng giá · giao nhận, xe vào hẻm: Tài liệu A6
- Chi phí vận chuyển tính thế nào?
Gửi đủ năm thông tin qua Zalo 0967 213 312 hoặc 0982 127 343 để nhận báo giá chốt gồm cả cước.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: danh sách năm thông tin, thời gian giao hàng và chính sách đơn hàng do Càn Thanh xác nhận ngày 20/09/2026; quy đổi m² sang m³ theo chiều dày tường.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Khi nào nên dùng gạch AAC, khi nào nên dùng Panel ALC?
Trả lời ngắn: Tường ngăn thông thường chọn gạch AAC — rẻ hơn tấm khoảng 124.000 ₫/m² ở tường dày 100 mm. Chọn tấm ALC có cốt thép khi cần tiến độ, tường bao diện tích lớn, hoặc làm sàn nhẹ.
1. Cùng một vật liệu, khác nhau đúng ở cốt thép
Gạch nhẹ — tên kỹ thuật là gạch AAC — và tấm bê tông nhẹ — tên kỹ thuật là tấm ALC có cốt thép — đều là bê tông khí chưng áp. Thương hiệu E-Block có cả hai dòng: Gạch AAC E-Block và Tấm ALC có cốt thép (EPANEL). Điểm rẽ duy nhất: tấm có lưới thép hàn bên trong nên chịu được uốn, gạch không có cốt thép nên chỉ chịu nén. Từ đó kéo theo mọi khác biệt còn lại — khổ cấu kiện, cách lắp, chi phí và việc làm sàn.
2. So bằng tiền: 1 m² tường tốn bao nhiêu
Đã gồm gạch hoặc tấm, vữa xây EBT-104, pát thép và hao hụt 3%. Chưa gồm vữa tô, nhân công, vận chuyển. Giá đã gồm VAT, theo bảng giá 04/09/2026.
| Chiều dày | Gạch AAC 600 × 200 | Tấm ALC 1200 × 600 | Chênh lệch |
|---|---|---|---|
| 75 mm | 180.000 ₫/m² | 272.000 ₫/m² | tấm cao hơn 92.000 ₫ |
| 100 mm | 209.000 ₫/m² | 333.000 ₫/m² | tấm cao hơn 124.000 ₫ |
| 150 mm | 309.000 ₫/m² | 464.000 ₫/m² | tấm cao hơn 155.000 ₫ |
| 200 mm | 417.000 ₫/m² | 634.000 ₫/m² | tấm cao hơn 217.000 ₫ |
Nhân công không lật ngược được phép so này: lắp tấm nhanh hơn — khoảng 50 m² tường/ngày cho tổ hai người — nên tiết kiệm được tiền công, nhưng phần tiết kiệm đó nhỏ hơn nhiều so với chênh lệch vật liệu. Kết luận trung thực: tấm ALC không rẻ hơn gạch AAC ở tường ngăn thông thường, và Càn Thanh không nói ngược lại dù phân phối cả hai dòng.
3. Chọn theo tình huống
| Tình huống | Nên chọn | Vì sao |
|---|---|---|
| Tường ngăn trong nhà, nhiều góc, nhiều ô cửa | Gạch AAC | Cắt viên linh hoạt; tấm cắt nhiều sẽ mất ngàm |
| Ngân sách vật liệu là ràng buộc chính | Gạch AAC | Rẻ hơn 92.000 – 217.000 ₫/m² tùy chiều dày |
| Cải tạo, nâng tầng, mặt bằng chật | Gạch AAC | Khổ nhỏ, một người mang được lên tầng; không cần thiết bị nâng |
| Tường bao nhà xưởng, nhà kho diện tích lớn | Tấm ALC | Lắp cả mảng, ít mạch nên ít rủi ro thấm |
| Gấp tiến độ, có chỗ tập kết và thiết bị nâng | Tấm ALC | Khoảng 50 m² tường/ngày cho tổ hai người |
| Nhà khung thép, nhà lắp ghép | Tấm ALC | Lắp đồng bộ với tốc độ dựng khung; giảm tải cho khung |
| Sàn gác lửng, sàn kỹ thuật nhẹ | Tấm ALC | Chỉ cấu kiện có cốt thép chịu uốn mới lót sàn được |
4. Khi nào không nên chọn
- Không dùng gạch AAC làm chân móng lấp trong đất, tại hoặc dưới cao độ mặt đất, hay ở vị trí bị ngập nước. Tường gạch cao quá 6 m phải có đà giằng ngang; dài quá 12 m phải có bổ trụ.
- Không chọn tấm ALC khi mặt bằng chật không có chỗ xoay trở tấm, khi tường nhiều ô cửa và góc cắt, hoặc khi ngân sách vật liệu là ràng buộc chính.
- Cả hai loại: không xây bằng vữa xi măng cát trộn tay; không đóng đinh thường để treo vật nặng.
Cách hợp lý nhất thường là dùng cả hai trong một công trình: nhà xưởng có văn phòng dùng tấm cho tường bao xưởng, gạch cho vách văn phòng; nhà phố cải tạo dùng gạch cho tường ngăn, tấm cho sàn gác lửng.
Bước tiếp theo
- Ma trận đầy đủ, tường cao và cách bóc vật tư khi dùng cả hai: Tài liệu A3 — Chọn gạch AAC hay tấm ALC
- Tải sàn và cấu tạo tường tấm: Tài liệu B2 — Thông số kỹ thuật tấm ALC · Nhà xưởng nên dùng gạch hay tấm?
- Sản phẩm: Gạch AAC E-Block · Tấm ALC EPANEL
Chưa chắc mảng tường nào dùng loại nào? Gửi bản vẽ hoặc diện tích tường qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật bóc tách và khuyến nghị theo từng mảng tường.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chi phí 1 m² tính từ bảng giá Càn Thanh 04/09/2026, định mức vữa EBT-104 (gạch 1,7 bao/m³, tấm 0,8 bao/m³), định mức pát thép và hao hụt 3% (tài liệu A3); năng suất lắp tấm do Càn Thanh ghi nhận tại công trường; giới hạn tường cao và chống chỉ định theo hướng dẫn của nhà sản xuất E-Block.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường ngăn trong nhà nên chọn độ dày bao nhiêu?
Trả lời ngắn: Phần lớn tường ngăn trong nhà chọn 100 mm. Dùng 75 mm cho phòng phụ, hộp kỹ thuật — nơi không cần cách âm hay chống cháy; dùng 150 mm cho tường ngăn giữa hai căn hộ.
1. Bảng tra theo vị trí tường
| Vị trí tường ngăn | Nên chọn | Lý do |
|---|---|---|
| Phòng ngủ, phòng làm việc, ngăn với phòng khách | 100 mm | Chiều dày đã có số đo cách âm STC 38; đạt 241 phút chịu lửa (EI 240) |
| Nhà vệ sinh, ban công, lô gia | 100 mm | Không phải vì AAC kỵ nước, mà vì tường mỏng ít dung sai khi cắt rãnh cấp thoát nước |
| Phòng phụ, hộp gen, vách trang trí | 75 mm | Rẻ hơn 38.500 ₫/m² và mỏng hơn 25 mm so với 100 mm |
| Giữa hai căn hộ, hai chủ sở hữu, phòng karaoke | 150 mm trở lên | Cách âm giữa hai hộ bị khiếu nại nhiều nhất và sửa sau là đắt nhất |
2. Hai giới hạn của tường 75 mm
Tường 75 mm nằm ngoài phạm vi phiếu thử chống cháy — không dùng cho tường buồng thang, tường ngăn cháy hay tường bao lối thoát nạn. Và chưa có số đo cách âm cho chiều dày này. Hạ từ 100 xuống 75 mm là đánh đổi cả hai để tiết kiệm 38.500 ₫/m² tiền gạch.
3. Cách âm hỏng ở khe hở nhiều hơn ở chiều dày
Hệ tường gạch AAC E-Block dày 98 mm đạt STC 38 trong thử nghiệm — đủ để tiếng nói chuyện bình thường bên kia tường không nghe rõ lời. Nhưng phần lớn khiếu nại cách âm ở công trường đến từ khe hở: mạch vữa khuyết không trám kín, khe đỉnh tường sát dầm không trám vữa đàn hồi, và hộp điện âm tường đặt đối lưng nhau ở hai mặt. Một khe hở dài 1 m ở đỉnh tường làm mất phần lớn hiệu quả cách âm, dù tường dày 100 hay 200 mm.
Bước tiếp theo
- Bảng tra đầy đủ theo cách nhiệt, chống cháy, chiều cao tường: Tài liệu A4 — Hướng dẫn chọn độ dày
- Tường bao ngoài trời nên chọn độ dày bao nhiêu? · Chọn theo yêu cầu cách âm và cách nhiệt
- Giá theo từng chiều dày: Tài liệu A1 · sản phẩm: Gạch AAC E-Block
Gửi kích thước tường qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật đề xuất chiều dày cho từng vị trí trước khi quý khách đặt hàng.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cách âm theo báo cáo 7191004662-MEC11-EMK của TÜV SÜD PSB Singapore (ASTM E90-04, 19/04/2011, hệ tường 98 mm); chống cháy theo báo cáo 0110-2023/TNCL ngày 19/04/2023 của ĐH Phòng cháy Chữa cháy (TCVN 9311-8:2012), áp dụng cho chiều dày từ 100 mm; giá theo bảng giá 04/09/2026.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Nhà xưởng nên dùng gạch AAC hay Panel ALC?
Trả lời ngắn: Tường bao xưởng lớn, có thiết bị nâng, cần tiến độ: chọn tấm ALC có cốt thép. Ngân sách là ràng buộc chính: chọn gạch AAC — rẻ hơn 155.000 – 217.000 ₫/m² ở tường 150–200 mm.
1. Ba câu hỏi quyết định
| Câu hỏi | Nghiêng về gạch AAC | Nghiêng về tấm ALC |
|---|---|---|
| Tường cao bao nhiêu? | Đến 6 m, có đà giằng và bổ trụ theo quy định | Lắp ngang tới khoảng 6,0 m (10 lần bề rộng tấm) trước khi cần bản đỡ hàng trên |
| Tiến độ gấp đến đâu? | Tiến độ bình thường, đội thợ xây sẵn có | Gấp — khoảng 50 m² tường/ngày cho tổ hai người, cần chỗ tập kết và thiết bị nâng |
| Ngân sách vật liệu? | Ràng buộc chính | Chấp nhận cao hơn để đổi lấy tiến độ |
2. Chênh lệch chi phí ở chiều dày tường xưởng
Vật tư 1 m² tường — gạch hoặc tấm, vữa xây, pát thép, hao hụt 3%; chưa gồm tô, nhân công, vận chuyển:
| Chiều dày | Gạch AAC | Tấm ALC | Tấm cao hơn |
|---|---|---|---|
| 150 mm | 309.000 ₫/m² | 464.000 ₫/m² | 155.000 ₫/m² |
| 200 mm | 417.000 ₫/m² | 634.000 ₫/m² | 217.000 ₫/m² |
Với tường gạch, đừng quên cộng tiền bổ trụ: bổ trụ cách nhau không quá 30 lần chiều dày — tường 150 mm cần trụ mỗi 4,5 m, tường 200 mm mỗi 6,0 m. Tường mỏng chưa chắc đã rẻ hơn khi tính cả trụ.
3. Chống cháy: hai loại như nhau
Mẫu tường gạch AAC E-Block đạt 241 phút trong thử nghiệm theo TCVN 9311-8:2012 (báo cáo 0110-2023/TNCL ngày 19/04/2023) — tương ứng cấp giới hạn chịu lửa EI 240. Kết quả áp dụng cho sản phẩm AAC của nhà sản xuất có chiều dày từ 100 mm, gồm cả tấm EPANEL. Tường dày 75 mm không nằm trong phạm vi này.
4. Giới hạn phải biết trước
Tấm lắp đứng: chiều cao cho phép phụ thuộc đồng thời chiều dày tấm, cấu tạo cốt thép, tải gió và cách liên kết — không suy ra từ riêng chiều dày, phải tính theo dự án. Tường bao xưởng ven biển, khu gió mạnh hoặc cao trên 6 m phải có kỹ sư kết cấu tính riêng, dù dùng gạch hay tấm.
Bước tiếp theo
- Cấu tạo tường tấm lắp đứng, lắp ngang và vật tư: Tài liệu B2 — Thông số kỹ thuật tấm ALC
- Khi nào dùng gạch, khi nào dùng tấm? · chọn chiều dày: Tài liệu A4
- Sản phẩm: Tấm ALC EPANEL · Gạch AAC E-Block
Gửi bản vẽ mặt đứng tường bao qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật so phương án gạch và tấm theo đúng chiều cao, chiều dài và tiến độ của xưởng.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chi phí vật tư theo tài liệu A3 (bảng giá 04/09/2026, định mức vữa và pát thép Càn Thanh, hao hụt 3%); giới hạn lắp tấm và năng suất theo hướng dẫn lắp dựng của nhà sản xuất E-Block và ghi nhận công trường của Càn Thanh; chống cháy theo báo cáo 0110-2023/TNCL.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Gạch nhẹ, gạch AAC, gạch siêu nhẹ, gạch bê tông nhẹ - có phải cùng một thứ không? Còn tấm bê tông nhẹ là gì?
Trả lời ngắn: Gạch nhẹ, gạch siêu nhẹ, gạch bê tông nhẹ thường chính là gạch AAC — bê tông khí chưng áp theo TCVN 7959:2017. Tấm bê tông nhẹ có cốt thép là tấm ALC. Riêng "siêu nhẹ" đôi khi bị gán cho vật liệu khác.
1. Bảng đối chiếu tên gọi
| Khách thường gọi | Tên kỹ thuật | Tiêu chuẩn | Sản phẩm E-Block |
|---|---|---|---|
| Gạch nhẹ · gạch AAC · gạch siêu nhẹ · gạch bê tông nhẹ | Gạch bê tông khí chưng áp (AAC) | TCVN 7959:2017 | Gạch AAC E-Block |
| Tấm bê tông nhẹ · tấm panel · panel nhẹ | Tấm bê tông khí chưng áp cốt thép (ALC) | TCVN 12867:2020 (tấm tường) | Tấm ALC có cốt thép (EPANEL) |
AAC là viết tắt của Autoclaved Aerated Concrete — bê tông khí chưng áp: hỗn hợp tạo bọt khí rồi dưỡng hộ trong nồi hơi áp suất cao. Chính bước chưng áp tạo nên đặc tính nhẹ, ổn định kích thước và co ngót thấp. Gạch và tấm là cùng một vật liệu; tấm có thêm lưới thép nên chịu được uốn và lót sàn được, gạch thì không.
2. Khi nào "gạch siêu nhẹ" và "tấm bê tông nhẹ" không phải AAC
Hai cái tên này không phải tên kỹ thuật, nên trên thị trường còn được dùng cho vật liệu khác — đáng chú ý nhất là bê tông bọt (tạo bọt nhưng không chưng áp) và bê tông nhẹ trộn hạt xốp EPS. Tấm bê tông nhẹ lõi xốp ốp hai mặt cũng hay được gọi chung là "tấm bê tông nhẹ". Đây là những vật liệu khác, theo tiêu chuẩn khác, với chỉ tiêu khác — không so giá trực tiếp với AAC được.
3. Phân biệt nhanh tại công trường
| Quan sát | Gạch / tấm AAC chưng áp | Vật liệu khác thường gặp |
|---|---|---|
| Mặt cắt | Lỗ khí nhỏ, đều, phân bố khắp khối; không thấy hạt lạ | Thấy hạt xốp trắng (EPS), hoặc lỗ khí to nhỏ không đều |
| Hình dạng viên | Cạnh thẳng, góc vuông, kích thước rất đều — xây được mạch vữa mỏng 2–3 mm | Viên lệch kích thước, phải xây mạch dày |
| Giấy tờ | Báo giá và chứng chỉ ghi rõ cấp cường độ và cấp khối lượng thể tích khô (ví dụ B3/D500) theo TCVN 7959:2017 | Không ghi cấp, hoặc dẫn tiêu chuẩn khác |
| Tấm | Đặc đồng nhất, có lưới thép bên trong, cạnh ngàm âm dương | Tấm nhiều lớp: lõi xốp hoặc bê tông nhẹ, hai mặt ốp |
Cách chắc chắn nhất không phải nhìn bằng mắt mà là hỏi tên kỹ thuật và tiêu chuẩn: nếu người bán không ghi được "bê tông khí chưng áp" và TCVN 7959:2017 (gạch) hay TCVN 12867:2020 (tấm) trên báo giá, đó có thể không phải AAC.
4. Sản phẩm E-Block gồm những gì
Gạch AAC E-Block có ba cấp — B3/D500, B4/D600, B6/D700 — quy cách 600 × 200/300/400 mm, dày 75–200 mm. Tấm ALC có cốt thép (EPANEL) có cấp 3,5 và 5,0 MPa, quy cách 1200 × 600 mm, dày 75–200 mm. Tấm AAC không cốt thép 1200 × 600 mm cũng có, nhưng dùng như gạch khổ lớn, không lót sàn được.
Bước tiếp theo
- Thông số gạch: Tài liệu B1 · thông số tấm: Tài liệu B2
- Khi nào dùng gạch AAC, khi nào dùng tấm ALC? · Vì sao giá gạch AAC chênh nhau?
- Sản phẩm: Gạch AAC E-Block · Tấm ALC EPANEL
Không chắc hàng mình đang được chào là gì? Chụp mặt cắt viên gạch hoặc báo giá gửi qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật Càn Thanh xem giúp.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: tên gọi và tên kỹ thuật theo TCVN 7959:2017 (gạch bê tông khí chưng áp) và TCVN 12867:2020 (tấm tường bê tông khí chưng áp cốt thép); cấp sản phẩm theo thông số nhà sản xuất E-Block và phiếu thử LAS-XD 643, LAS-XD 498; dấu hiệu phân biệt tại công trường theo kinh nghiệm KCS của đội kỹ thuật Càn Thanh.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Chọn độ dày tường gạch AAC theo yêu cầu cách âm và cách nhiệt như thế nào?
Trả lời ngắn: Cách nhiệt tăng theo chiều dày: nhiệt trở lõi tường 0,68 / 0,91 / 1,36 / 1,82 m²K/W cho tường 75 / 100 / 150 / 200 mm. Về cách âm, tường gạch AAC dày 98 mm đạt STC 38 trong thử nghiệm — tường cần yên tĩnh nên chọn từ 100 mm.
1. Bảng chỉ tiêu theo chiều dày
| Chiều dày | Nhiệt trở R lõi tường | So với 75 mm | Dùng cho |
|---|---|---|---|
| 75 mm | 0,68 m²K/W | — | Phòng phụ, hộp kỹ thuật — nơi không cần cách âm, chống cháy |
| 100 mm | 0,91 m²K/W | + 33 % | Ngăn phòng ngủ, phòng làm việc; tường bao mặt ít nắng |
| 150 mm | 1,36 m²K/W | + 100 % | Tường bao mặt tây, tây nam; tường ngăn giữa hai căn hộ |
| 200 mm | 1,82 m²K/W | + 168 % | Tường nhà xưởng, phòng chạy điều hòa liên tục |
R = chiều dày ÷ λ, với λ = 0,110 W/m.K đo ở mặt nóng 200 °C. Đây là phần lõi gạch, chưa kể lớp tô và lớp không khí bề mặt.
2. Cách âm — đọc số STC 38 thế nào
- Mẫu thử: tường gạch AAC dày 98 mm, kích thước 3,17 × 3,16 m, thử theo ASTM E90-04 tại TÜV SÜD PSB Singapore.
- STC không phải Rw: STC là thang của ASTM, Rw là thang ISO — không quy đổi trực tiếp giữa hai thang.
- Phòng thí nghiệm khác công trình: tường thật có ổ điện, đường ống, ô cửa và khe hở ở chân, đỉnh tường, nên chỉ số đo tại hiện trường thường thấp hơn. Trám kín khe đỉnh tường bằng vữa đàn hồi EBF-501, tô kín cả hai mặt và tránh đặt hai ổ điện đối lưng nhau là ba việc đơn giản giúp giữ được cách âm.
3. Khi hai yêu cầu chọn hai độ dày khác nhau
Lấy số lớn hơn. Ví dụ tường ngăn phòng ngủ ở mặt tây: cách âm cho phép 100 mm, cách nhiệt cần 150 mm — chọn 150 mm. Chiều cao tường và yêu cầu chống cháy cũng là ràng buộc riêng, xem tài liệu A4.
Bước tiếp theo
- Bảng tra đủ bốn ràng buộc (vị trí, chiều cao, cách nhiệt, chống cháy): Tài liệu A4 — Hướng dẫn chọn độ dày
- Tường ngăn trong nhà chọn bao nhiêu? · Tường bao ngoài trời chọn bao nhiêu? · Hệ số dẫn nhiệt λ và chống nóng
- Phiếu thử cách âm, dẫn nhiệt: Tài liệu B1 · Sản phẩm: gạch AAC E-Block
Chưa chắc chọn độ dày nào? Gửi kích thước tường và vị trí từng bức (ngăn phòng, bao ngoài, hướng nắng) qua Zalo 0967 213 312 hoặc 0982 127 343 để được tư vấn.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cách âm: báo cáo 7191004662-MEC11-EMK, TÜV SÜD PSB Singapore, 19/04/2011; dẫn nhiệt: phiếu 7516/VLXD-TTKĐ, Viện Vật liệu Xây dựng (VILAS 003), 08/09/2015. Bảng nhiệt trở R là phép chia do Càn Thanh tự tính, công thức để ngay trong bài.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường bao ngoài trời nên chọn độ dày bao nhiêu?
Trả lời ngắn: Tường bao nhà phố chọn 100 mm cho mặt ít nắng và 150 mm cho mặt tây, tây nam — nhiệt trở tăng từ 0,91 lên 1,36 m²K/W. Tường bao nhà xưởng chọn 150–200 mm, theo chiều cao tường trước.
1. Chọn theo hướng nắng
| Chiều dày | Nhiệt trở R của lõi gạch | Dùng cho |
|---|---|---|
| 100 mm | 0,91 m²K/W | Tường bao mặt bắc, mặt đông, mặt ít nắng |
| 150 mm | 1,36 m²K/W | Tường bao mặt tây và tây nam, đón nắng chiều |
| 200 mm | 1,82 m²K/W | Tường xưởng, kho lạnh, phòng chạy điều hòa liên tục |
Công thức để tự kiểm: R = chiều dày ÷ λ, với λ = 0,110 W/m.K. Hệ số này đo ở điều kiện mặt nóng 200 °C và thay đổi theo độ ẩm — tường mới xây chưa khô hết dẫn nhiệt nhiều hơn. R trên là của lõi gạch, chưa cộng lớp tô.
2. Chọn theo chiều cao tường — ràng buộc cứng nhất
Cách nhiệt chọn sai thì nhà nóng hơn; chiều cao chọn sai thì tường nứt. Tường gạch AAC cao không quá 6 m — trên 6 m phải bố trí đà giằng ngang; dài không quá 12 m khi chưa có bổ trụ. Bổ trụ cách nhau không quá 30 lần chiều dày: 100 mm → 3,0 m · 150 mm → 4,5 m · 200 mm → 6,0 m. Tường xưởng cao 6 m nên chọn 200 mm để bổ trụ thưa nhất. Giá trị thiết kế cuối cùng do kỹ sư kết cấu xác định theo tải gió thực tế.
3. Những chỗ không được dùng gạch AAC
Không xây làm chân móng lấp trong đất, không xây tại hoặc dưới cao độ mặt đất, không dùng ở vị trí bị ngập nước. Hàng tường sát nền phải đặt trên đà hoặc gờ bê tông cao hơn mặt đất. Tường bao ngoài trời cần lớp hoàn thiện chống thấm phù hợp ở mặt ngoài.
Bước tiếp theo
- Bảng tra đầy đủ, giới hạn rãnh và lỗ cửa: Tài liệu A4 — Hướng dẫn chọn độ dày
- Tường ngăn trong nhà chọn độ dày bao nhiêu? · Gạch AAC có thấm nước không?
- Hệ số dẫn nhiệt, số hiệu phiếu thử: Tài liệu B1 · giá: Tài liệu A1
Gửi mặt bằng và hướng nhà qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật đề xuất chiều dày cho từng mặt tường bao.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: hệ số dẫn nhiệt λ = 0,110 W/m.K theo phiếu 7516/VLXD-TTKĐ của Viện Vật liệu Xây dựng (VILAS 003, ASTM C177, 08/09/2015); nhiệt trở R do Càn Thanh tính từ λ; giới hạn chiều cao, chiều dài và bổ trụ theo hướng dẫn thiết kế của nhà sản xuất E-Block.
Cập nhật: 04/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Kích thước, sai số cho phép và số viên trên 1 m³ của gạch AAC?
Trả lời ngắn: Gạch nhẹ — tên kỹ thuật là gạch AAC — thương hiệu E-Block dài 600 mm, cao 200 / 300 / 400 mm, dày 75–200 mm. TCVN 7959:2017 cho phép sai lệch dài ± 3 mm, rộng và cao ± 2 mm. Viên 600 × 200 × 100 có 83,3 viên/m³.
1. Số viên theo quy cách
| Quy cách (dài × cao × dày, mm) | Viên/m³ | Viên/m² tường |
|---|---|---|
| 600 × 200 × 75 | 111,1 | 8,33 |
| 600 × 200 × 100 | 83,3 | 8,33 |
| 600 × 200 × 150 | 55,6 | 8,33 |
| 600 × 200 × 200 | 41,7 | 8,33 |
| 600 × 300 × 100 / 150 / 200 | 55,6 / 37,0 / 27,8 | 5,56 |
| 600 × 400 × 100 / 150 / 200 | 41,7 / 27,8 / 20,8 | 4,17 |
Công thức: viên/m³ = 1 ÷ (0,6 × chiều cao × chiều dày) · viên/m² = 1 ÷ (0,6 × chiều cao), đơn vị mét. Đây là số lý thuyết, chưa cộng hao hụt cắt gọt — khi bóc dự toán cộng thêm 2 %, 3 % hoặc 5 % tùy độ phức tạp của tường.
2. Sai số cho phép và kết quả thực đo
| Chỉ tiêu | Giới hạn TCVN 7959:2017 | Thực đo 600×200×100 | Thực đo 600×200×200 |
|---|---|---|---|
| Sai lệch chiều dài | ± 3 mm | ≤ 0,2 mm | ≤ 0,2 mm |
| Sai lệch chiều rộng | ± 2 mm | −0,1 … +0,1 mm | −0,1 … +0,2 mm |
| Sai lệch chiều cao | ± 2 mm | ≤ 0,2 mm | −0,1 … +0,2 mm |
| Độ thẳng cạnh | ≤ 1 mm | 0,14 – 0,46 mm | 0,09 – 0,35 mm |
| Độ phẳng mặt | ≤ 1 mm | 0,14 – 0,35 mm | 0,08 – 0,35 mm |
Cột thực đo lấy từ phiếu thử 10 mẫu mỗi quy cách (LAS-XD 498, 2024) — là kết quả của lô đã lấy mẫu, không phải cam kết cho mọi lô. Giá trị cam kết là cột TCVN.
3. Vì sao sai số quan trọng
Gạch AAC xây bằng vữa mạch mỏng 2–3 mm. Viên đủ vuông, đủ phẳng thì mạch mỏng mới làm được; viên lệch buộc thợ trét dày để bù, tốn vữa và dễ nứt. Khi nhận hàng, đo ngẫu nhiên vài viên bằng thước và thước thẳng là cách kiểm nhanh nhất.
Bước tiếp theo
- Thông số đầy đủ, phiếu thử gốc: Tài liệu B1 — Thông số kỹ thuật gạch AAC E-Block
- Gạch, vữa, pát thép và hao hụt cho 1 m²: Tài liệu A5 · Mạch vữa dày bao nhiêu là đúng?
- Tính số viên cho công trình: bảng tính vật tư · Sản phẩm: gạch AAC E-Block
Cần báo giá theo số viên hoặc số m³? Gửi diện tích tường từng chiều dày qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: giới hạn sai số: cột yêu cầu kỹ thuật TCVN 7959:2017 trên phiếu thử LAS-XD 498 (14–21/06/2024); thực đo: cùng phiếu, 10 mẫu mỗi quy cách. Số viên là phép quy đổi do Càn Thanh tự tính theo kích thước danh nghĩa.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Cấp D500 / D600 / D700 và mác 3.5 / 5.0 của gạch AAC khác nhau thế nào?
Trả lời ngắn: Chữ B (thị trường hay gọi "mác") chỉ cường độ nén; chữ D chỉ khối lượng thể tích khô. Hai cấp đi kèm nhau: B3/D500 ≥ 3,5 MPa, B4/D600 ≥ 5,0 MPa, B6/D700 ≥ 7,5 MPa. "Gạch 3,5 MPa" mà khách hay gọi chính là cấp B3/D500.
1. Bảng đối chiếu ba cấp gạch AAC E-Block
| Cấp | Cường độ nén công bố (mẫu lập phương 100 mm) | Dải khối lượng thể tích khô của cấp | Khối lượng thể tích khô thực đo | Cung cấp |
|---|---|---|---|---|
| B3 / D500 — "mác 3.5" | ≥ 3,5 MPa | 451 – 550 kg/m³ | 518 – 524 kg/m³ | Phần lớn đơn hàng |
| B4 / D600 — "mác 5.0" | ≥ 5,0 MPa | 551 – 650 kg/m³ | 568 – 571 kg/m³ | Theo yêu cầu dự án |
| B6 / D700 | ≥ 7,5 MPa | 651 – 750 kg/m³ | 695 – 698 kg/m³ | Theo yêu cầu dự án |
Cấp càng cao thì gạch càng chắc nhưng cũng càng nặng. Tường bao che và tường ngăn không chịu lực dùng cấp B3/D500 là đủ — nguyên tắc thiết kế yêu cầu gạch xây tường từ 3 MPa trở lên.
2. Đừng lẫn hai loại khối lượng thể tích
- Khối lượng thể tích khô (518–698 kg/m³ ở bảng trên): đo trên mẫu đã sấy khô, dùng để phân cấp D theo TCVN.
- Khối lượng thể tích khi giao hàng: khoảng 690 kg/m³ với gạch 3,5 MPa và 780 kg/m³ với gạch 5,0 MPa — gạch xuất xưởng còn ẩm nên nặng hơn. Dùng số này để tính tải xe, tải trọng lên sàn.
Dùng nhầm hai số này sẽ lệch khoảng 25 %.
3. Khi lấy mẫu kiểm tra đối chứng
So kết quả với giá trị cấp ở bảng trên. Biên bản lấy mẫu nên ghi quy cách mẫu nén, độ ẩm mẫu khi nén và hệ số quy đổi áp dụng — ba thông tin này quyết định con số thu được, thiếu thì hai bên không đối chiếu được với nhau. Cấp B4 và B6 cần xác nhận khả năng cung cấp và thời gian giao trước khi đưa vào hồ sơ thiết kế.
Bước tiếp theo
- Phiếu thử gốc từng cấp, độ co khô, sai số: Tài liệu B1 — Thông số kỹ thuật gạch AAC E-Block
- Vì sao cùng quy cách mà giá gạch AAC chênh nhau? · Kích thước, sai số và số viên/m³
Cần chỉ định cấp B4 hoặc B6 cho dự án? Gọi 0967 213 312 hoặc 0982 127 343 để xác nhận cấp, khối lượng và thời gian giao.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: ánh xạ cấp B ↔ D: Công ty CP Gạch khối Tân Kỷ Nguyên, 23/09/2026; khối lượng thể tích khô thực đo: phiếu LAS-XD 643 (2026) và LAS-XD 498 (2024, 2025); khối lượng thể tích khi giao hàng: số liệu Càn Thanh 20/09/2026.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tấm bê tông nhẹ (panel ALC) lót sàn chịu được bao nhiêu kg/m²? Nhịp tối đa bao nhiêu?
Trả lời ngắn: Tấm bê tông nhẹ — tên kỹ thuật là tấm ALC có cốt thép — gác trên xà gồ thép cách nhau tối đa 600 mm chịu tải đặt thêm tham khảo 119 / 294 / 868 / 1.756 kg/m² với tấm dày 75 / 100 / 150 / 200 mm, tải phân bố đều.
1. Bảng tư vấn sơ bộ — tấm ALC lót sàn trên xà gồ ≤ 600 mm
Tấm nguyên 1200 × 600 mm, cốt thép S-4D4 (một lưới thép giữa chiều dày). Tải sử dụng là tải đặt thêm, đã trừ tải thường xuyên G.
| Tấm | Tải thường xuyên G | Tải sử dụng tham khảo | Nhóm | Dùng cho |
|---|---|---|---|---|
| 75 mm | 105,8 kg/m² | 119 kg/m² | Sàn nhẹ | Gác kỹ thuật, ít đi lại, kê vật nhẹ phân bố đều. Không dùng làm sàn dân dụng sử dụng thường xuyên |
| 100 mm | 124,0 kg/m² | 294 kg/m² | Dân dụng nhẹ | Phòng ngủ, phòng sinh hoạt, gác lửng có đồ nội thất nhẹ phân bố đều |
| 150 mm | 160,5 kg/m² | 868 kg/m² | Dân dụng / văn phòng | Nhà ở, văn phòng, thương mại nhẹ — phải kiểm tra riêng tải tập trung |
| 200 mm | 197,0 kg/m² | 1.756 kg/m² | Thương mại nhẹ | Khu đồ đạc phân bố đều. Kho, kệ chân nhỏ, máy móc, thiết bị rung phải chuyển bộ phận kỹ thuật |
G gồm tự trọng tấm (730 kg/m³ × chiều dày), 1 kg/m² thép và 50 kg/m² lớp hoàn thiện giả định. Lát đá hoặc cán vữa nặng hơn 50 kg/m² thì phần chênh trừ thẳng vào tải sử dụng.
2. Năm điều kiện bắt buộc
- Khoảng cách tim xà gồ không lớn hơn 600 mm; bề rộng gối đỡ tối thiểu 50 mm và tấm phải được đỡ, liên kết đúng hướng dẫn.
- Các giá trị là tải phân bố đều trên sàn; không được hiểu là một vật có cùng khối lượng có thể đặt tập trung lên một tấm.
- Đây là kết quả tính sơ bộ, chưa phải tải trọng cho phép đã được chứng nhận.
- Tường xây, bồn nước, két sắt, bàn đá, chân kệ nhỏ, máy móc, xe đẩy hoặc tải rung phải gửi sơ đồ cho bộ phận kỹ thuật kiểm tra.
- Bảng áp dụng cho cấu hình 1 lưới thép. Tấm 2 lớp thép hoặc cấu hình khác phải lập bảng tính riêng.
Cách bảng được tính: Tải tính theo bốn điều kiện — kéo và nén của bê tông khí, ứng suất cốt thép, võng dài hạn L/600 — trên dải tấm kê đơn giản nhịp 600 mm. Võng dài hạn khống chế cả bốn chiều dày. Kết quả chia thêm 1,5 để sàng lọc tư vấn, làm tròn xuống; chưa phải tải trọng cho phép được chứng nhận.
3. Nhịp tối đa và cách gác tấm
- Nhịp: xà gồ đặt vuông góc với chiều dài tấm, tim cách tim tối đa 600 mm — tấm 1200 mm gối lên 3 thanh (hai đầu và giữa). Mặt thép đỡ rộng tối thiểu 50 mm (xà gồ phổ biến 50 × 100 mm).
- Liên kết: tối thiểu 2 vít tự khoan mạ kẽm/tấm tại xà gồ giữa, cách mép dọc 100–150 mm, bắn âm 2–3 mm rồi trám phẳng. Hai đầu tấm đối nhau liên kết bằng vữa xây EBT-104.
- Phải hỏi kỹ thuật trước khi dùng bảng: xà gồ cách nhau hơn 600 mm · tấm cắt ngắn chỉ gối 2 điểm · lớp hoàn thiện dày · khung thép chưa kiểm tra độ võng.
Bước tiếp theo
- Hình chi tiết gác tấm, cốt thép, sai số: Tài liệu B2 — Thông số kỹ thuật tấm ALC có cốt thép
- Cốt thép trong tấm có bị gỉ không? · Giá tấm ALC theo độ dày · Sản phẩm: tấm bê tông nhẹ ALC
Làm gác lửng, sàn kho? Gửi bản vẽ, khoảng cách xà gồ, vị trí gối và khối lượng, kích thước chân kê của vật nặng qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật kiểm tra và đề xuất chiều dày tấm.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: bảng tải do Càn Thanh lập 09/2026, cập nhật 01/10/2026 — dải tấm 600 mm kê đơn giản nhịp 600 mm, bốn điều kiện kiểm tra, võng dài hạn L/600 khống chế; khối lượng thể tích tấm khi giao hàng ≈ 730 kg/m³. Đây là bảng tư vấn sơ bộ, chưa phải tải trọng cho phép được chứng nhận.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Hệ số dẫn nhiệt λ của gạch AAC là bao nhiêu? Chống nóng thực tế đến đâu?
Trả lời ngắn: Gạch nhẹ — tên kỹ thuật là gạch AAC — thương hiệu E-Block có λ = 0,110 W/m.K, đo theo ASTM C177 ở mặt nóng 200 °C. Từ đó tường 100 mm có nhiệt trở lõi 0,91 m²K/W, tường 150 mm 1,36 m²K/W.
1. Số đo và điều kiện đo
| Chỉ tiêu | Giá trị | Điều kiện — bắt buộc ghi kèm khi trích |
|---|---|---|
| Hệ số dẫn nhiệt λ | 0,110 W/m.K | ASTM C177, mặt nóng 200 °C · Viện Vật liệu Xây dựng, PTN VILAS 003, phiếu 7516/VLXD-TTKĐ, 08/09/2015 |
λ thay đổi theo độ ẩm và khối lượng thể tích của vật liệu: tường còn ẩm sau thi công dẫn nhiệt nhiều hơn tường đã khô. Khi lập thuyết minh nhiệt, dùng λ ở điều kiện sử dụng thực tế của công trình.
2. Nhiệt trở theo chiều dày
| Chiều dày tường | 75 mm | 100 mm | 150 mm | 200 mm |
|---|---|---|---|---|
| R lõi tường (m²K/W) | 0,68 | 0,91 | 1,36 | 1,82 |
R = chiều dày ÷ λ — phép chia do Càn Thanh tự tính, phần lõi gạch, chưa cộng lớp tô và lớp không khí bề mặt. R gấp đôi thì dòng nhiệt đi qua tường giảm một nửa trong cùng điều kiện.
3. Chống nóng thực tế đến đâu
Tường chỉ là một phần của bài toán nóng. Mái, cửa kính hướng tây và độ kín của phòng cũng ảnh hưởng lớn. Phần tường thì làm được hai việc:
- Chọn đúng chiều dày theo hướng nắng: mặt tây, tây nam chọn 150 mm thay vì 100 mm — nhiệt trở tăng thêm 0,45 m²K/W.
- Giữ tường khô và tô kín: tường ngấm nước dẫn nhiệt nhiều hơn; tô đủ hai mặt và chống thấm mặt ngoài giữ được hiệu quả cách nhiệt lâu dài.
Bước tiếp theo
- Tường bao ngoài trời chọn độ dày bao nhiêu? · Chọn theo cách âm và cách nhiệt
- Phiếu thử gốc và các chỉ tiêu khác: Tài liệu B1 · Chọn độ dày: Tài liệu A4
Cần số liệu cho thuyết minh nhiệt? Gọi 0967 213 312 hoặc 0982 127 343 để nhận bản sao phiếu thử dẫn nhiệt.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: phiếu 7516/VLXD-TTKĐ, Viện Vật liệu Xây dựng — Bộ Xây dựng, PTN VILAS 003, ASTM C177, 08/09/2015. Bảng R là phép chia do Càn Thanh tự tính.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường gạch AAC đạt giới hạn chịu lửa EI bao nhiêu, áp dụng cho cấu tạo nào?
Trả lời ngắn: Mẫu tường gạch AAC E-Block đạt 241 phút trong thử nghiệm theo TCVN 9311-8:2012 (báo cáo 0110-2023/TNCL ngày 19/04/2023) — tương ứng cấp giới hạn chịu lửa EI 240. Kết quả chỉ áp dụng cho chiều dày từ 100 mm trở lên.
1. Thông tin thử nghiệm
| Mục | Nội dung |
|---|---|
| Đơn vị thử | Trường Đại học Phòng cháy Chữa cháy — Trung tâm Nghiên cứu Ứng dụng KHKT PCCC |
| Số báo cáo · ngày | 0110-2023/TNCL · 19/04/2023 |
| Phương pháp | TCVN 9311-8:2012 |
| Kết quả đo | 241 phút |
| Cấp tương ứng | EI 240 |
| Phạm vi áp dụng | Sản phẩm AAC của Tân Kỷ Nguyên — gạch AAC E-Block và tấm ALC có cốt thép EPANEL — dày từ 100 mm |
2. Đọc "EI 240" thế nào
- E — tính toàn vẹn: tường không để lửa và khí nóng xuyên qua.
- I — tính cách nhiệt: mặt tường phía không cháy không nóng quá giới hạn.
- 240 — số phút giữ được cả hai tiêu chí. Thang phân cấp có các mức 15, 20, 30, 45, 60, 90, 120, 180, 240 phút — không có cấp 241. Vì vậy kết quả đo 241 phút được xếp vào cấp EI 240.
3. Ba lưu ý khi đưa vào hồ sơ PCCC
- Tường 75 mm không thuộc phạm vi thử nghiệm — không dùng giá trị EI 240 cho chiều dày này. Tường có yêu cầu chịu lửa chọn từ 100 mm và đối chiếu cấp EI mà thiết kế PCCC yêu cầu.
- Kết quả gắn với mẫu tường đã thử. Ô cửa, lỗ xuyên ống, khe hở tiếp giáp dầm cột là điểm yếu của tường thật — phải xử lý theo thiết kế PCCC của công trình.
- Khi trích dẫn, ghi đủ số phút, cấp, số báo cáo và phạm vi chiều dày — không ghi "EI 240" đứng một mình.
Bước tiếp theo
- Tài liệu C2 — Hồ sơ chịu lửa EI 240: tải PDF báo cáo thử nghiệm và đối chiếu với thiết kế PCCC
- Chỉ tiêu cơ lý, nhiệt, âm và chống cháy trong một bảng: Tài liệu B1 — Thông số kỹ thuật gạch AAC E-Block
- Tấm ALC có cốt thép: Tài liệu B2 · Chọn độ dày theo yêu cầu chống cháy: Tài liệu A4 · Nhà xưởng dùng gạch AAC hay panel ALC?
Cần hồ sơ cho nghiệm thu PCCC? Gửi tên công trình và chiều dày tường qua Zalo 0967 213 312 hoặc 0982 127 343 để nhận bản sao báo cáo thử nghiệm.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: báo cáo 0110-2023/TNCL ngày 19/04/2023, Trường Đại học Phòng cháy Chữa cháy — Trung tâm Nghiên cứu Ứng dụng KHKT PCCC, theo TCVN 9311-8:2012.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Cốt thép trong tấm bê tông nhẹ (panel ALC) để lâu có bị gỉ không? Tuổi thọ tấm bao lâu?
Trả lời ngắn: Tấm bê tông nhẹ — tên kỹ thuật là tấm ALC có cốt thép — không trông vào bê tông để chống gỉ: thép được phủ sơn chống gỉ dạng sệt trộn cát trước khi đúc. Thép chỉ gỉ khi lớp bảo vệ bị hở, nhất là đầu thép tại vết cắt không được sơn lại.
1. Vì sao thép trong tấm phải có lớp bảo vệ riêng
Trong bê tông thường, môi trường kiềm của xi măng bao quanh và bảo vệ cốt thép. Bê tông khí chưng áp rỗng, nhẹ và không tạo được lớp bảo vệ kiềm như vậy. Vì thế tiêu chuẩn tấm ALC bắt buộc cốt thép phải có lớp chống ăn mòn riêng, không chỉ dựa vào lớp bê tông bên ngoài.
2. Lớp bảo vệ của tấm EPANEL và yêu cầu tiêu chuẩn
| Nội dung | Tấm EPANEL | Yêu cầu TCVN 12867:2020, mục 5.3.4 |
|---|---|---|
| Cốt thép | 1 lưới thép hàn giữa chiều dày, 4 thanh dọc Ø4 (S-4D4) | Thép mạ kẽm, thép không gỉ hoặc thép được bảo vệ chống ăn mòn; đạt TCVN 1651:2018 |
| Bảo vệ thép | Sơn chống gỉ dạng sệt trộn cát, phủ trước khi đúc, bám dính với thép và với bê tông khí | Hiệu số tỷ lệ diện tích gỉ so với mẫu đối chứng ≤ 5 %, thử theo Điều 9 TCVN 12868:2020 |
| Lớp bê tông bảo vệ | Thép đặt giữa chiều dày tấm | ≥ 10 mm |
3. Bốn chỗ làm thép gỉ — và cách phòng
| Tình huống | Cách phòng |
|---|---|
| Cắt tấm tại công trường, đầu thép lộ ra | Sơn giàu kẽm lên đầu thép trước khi lắp — đây là điểm yếu duy nhất của tấm |
| Mép tấm vỡ khi vận chuyển, lộ thép | Sơn lại phần thép lộ và trám kín trước khi tô |
| Mặt tường ngoài không tô hoặc không chống thấm, ngấm nước lâu ngày | Mặt ngoài tô vữa chuyên dụng dày từ 7 mm và sơn gốc acrylic |
| Vít, bát liên kết bằng thép thường | Dùng vít tự khoan mạ kẽm, bắn âm 2–3 mm rồi trám phẳng |
4. Tuổi thọ tấm
Bê tông khí chưng áp là vật liệu vô cơ, không mục, không mối mọt. Tuổi thọ của tấm vì vậy do cốt thép có được giữ kín hay không quyết định: lớp bảo vệ nguyên vẹn, đầu cắt được sơn, mặt ngoài được tô và chống thấm thì cốt thép không có điều kiện gỉ. Ngược lại, tấm để hở đầu thép, ngấm nước kéo dài là nơi gỉ bắt đầu — vết gỉ thường lộ ra dưới dạng vệt nâu trên bề mặt.
Bước tiếp theo
- Cấu tạo cốt thép, sai số, tải lót sàn: Tài liệu B2 — Thông số kỹ thuật tấm ALC có cốt thép
- Tấm ALC lót sàn chịu được bao nhiêu kg/m²? · Sản phẩm: tấm bê tông nhẹ ALC
Tấm đã lắp có vệt gỉ? Gửi ảnh chụp gần qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật xem và tư vấn cách xử lý.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cấu tạo cốt thép và lớp bảo vệ: Công ty CP Gạch khối Tân Kỷ Nguyên, xác nhận 01/10/2026; yêu cầu chống gỉ: TCVN 12867:2020 mục 5.3.4 và TCVN 12868:2020 Điều 9; chi tiết chống thấm mặt ngoài và liên kết: hướng dẫn lắp dựng của nhà sản xuất E-Block.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Có bắt buộc dùng vữa chuyên dụng khi xây gạch AAC không? Dùng vữa xi măng cát thì sao?
Trả lời ngắn: Không bắt buộc một loại vữa — chỉ yêu cầu cường độ vữa xây ≥ 2,0 MPa. Nhưng vữa xi măng cát buộc mạch dày khoảng 10 mm thay vì 2–3 mm: tốn vữa gấp 3–5 lần, tạo cầu nhiệt, dễ nứt theo mạch.
1. So sánh bằng số — tường gạch nhẹ dày 100 mm
| Chỉ tiêu | Vữa xây chuyên dụng EBT-104 | Vữa xi măng cát trộn tại chỗ |
|---|---|---|
| Chiều dày mạch | 2–3 mm | khoảng 10 mm |
| Thể tích vữa trong mạch | 1,3 – 2,0 lít/m² tường | ≈ 6,7 lít/m² tường |
| Cỡ hạt cốt liệu lớn nhất | ≤ 1,25 mm | tùy cát tại công trình |
| Cường độ nén 28 ngày | ≥ 7,5 MPa | tùy tỷ lệ trộn từng mẻ |
| Cường độ bám dính | ≥ 0,4 MPa | không có số công bố |
| Khả năng giữ nước | ≥ 90 % | tùy mẻ trộn |
| Thời gian chỉnh viên sau khi đặt | ≥ 5 phút | — |
Cách tính thể tích mạch: 1 m² tường gạch 600 × 200 có 5 m mạch ngang và 1,67 m mạch đứng, tổng 6,67 m. Thể tích = 6,67 m × 0,10 m chiều dày tường × chiều dày mạch. Mạch 10 mm cho 6,7 lít; mạch 2–3 mm cho 1,3–2,0 lít.
2. Ba hậu quả khi dùng vữa xi măng cát
- Tốn vữa và nặng tường: lượng vữa trong mạch gấp 3–5 lần, toàn bộ là vữa đặc nặng hơn gạch AAC nhiều — làm mất một phần lợi thế nhẹ của tường.
- Cầu nhiệt: mỗi viên gạch được bao bởi một khung vữa đặc dày 10 mm. Nhiệt đi qua khung vữa này dễ hơn qua gạch, nên tường cách nhiệt kém hơn số liệu của gạch (λ = 0,110 W/m.K, đo ở mặt nóng 200 °C).
- Nứt theo mạch: gạch AAC hút nước từ vữa. Vữa xi măng cát không có phụ gia giữ nước nên mất nước sớm, bám kém; mạch dày co ngót nhiều hơn mạch mỏng. Vết nứt có thể hiện lên lớp tô thành các đường ngang và bậc thang, trùng vị trí mạch vữa phía sau.
Chi phí thật ra không chênh nhiều: vữa EBT-104 cho tường 100 mm khoảng 23.000 ₫/m² (1,7 bao/m³ gạch × 134.000 ₫/bao, đã gồm VAT).
3. Ngoại lệ — chỗ vữa xi măng cát vẫn đúng
Lớp vữa chân tường dưới hàng gạch đầu tiên làm bằng vữa xi măng cát. Sau khi căng dây xác định tim tường, trát lớp vữa này dày khoảng 1–2 cm để tạo mặt phẳng chuẩn cho hàng gạch đầu tiên. Nền sàn lệch thì bù vữa để cân cốt, nhưng chỉ nên bù tối đa khoảng 5–6 cm; làm xong kiểm tra lại độ phẳng bằng thước thủy. Từ hàng gạch đầu tiên trở lên, dùng vữa xây chuyên dụng với mạch 2–3 mm.
Bước tiếp theo
- Mạch dày bao nhiêu là đúng, 1 bao xây được bao nhiêu m²: xem câu hỏi tiếp theo
- Đã lỡ xây bằng vữa thường: cách xử lý
- Thông số đầy đủ bốn mã vữa, nước trộn, thời gian chờ: Tài liệu B3 — Thông số kỹ thuật bộ vữa E-Block
- Vì sao gạch AAC đủ phẳng để xây mạch mỏng: Tài liệu B1 — sai số kích thước · Sản phẩm: vữa E-Block
Thợ quen xây gạch đỏ? Gọi 0967 213 312 hoặc 0982 127 343 để được hướng dẫn cách chọn bay răng cưa và trộn EBT-104 cho đúng.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: thông số EBT-104 theo bản mô tả kỹ thuật của nhà sản xuất (TCVN 9028:2011); yêu cầu cường độ vữa ≥ 2,0 MPa theo nguyên tắc thiết kế tường AAC; định mức 1,7 bao/m³: số liệu công trường Càn Thanh 07/09/2026; giá theo bảng giá Càn Thanh, đã gồm VAT; λ theo phiếu 7516/VLXD-TTKĐ (VILAS 003). Thể tích mạch là phép tính hình học do Càn Thanh tự tính, công thức để ngay trong bài.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Mạch vữa xây gạch AAC dày bao nhiêu là đúng? Một bao vữa xây được bao nhiêu m²?
Trả lời ngắn: Mạch vữa EBT-104 dày 2–3 mm. Một bao 25 kg xây được khoảng 5,9 m² tường 100 mm — 7,8 m² tường 75 mm, 3,9 m² tường 150 mm, 2,9 m² tường 200 mm (gạch 600 × 200).
1. Bảng tra theo chiều dày và quy cách gạch
| Chiều dày tường | Gạch 600 × 200: m²/bao | Gạch 600 × 200: bao/100 m² | Gạch 600 × 300: m²/bao | Gạch 600 × 300: bao/100 m² |
|---|---|---|---|---|
| 75 mm | ≈ 7,8 | 13 | ≈ 9,5 | 11 |
| 100 mm | ≈ 5,9 | 17 | ≈ 7,1 | 14 |
| 150 mm | ≈ 3,9 | 26 | ≈ 4,8 | 21 |
| 200 mm | ≈ 2,9 | 34 | ≈ 3,6 | 28 |
Định mức gốc: 1,7 bao/m³ gạch với gạch 600 × 200, 1,4 bao/m³ với gạch 600 × 300 (ít mạch hơn). Công thức: m² tường/bao = 1 ÷ (bao/m³ × chiều dày tường tính bằng mét). Số bao đã làm tròn lên.
2. Vì sao mạch chỉ 2–3 mm
Viên gạch AAC E-Block có sai lệch kích thước thực đo không quá 0,2 mm, trong khi TCVN 7959:2017 cho phép ± 2–3 mm. Viên đủ phẳng thì không cần mạch dày để bù. Mạch được kéo bằng bay răng cưa đúng bề rộng tường (bay 75 / 100 / 150 / 200 mm) — dùng bay nhỏ hơn tường là mạch thiếu vữa ở mép, dùng bay lớn hơn là vữa tràn ra ngoài.
3. Tự kiểm tra tại công trường
- Vữa hao vượt: xây 10 m² tường 100 mm mà hết quá 2 bao là đang hao vượt khoảng 20 % — thường do bay không đúng chiều dày tường hoặc trộn quá mẻ.
- Trộn đúng nước: khoảng 6,5 lít nước cho 1 bao 25 kg (6,0–7,0 lít); dùng hết trong khoảng 120 phút.
- Mạch quá dày: nếu thợ phải trét dày để bù viên lệch, kiểm tra lại lớp vữa chân tường (dày khoảng 1–2 cm, phẳng theo thước thủy) và hàng gạch đầu tiên — hàng đầu tiên chuẩn thì cả bức tường mới chuẩn.
Bước tiếp theo
- Tính số bao cho diện tích công trình: bảng tính vật tư
- Vữa tô, vữa đàn hồi, nước trộn và thời gian chờ: Tài liệu B3 — Thông số kỹ thuật bộ vữa E-Block
- Gạch, vữa, pát thép, lưới cho 1 m²: Tài liệu A5 · 100 m² tường cần bao nhiêu gạch, vữa?
Cần báo giá nhanh? Gửi diện tích tường từng chiều dày qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: định mức EBT-104: số liệu công trường Càn Thanh 07/09/2026 (tài liệu A5, B3); nước trộn: bảng phối trộn Càn Thanh 06/10/2026; sai số kích thước: phiếu thử LAS-XD 498 (2024). Cột m²/bao và bao/100 m² do Càn Thanh tự tính, làm tròn lên.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Đã lỡ xây gạch AAC bằng vữa xi măng cát thường, giờ xử lý thế nào?
Trả lời ngắn: Thường không cần đập. Nếu mạch đầy, viên gạch không lung lay và tường chưa nứt xuyên qua gạch, giữ tường và xử lý ở bước tô: trám bù mạch bằng EBT-104, dán lưới thủy tinh kháng kiềm, tô EBP-202 từng lớp 5–7 mm.
1. Kiểm tra trước khi quyết định
| Bạn thấy gì | Nghĩa là | Làm gì |
|---|---|---|
| Mạch đầy, viên chắc, tường tương đối phẳng | Liên kết đạt | Giữ tường, xử lý theo mục 2 |
| Mạch rỗng, khuyết cục bộ | Liên kết thiếu ở vài chỗ | Trám bù bằng vữa xây EBT-104 trước khi tô |
| Đẩy tay thấy viên lung lay, mạch bở vụn | Liên kết không đạt | Tháo đoạn đó, xây lại bằng EBT-104 |
| Nứt xuyên qua cả viên gạch | Nguyên nhân thường nằm ở liên kết hoặc kết cấu | Mời kỹ sư kiểm tra — đổi vữa tô không giải quyết được |
| Tường cao trên 6 m chưa có đà giằng | Vượt giới hạn cấu tạo | Bố trí đà giằng ngang theo thiết kế của kỹ sư |
2. Xử lý tường giữ lại — 4 bước
- Chờ tường khô: chờ mạch xi măng cát khô cứng. Độ ẩm thích hợp của bề mặt tường trước khi tô từ 15–17 % — tường còn ướt thì chờ khô.
- Trám và mài: trám đầy mạch khuyết, chỗ mẻ bằng EBT-104; dùng bàn chà hoặc máy mài xử lý chỗ lồi trước khi tô.
- Dán lưới sợi thủy tinh kháng kiềm 145–165 g/m², ô 5 × 5 hoặc 10 × 10 mm. Với tường đã xây bằng vữa thường, nên theo phương án khuyến nghị — phủ toàn bộ mặt ngoài, gia cường cục bộ mặt trong, khoảng 1,30 m² lưới/m² tường — thay vì chỉ dán cục bộ. Bắt buộc tại tiếp giáp cột và đáy dầm (dải 200–300 mm), góc cửa, mép lanh-tô. Lưới phải nhúng chìm trong lớp vữa còn ướt.
- Tô EBP-202 từng lớp 5–7 mm, lớp sau cách lớp trước 5–10 phút, tổng 5–15 mm. Không dùng EBS-302 ở trường hợp này: tường xây mạch dày thường lệch phẳng hơn mức 3–4 mm có thể che. Không tô bằng vữa xi măng cát thường.
3. Chi phí phát sinh và giới hạn của cách xử lý
Tô EBP-202 lớp 5 mm tốn khoảng 39.000–48.000 ₫/m² mỗi mặt, so với 29.000–35.000 ₫/m² nếu tường xây đúng và tô mỏng EBS-302 — tức phát sinh khoảng 10.000–13.000 ₫/m² mỗi mặt, chưa kể lưới. Cách xử lý này giảm nguy cơ nứt lớp tô; nó không biến mạch dày thành mạch mỏng — tải trọng mạch và cầu nhiệt qua mạch vẫn giữ nguyên.
Phần tường chưa xây: chuyển sang vữa EBT-104 ngay từ hàng tiếp theo.
Bước tiếp theo
- Vì sao không nên dùng vữa xi măng cát cho gạch AAC: so sánh bằng số
- Thông số EBP-202, EBF-501, nước trộn, thời gian chờ: Tài liệu B3 — Thông số kỹ thuật bộ vữa E-Block
- Định mức lưới thủy tinh và vật tư cho 1 m²: Tài liệu A5
Không chắc tường của mình thuộc trường hợp nào? Gửi vài ảnh chụp gần mạch vữa và kích thước tường qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật xem ảnh và tư vấn cách xử lý.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: quy trình tô và độ ẩm tường theo bản mô tả kỹ thuật EBP-202 của nhà sản xuất; định mức lưới sợi thủy tinh: định mức dự toán tương đối do Càn Thanh đề xuất 16/09/2026, không phải định mức bắt buộc của ngành; chi phí vữa tô tính từ định mức và bảng giá Càn Thanh, đã gồm VAT, làm tròn lên.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Gạch AAC có nhược điểm gì? Khi nào KHÔNG nên dùng gạch AAC?
Trả lời ngắn: Gạch nhẹ — tên kỹ thuật là gạch AAC — không dùng ở chân móng, tại hoặc dưới cao độ mặt đất và nơi ngập nước; phải xây bằng vữa chuyên dụng mạch 2–3 mm; và chi phí hoàn thiện 1 m² xấp xỉ gạch đỏ, không rẻ hơn hẳn.
1. Ba trường hợp không dùng gạch AAC
- Xây làm chân móng lấp trong đất.
- Xây tại hoặc dưới cao độ mặt đất — kể cả tường chắn đất.
- Vị trí bị ngập trong nước.
Ở những chỗ này dùng bê tông hoặc gạch đặc; gạch AAC bắt đầu từ phía trên.
2. Sáu nhược điểm cần biết trước khi chọn
| Nhược điểm | Mức độ, bằng số | Cách xử lý |
|---|---|---|
| Không rẻ hơn gạch đỏ | Tường 100 mm hoàn thiện: AAC 350.000–382.000 ₫/m², gạch đỏ 341.000–404.000 ₫/m² | Chọn AAC vì cách âm, cách nhiệt, thi công nhanh, tường nhẹ và dự toán ổn định — không phải vì rẻ |
| Phải đổi cách xây | Mạch 2–3 mm thay vì khoảng 10 mm; vữa chuyên dụng, bay răng cưa | Thợ quen gạch đỏ cần làm đúng ngay từ hàng gạch đầu tiên |
| Không làm tường chịu lực | Cường độ nén cấp B3 ≥ 3,5 MPa | Dùng cho tường bao che và tường ngăn; kết cấu chịu lực do khung bê tông hoặc thép đảm nhận |
| Tường cao, dài phải giằng | Cao không quá 6 m; dài quá 12 m phải có bổ trụ; bổ trụ cách nhau ≤ 30 lần chiều dày | Tường cao trên 6 m phải bố trí đà giằng ngang theo thiết kế của kỹ sư |
| Tường 75 mm hạn chế | Kết quả chịu lửa 241 phút → EI 240 chỉ áp dụng từ 100 mm | Tường cần chống cháy hoặc cần yên tĩnh chọn từ 100 mm |
| Cần chi tiết chống nứt | Lưới sợi thủy tinh khoảng 0,40–1,30 m²/m² tường; khe đỉnh tường trám vữa đàn hồi | Dán lưới tại tiếp giáp cột, dầm, góc cửa; trám khe bằng EBF-501 |
3. Hai bất lợi ít ai nói
- Nhà vệ sinh, ban công: gạch AAC dùng được, nhưng lớp vữa tô không thay được hệ chống thấm — phải có lớp chống thấm riêng ở chân tường và vùng ướt.
- Đơn rất nhỏ: hàng xuất thẳng từ nhà máy nên đơn nào cũng chịu một chuyến xe. Đơn 6 m³ chịu cước khoảng 36.700 ₫/m² tường — hơn một phần năm tiền gạch. Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
4. Khi nào nên chọn vật liệu khác
Tường tiếp đất hoặc ngâm nước; công trình chỉ vài m² tường ở xa nhà máy, nơi tiền cước vượt phần lợi; hoặc đội thợ không thể đổi cách xây và không có người giám sát mạch vữa. Ngoài ba trường hợp này, nhược điểm của gạch AAC đều xử lý được bằng chi tiết thi công đúng.
Bước tiếp theo
- So sánh và cách chọn gạch AAC hay tấm ALC: Tài liệu A3 · Chi phí tường AAC so với gạch đỏ
- Có bắt buộc dùng vữa chuyên dụng không? · Chọn độ dày: Tài liệu A4 · Sản phẩm: gạch AAC E-Block
Không chắc công trình của mình có hợp với gạch AAC? Gửi kích thước tường và mô tả vị trí qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật nói thẳng nên dùng hay không.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chống chỉ định và định mức lưới: số liệu Càn Thanh 09/2026; chi phí hoàn thiện 1 m² tường 100 mm: Càn Thanh tính 12/09/2026 (tài liệu A2, FAQ Q4); giới hạn chịu lửa: báo cáo 0110-2023/TNCL; cước tham khảo tháng 9/2026.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Đơn hàng tối thiểu là bao nhiêu? Xe có vào hẻm được không?
Trả lời ngắn: Không có đơn hàng tối thiểu — Càn Thanh nhận cả đơn nhỏ. Nhưng hàng xuất thẳng từ nhà máy nên đơn nào cũng chịu một chuyến xe. Xe tải hoặc xe cẩu nhỏ cần đường rộng khoảng 3,5 m; hẻm hẹp hơn thì trung chuyển.
1. Đơn nhỏ — không bị từ chối, nhưng cước cao hơn
Khối lượng mỗi chuyến ảnh hưởng khá nhiều đến chi phí vận chuyển. Với đơn 6 m³, cước phân bổ khoảng 36.700 ₫/m² tường, tương đương hơn một phần năm tiền gạch. Khi gom đủ chuyến 21 m³, mức cước này giảm còn hơn một nửa so với chuyến 6 m³. Từ 21 m³ trở lên, đơn giá vận chuyển đi ngang quanh 162.000–179.000 ₫/m³ — gom thêm không còn giảm được đáng kể đơn giá, nhưng đi ít chuyến hơn thì bớt được số lần tập kết và nhận hàng.
Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
2. Đường vào công trình cần rộng bao nhiêu
| Loại xe | Bề rộng thông thủy khuyến nghị |
|---|---|
| Xe tải / xe cẩu nhỏ | Tối thiểu 3,5 m |
| Xe cẩu khoảng 5–10 tấn | 4,0 m |
| Xe cẩu trên 10 tấn | 4,0–4,5 m |
Đây là khuyến nghị, không phải ngưỡng cứng. Tại vị trí cua, cổng vào và vị trí quay đầu cần kiểm tra riêng bán kính quay vòng của xe thực tế. Đường có cầu yếu hoặc giới hạn tải: chuyến gạch 3,5 MPa nặng khoảng 4,1 tấn với 6 m³, 6,9 tấn với 10 m³, 14,5 tấn với 21 m³, 19,3 tấn với 28 m³ — số tham khảo, không thay cho cân thực tế.
3. Hẻm không đủ rộng — trung chuyển
- Xe nâng tay — Càn Thanh cho khách mượn
- Xe ba gác, xe tải nhỏ
- Bốc tay
Phí trung chuyển chưa có mức cố định, báo riêng theo từng đơn. Công trình trong giờ cấm tải có thể nhận hàng ban đêm.
Bước tiếp theo
- Chi phí vận chuyển, một xe chở bao nhiêu m³ · Hạ hàng có tính phí không? · Thời gian giao hàng
- Quy trình đặt hàng, nhận hàng: Tài liệu A6 — Đặt hàng và giao nhận
Năm yếu tố quyết định cước: khối lượng đơn hàng · cự ly theo tuyến xe chạy · giờ cấm tải và tuyến cấm · bề rộng đường vào · điều kiện bốc xếp. Gửi đủ năm thông tin này qua Zalo 0967 213 312 hoặc 0982 127 343 để nhận cước chính xác.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chính sách đơn hàng, đường tiếp cận và trung chuyển: Càn Thanh 20/09/2026; cước và tải chuyến tham khảo: số liệu Càn Thanh tháng 9/2026 — phép quy đổi do Càn Thanh tự tính.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Thời gian giao hàng tiêu chuẩn là bao lâu, giao tới đâu?
Trả lời ngắn: Hàng tiêu chuẩn giao ngay trong ngày hoặc 1 ngày sau khi chốt đơn; hàng phi tiêu chuẩn 2–7 ngày. Giao thường xuyên TP.HCM, Bình Dương, Đồng Nai, Bà Rịa – Vũng Tàu, Tây Nam Bộ, miền Trung từ Đà Nẵng trở vào và Tây Nguyên — có giao ban đêm.
1. Thời gian giao theo nhóm hàng
| Nhóm hàng | Quy cách | Thời gian giao kể từ khi chốt đơn |
|---|---|---|
| Hàng tiêu chuẩn | Gạch AAC 600 × 200–300 × dày 75–200 mm · tấm ALC 1200–1500 × 600 × dày 100–200 mm | Ngay trong ngày hoặc 1 ngày |
| Hàng phi tiêu chuẩn | Quy cách ngoài dải trên | 2–7 ngày, tùy loại sản phẩm |
2. Vùng giao thường xuyên
TP. Hồ Chí Minh · Bình Dương · Đồng Nai · Bà Rịa – Vũng Tàu · các tỉnh Tây Nam Bộ · các tỉnh miền Trung từ Đà Nẵng trở vào · Tây Nguyên. Công trình ngoài vùng này: liên hệ để kiểm tra tuyến và báo cước riêng.
3. Giao ban đêm, chia đợt theo tiến độ
- Giao ngoài giờ hành chính và ban đêm: có — phục vụ công trình bị cấm tải ban ngày.
- Chia đợt: báo trước thời điểm cần hàng của từng đợt khi đặt hàng để xếp xe theo tiến độ.
- Thanh toán: tiền xe trả trước khi hàng chở đến công trình; tiền hàng thanh toán trước khi hạ hàng. Không yêu cầu đặt cọc theo tỷ lệ.
Bước tiếp theo
- Cần gửi thông tin gì để nhận báo giá? · Đơn tối thiểu, xe vào hẻm · Bảo quản hàng tại công trường
- Quy trình đặt hàng, nhận hàng: Tài liệu A6 — Đặt hàng và giao nhận
Cần hàng gấp? Gọi 0967 213 312 hoặc 0982 127 343 kèm địa chỉ công trình, quy cách và khối lượng để xếp xe.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: thời gian giao, vùng giao và điều kiện thanh toán: Càn Thanh 20/09/2026.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Bảo quản gạch AAC và tấm bê tông nhẹ tại công trường thế nào?
Trả lời ngắn: Nguyên tắc chính là không để gạch, tấm ngập trong nước. Chồng tối đa 2 kiện trên mặt bằng phẳng; để ngoài trời thì giữ màng quấn nhà máy. Gạch bị mưa ướt thông thường vẫn xây được; quá ẩm thì để 1–2 ngày cho bề mặt thoát hơi nước.
1. Bảng quy tắc bảo quản
| Mục | Quy tắc |
|---|---|
| Kê cao | Không có số quy định — nguyên tắc duy nhất là không để hàng ngập trong nước |
| Chồng kiện | Tối đa 2 kiện; mặt bằng phải phẳng để an toàn khi chồng |
| Màng quấn nhà máy | Giữ nguyên hoặc dỡ ra đều được; để ngoài trời nên giữ để hàng không thấm nhiều nước |
| Nắng | Để ngoài nắng không ảnh hưởng |
| Che mưa | Không quá khắt khe — chủ yếu che cho nước không vào |
| Thời gian lưu ngoài trời | Không quy định |
| Gạch bị mưa ướt | Tùy mức độ, thông thường vẫn xây được; quá ẩm thì để 1–2 ngày cho bề mặt thoát hơi nước |
2. Vì sao chỉ cần tránh ngập nước
Gạch AAC bị nắng, mưa thông thường không hỏng. Ngâm trong nước thì khác: gạch ngấm nhiều nước, nặng hơn khi bê lên tường và lâu khô — trong khi độ ẩm thích hợp của bề mặt tường trước khi tô chỉ từ 15–17 %. Tấm ALC có cốt thép càng cần tránh ngâm nước lâu.
3. Vữa bao
Vữa bao cần giữ kỹ hơn gạch: dùng trong 6 tháng kể từ ngày sản xuất in trên bao; để nơi khô ráo, tránh mưa và độ ẩm cao, không đặt bao trực tiếp xuống nền đất, không dựa vào tường ẩm, không xếp chồng quá 10 bao. Vữa đàn hồi EBF-501 dùng được 12 tháng khi nắp còn kín. Bao đã ẩm hoặc vón cục thì gọi hotline trước khi dùng.
Bước tiếp theo
- Nhận hàng, kiểm tra, tập kết: Tài liệu A6 — Đặt hàng và giao nhận
- Bảo quản và sử dụng từng mã vữa: Tài liệu B3 — Thông số kỹ thuật bộ vữa E-Block · Thời gian giao hàng
Mặt bằng tập kết chật? Gọi 0967 213 312 hoặc 0982 127 343 để chia đợt giao theo tiến độ, giảm lượng hàng phải để tại công trường.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: quy tắc bảo quản: Càn Thanh 20/09/2026 (tài liệu A6); độ ẩm tường trước khi tô: bản mô tả kỹ thuật vữa tô EBP-202 của nhà sản xuất.
Cập nhật: 07/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Mua số lượng lớn hoặc mua cho dự án có chính sách giá riêng không?
Trả lời ngắn: Càn Thanh báo giá theo từng đơn hàng dự án. Với đơn lớn, khoản giảm rõ nhất nằm ở cước vận chuyển: từ chuyến 21 m³ trở lên, cước chỉ khoảng 162.000–179.000 ₫/m³, chưa bằng một nửa chuyến 6 m³ (khoảng 367.000 ₫/m³).
1. Giá niêm yết đã gồm gì
Giá trên bảng giá gạch AAC và tấm bê tông nhẹ đã gồm VAT và đóng kiện quấn màng theo tiêu chuẩn nhà máy; chưa gồm cước vận chuyển — cước báo riêng theo từng đơn vì phụ thuộc khối lượng chuyến, tuyến đường và giờ cấm tải.
2. Đơn lớn tiết kiệm ở đâu: cước trên mỗi m³
| Loại xe | Chở khoảng | Cước tham khảo | Quy ra ₫/m³ | Quy ra ₫/m² tường dày 100 mm |
|---|---|---|---|---|
| Xe cẩu nhỏ nhất | 6 m³ | 2.200.000 ₫ | ~367.000 | ~36.700 |
| Xe cẩu nhỏ | 10 m³ | 3.000.000 ₫ | ~300.000 | ~30.000 |
| Xe cẩu vừa | 21 m³ | 3.500.000 ₫ | ~167.000 | ~16.700 |
| Xe cẩu lớn | 28–29 m³ | 5.000.000 ₫ | ~172.000–179.000 | ~17.200–17.900 |
| Sơ mi rơ mooc | 39–40 m³ | 6.500.000 ₫ | ~162.000–167.000 | ~16.300–16.700 |
Mức tham khảo từ nhà máy đi TP.HCM, bán kính khoảng 40 km; hai cột quy đổi là phép chia Càn Thanh tự tính để đối chiếu. Giá vận chuyển có thể thay đổi theo thời điểm, khu vực, tuyến đường.
Khối lượng mỗi chuyến ảnh hưởng khá nhiều đến chi phí vận chuyển. Với đơn 6 m³, cước phân bổ khoảng 36.700 ₫/m² tường, tương đương hơn một phần năm tiền gạch. Khi gom đủ chuyến 21 m³, mức cước này giảm còn hơn một nửa so với chuyến 6 m³. Từ 21 m³ trở lên, đơn giá vận chuyển đi ngang quanh 162.000–179.000 ₫/m³ — gom thêm không còn giảm được đáng kể đơn giá, nhưng đi ít chuyến hơn thì bớt được số lần tập kết và nhận hàng.
3. Gửi gì để nhận báo giá dự án
- Địa chỉ công trình
- Khối lượng theo m² tường của từng độ dày (hoặc m³ nếu đã bóc sẵn)
- Quy cách: gạch AAC hay tấm ALC có cốt thép, độ dày, có cần vữa và pát thép kèm không
- Thời điểm cần hàng — một lần hay chia đợt theo tiến độ
- Điều kiện tiếp nhận: bề rộng đoạn đường hẹp nhất, chỗ tập kết, khung giờ được đỗ
Công trình bị cấm tải ban ngày vẫn nhận được hàng: Càn Thanh giao ngoài giờ hành chính và ban đêm.
Bước tiếp theo
- Đơn giá từng quy cách: Tài liệu A1 — Bảng giá gạch AAC và tấm ALC
- Loại xe, đường vào, chia đợt giao: Tài liệu A6 — Đặt hàng và giao nhận · Báo giá đã gồm VAT và vận chuyển chưa?
- Sản phẩm: Gạch AAC E-Block · Tấm ALC có cốt thép EPANEL
Có khối lượng dự án? Gửi năm thông tin trên qua Zalo 0967 213 312 hoặc 0982 127 343 để nhận báo giá kèm phương án chuyến xe.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Nhà phố cải tạo hoặc xây thêm tầng có nên dùng gạch AAC?
Trả lời ngắn: Có thể dùng gạch AAC cho nhà phố cải tạo hoặc xây thêm tầng, nhưng phải kiểm tra sàn, dầm, cột và móng hiện hữu trước khi chốt phương án. Tường AAC 100 mm nhẹ hơn tường gạch ống khoảng 31–42 kg/m² khi hoàn thiện, giúp giảm tải đáng kể cho nhà cũ.
1. Ba lợi thế khi làm trên nhà đang có
- Nhẹ hơn: giảm tải lên sàn, dầm và móng; phù hợp khi cần hạn chế tải trọng tăng thêm.
- Thi công nhanh: viên lớn, mạch vữa mỏng, dễ vận chuyển lên tầng; vẫn cần thiết kế liên kết và chống nứt đúng cách.
- Cách nhiệt tốt: giúp tầng cải tạo bớt nóng hơn so với tường gạch đặc.
2. Bốn việc phải kiểm tra trước khi xây
- Khảo sát hiện trạng nứt, võng, thấm của sàn, dầm, cột và móng.
- Tính tải trọng tường, lớp tô, hoàn thiện và tải sử dụng tăng thêm.
- Chọn chiều dày, bố trí giằng/liên kết, khe tiếp giáp và xử lý chống nứt theo hồ sơ kỹ thuật.
- Kiểm tra đường vận chuyển, vị trí tập kết và biện pháp nâng vật liệu lên tầng.
Lưu ý: AAC nhẹ không có nghĩa là có thể tự ý xây thêm tầng. Nếu kết cấu hiện hữu không đủ khả năng chịu lực, cần gia cường hoặc chọn giải pháp khác theo chỉ định của kỹ sư.
Bước tiếp theo
- Tài liệu A2 — Tổng chi phí hoàn thiện 1 m² tường AAC
- Tài liệu B5 — Chi tiết liên kết tường AAC với cột, dầm
- Gạch AAC E-Block · Tấm ALC có cốt thép EPANEL
Cần kiểm tra cho công trình cụ thể? Gửi hiện trạng, diện tích tường và số tầng qua Zalo 0967 213 312 hoặc 0982 127 343.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Công trình cao tầng cần lưu ý gì khi chọn gạch AAC hoặc tấm ALC?
Trả lời ngắn: Với công trình cao tầng, AAC và ALC đều là vật liệu nhẹ nhưng không được chọn chỉ theo chiều cao công trình. Cần chốt từ hồ sơ thiết kế kết cấu, tải trọng, chống cháy, cách âm, liên kết và điều kiện thi công; tường ngăn không tự động trở thành cấu kiện chịu lực.
1. Xác định đúng vai trò của tường
Gạch AAC thường dùng cho tường xây ngăn hoặc bao che; Panel ALC có cốt thép phù hợp khi cần cấu kiện nhẹ, kích thước lớn và tiến độ nhanh. Việc panel có tham gia chịu lực hay chỉ là tường bao che phải do kỹ sư kết cấu chỉ định.
2. Bốn điểm phải kiểm tra
- Tải trọng và liên kết: kiểm tra tải lên sàn, dầm, cột; thiết kế pát, neo, khe tiếp giáp và giằng theo hệ kết cấu.
- Chống cháy: xác định cấu tạo tường, chiều dày, lớp hoàn thiện và giới hạn chịu lửa cần đạt; không suy EI chỉ từ tên vật liệu.
- Cách âm và chuyển vị: xử lý khe co giãn, rung động, biến dạng tầng và các vị trí tiếp giáp để hạn chế nứt, truyền âm.
- Logistics và KCS: kiểm tra đường vận chuyển, thiết bị nâng, dung sai, chứng chỉ chất lượng, mối nối và nghiệm thu từng tầng.
3. Chọn AAC hay ALC
| Trường hợp | Gợi ý |
|---|---|
| Tường ngăn, bao che, cần linh hoạt quy cách | Gạch AAC theo thiết kế, thi công mạch mỏng và liên kết đúng cấu tạo |
| Cần tấm lớn, tiến độ nhanh, nhịp/khoảng chia rõ | Panel ALC có cốt thép, phải có chi tiết nâng và liên kết |
| Yêu cầu chống cháy, cách âm hoặc chịu lực đặc biệt | Chốt theo hồ sơ thí nghiệm và thiết kế cụ thể, không dùng bảng thông số bán hàng thay cho thẩm tra |
Lưu ý: Công trình cao tầng nên duyệt mẫu tường và mock-up trước khi triển khai đại trà; mọi thay đổi chiều dày hoặc vật liệu phải được kỹ sư xác nhận.
Bước tiếp theo
- Tài liệu A4 — Hướng dẫn chọn độ dày tường AAC
- Tài liệu B5 — Chi tiết liên kết tường AAC với cột, dầm
- Tài liệu C1 — Hồ sơ chất lượng AAC và ALC
Đang có hồ sơ cao tầng? Gửi mặt bằng tường, chiều dày và yêu cầu kỹ thuật qua Zalo 0967 213 312 hoặc 0982 127 343.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Panel ALC, gạch AAC hay tấm cemboard — chọn cái nào cho trường hợp nào?
Trả lời ngắn: Nếu cần tường xây ổn định, dễ điều chỉnh quy cách và ưu tiên cách nhiệt, chọn gạch AAC. Nếu cần tấm lớn, tiến độ nhanh và có hồ sơ liên kết rõ, chọn Panel ALC. Nếu cần vách khô, cải tạo nhanh hoặc chia phòng, chọn cemboard. Ba mức giá chỉ có ý nghĩa khi so cùng phạm vi cung cấp và hoàn thiện.
1. Ba vật liệu khác nhau ở đâu
Gạch AAC là khối xây; Panel ALC là tấm bê tông khí chưng áp có cốt thép; cemboard là tấm xi măng sợi thường lắp trên khung. Vì vậy không nên đặt giá một m² vật liệu rời cạnh giá một m² vách đã có khung, vít, lưới, bả và sơn.
2. So sánh nhanh
| Tiêu chí | Tấm cemboard | Gạch AAC / tấm ALC |
|---|---|---|
| Kiểu thi công | Vách khô trên khung, phù hợp cải tạo | AAC xây mạch mỏng; ALC lắp tấm lớn có liên kết |
| Khối lượng | Nhẹ, phụ thuộc khung và lớp hoàn thiện | AAC 100 mm khoảng 83–93 kg/m² tường tô; ALC nhẹ hơn tùy chiều dày và cấu tạo |
| Tiến độ | Nhanh, ít công đoạn ướt | ALC nhanh với mặt bằng lớn; AAC linh hoạt hơn ở các vị trí chia nhỏ |
| Cách âm, chống cháy | Phụ thuộc số lớp tấm, bông, khung và cấu tạo đã thử nghiệm | Phải chốt theo chiều dày, lớp tô/liên kết và hồ sơ thử nghiệm của hệ |
| Giá tham khảo | Khoảng 480.000–800.000 ₫/m² cho hệ vách tùy khung, lớp và hoàn thiện | AAC 100 mm khoảng 350.000–382.000 ₫/m² theo phạm vi báo giá; ALC cần tách rõ giá tấm, phụ kiện, nâng lắp và hoàn thiện |
Giá trên chỉ là mức tham khảo: cemboard phụ thuộc hệ khung và lớp hoàn thiện; ALC thường là giá vật liệu/tấm hoặc báo theo đơn; AAC phải tách gạch, vữa, pát, nhân công và vận chuyển. Hãy yêu cầu báo giá ghi rõ đã gồm VAT, vận chuyển, phụ kiện và hoàn thiện hay chưa.
3. Chọn theo tình huống
- Nhà ở, tường ngăn hoặc bao che cần ổn định: gạch AAC thường dễ triển khai và dễ xử lý các kích thước không đều.
- Mặt bằng lớn, cần rút ngắn tiến độ: Panel ALC phù hợp hơn nếu đã có thiết kế nâng, kê và liên kết.
- Cải tạo, chia phòng, cần thi công khô: cemboard phù hợp, nhưng phải kiểm tra chống rung, chống ẩm và chống cháy theo đúng hệ.
Lưu ý: Không dùng cemboard thay cho tường chịu lực nếu chưa có thiết kế; cũng không xem Panel ALC là sàn hoặc mái chịu tải nếu chưa được kỹ sư tính toán.
Bước tiếp theo
- Tài liệu A3 — Chọn gạch AAC hay tấm ALC
- Tổng chi phí tường AAC so với tường gạch đỏ · Tấm ALC lót sàn chịu bao nhiêu kg/m²?
- Gạch AAC E-Block · Tấm ALC có cốt thép EPANEL
Chưa chắc chọn loại nào? Gửi mặt bằng, chiều cao tường, yêu cầu cách âm/chống cháy và điều kiện thi công qua Zalo 0967 213 312 hoặc 0982 127 343.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường AAC nhẹ hơn tường gạch đỏ bao nhiêu tấn trên 100 m²?
Trả lời ngắn: Với 100 m² tường dày 100 mm, tường AAC nhẹ hơn tường gạch ống khoảng 3,2–4,2 tấn nếu cùng tính lớp tô hai mặt. Tỷ lệ giảm thường khoảng 25–33%, tùy loại gạch, chiều dày lớp tô và lượng vữa thực tế.
1. Quy đổi cho 100 m² tường
| Loại tường | Khối lượng tham khảo cho 1 m² | Tổng cho 100 m² |
|---|---|---|
| Gạch AAC 100 mm | 83–93 kg, gồm tường và tô hai mặt theo cấu tạo tham khảo | 8,3–9,3 tấn |
| Gạch ống, tô 1 cm mỗi mặt | Khoảng 125 kg | Khoảng 12,5 tấn |
| Chênh lệch | Khoảng 32–42 kg/m² | Khoảng 3,2–4,2 tấn |
Công thức: khối lượng cho 100 m² = khối lượng 1 m² × 100. Ví dụ 125 − 83 = 42 kg/m², nên 100 m² giảm khoảng 4.200 kg, tương đương 4,2 tấn.
2. Vì sao số thực tế có thể khác
- Bề dày tường, loại gạch và khối lượng riêng khác nhau.
- Lớp tô, vữa, bả và hoàn thiện có thể làm chênh vài trăm kg trên 100 m².
- Không cộng tải của dầm, cột, sàn, cửa, đồ nội thất hoặc tải sử dụng vào phép so sánh này.
- Gạch AAC nhẹ giúp giảm tải bản thân, nhưng vẫn phải kiểm tra liên kết, chống nứt và khả năng chịu lực của kết cấu.
3. Ý nghĩa khi cải tạo hoặc xây thêm tầng
Giảm khoảng 3–4 tấn trên mỗi 100 m² tường có thể giúp giảm tải lên sàn, dầm và móng, nhưng không thể dùng con số này để tự quyết định xây thêm tầng. Kỹ sư cần tính toàn bộ tải trọng và kiểm tra hiện trạng công trình.
Bước tiếp theo
- Tổng chi phí tường AAC so với tường gạch đỏ
- Tài liệu A2 — Tổng chi phí hoàn thiện 1 m² tường AAC
- Gạch AAC E-Block
Cần tính cho nhà của bạn? Gửi diện tích, chiều dày tường và số tầng qua Zalo 0967 213 312 hoặc 0982 127 343.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Thợ quen xây gạch đỏ có xây được gạch AAC không? Cần tập bao lâu?
Trả lời ngắn: Được. Thợ quen xây gạch đỏ cần khoảng 3 ngày xây để quen tay với gạch nhẹ AAC. Khi đã quen, mỗi thợ chính xây được 15–25 m² tường 100 mm/ngày, so với 8–12 m² tường gạch đỏ.
1. Giống ở tay nghề, khác ở vữa và dụng cụ
Những kỹ năng khó nhất của thợ xây — căng dây, cân thước thủy, câu gạch ở góc, giữ tường thẳng đứng — dùng lại nguyên vẹn. Ba ngày đầu là để bỏ thói quen của mạch vữa dày, chứ không phải học nghề lại từ đầu.
| Hạng mục | Tường gạch đỏ (gạch ống 8 × 8 × 18 cm) | Tường gạch AAC E-Block |
|---|---|---|
| Vữa xây | Xi măng cát trộn tại công trường, mạch khoảng 10 mm | Vữa xây chuyên dụng EBT-104, mạch 2–3 mm |
| Nước trộn | Thợ tự canh độ dẻo | 6,0–7,0 lít/bao 25 kg (khuyến nghị 6,5 lít) |
| Dụng cụ trải vữa, chỉnh viên | Bay thường, gõ bằng cán bay hoặc búa | Bay răng cưa, búa cao su |
| Kích thước viên | 8 × 8 × 18 cm | 600 × 200 mm, dày 75–200 mm |
| Năng suất xây / thợ chính (tường 100 mm) | 8–12 m²/ngày | 15–25 m²/ngày khi đã quen tay |
| Thợ phụ | 1 phụ / 2 thợ chính | 1 phụ / 3 thợ chính |
Năng suất AAC giảm theo chiều dày: tường 150 mm khoảng 12–15 m²/ngày, tường 200 mm khoảng 10–12 m²/ngày cho mỗi thợ chính.
2. Năm lỗi thợ gạch đỏ hay mắc trong những ngày đầu
| Lỗi | Hậu quả | Làm đúng |
|---|---|---|
| 1. Xây mạch dày bằng vữa xi măng cát như gạch đỏ | Tốn vữa, tường nặng hơn, dễ nứt theo mạch | Dùng EBT-104, trải bằng bay răng cưa, mạch 2–3 mm |
| 2. Bỏ lớp vữa chân tường, đặt hàng đầu thẳng lên nền lệch | Khó cân cao độ cho cả bức tường | Trát lớp vữa xi măng cát dày khoảng 1–2 cm (bù nền lệch tối đa khoảng 5–6 cm), để khô 1–2 giờ — tốt nhất làm trước, hôm sau mới xây; hàng gạch đầu liên kết bằng EBT-104 mạch 2–3 mm |
| 3. Đong nước theo cảm tính, thêm nước khi vữa đã se | Giảm cường độ và độ bám dính của vữa | Đong 6,0–7,0 lít/bao; dùng hết trong khoảng 120 phút sau khi trộn, để quá 30 phút không dùng thì trộn lại |
| 4. Gõ chỉnh bằng búa sắt, xây trùng mạch giữa hai hàng | Vỡ cạnh viên, tường yếu tại mạch đứng | Gõ bằng búa cao su; mạch đứng so le ít nhất 1/4 chiều dài viên (viên 600 mm → lệch ít nhất 150 mm) |
| 5. Đục rãnh điện nước bằng búa | Vỡ mảng gạch, nứt quanh rãnh | Cắt rãnh bằng máy; rãnh đứng sâu không quá 30 mm, rãnh ngang hạn chế tối đa, bắt buộc thì sâu không quá 15 mm |
Ở khâu hoàn thiện còn hai lỗi mang theo từ gạch đỏ: dán lưới chống nứt khi lớp tô đầu đã khô (lưới mất tác dụng chống nứt) và dùng tắc kê nhựa loại cho gạch đỏ để treo đồ (tắc kê không bám, dễ tuột khi chịu tải).
3. Rút ngắn 3 ngày làm quen
- Cho thợ xem video từng bước trong hướng dẫn thi công gạch AAC 12 bước trước ngày xây đầu tiên — nhất là bước 1 (vữa chân tường), bước 2 (trộn vữa) và bước 3 (xây, căn chỉnh).
- Chuẩn bị đủ bay răng cưa và búa cao su từ đầu; thiếu dụng cụ là thợ quay lại cách làm cũ.
- Ngày đầu nên bắt đầu ở bức tường đặc, ít ô cửa; để các tường nhiều ô cửa, nhiều góc cắt sang khi thợ đã quen tay.
4. Khi nào cần kỹ sư xác nhận
Chiều cao tường không quá 6 m. Trường hợp tường cao trên 6 m, phải bố trí đà giằng ngang. Tường dài trên 12 m chưa có bổ trụ cũng cần kỹ sư kết cấu kiểm tra. Giá trị thiết kế cuối cùng do kỹ sư kết cấu xác định theo tải gió thực tế. Các số trên là giới hạn cấu tạo thông thường, không thay cho tính toán.
Bước tiếp theo
- Vì sao phải dùng vữa chuyên dụng: Có bắt buộc dùng vữa chuyên dụng cho gạch AAC? · lỡ xây bằng vữa xi măng cát: xử lý thế nào
- Định mức vữa theo chiều dày: Mạch vữa dày bao nhiêu, một bao xây được bao nhiêu m²? · thông số vữa: Tài liệu B3
- Câu liên quan: Có cần tưới nước gạch AAC trước khi xây? · Đi điện nước âm tường gạch AAC thế nào cho đúng?
- Sản phẩm: Gạch AAC E-Block
Thợ của bạn lần đầu xây gạch AAC? Gửi kích thước tường và chiều dày dự kiến qua Zalo 0967 213 312 hoặc 0982 127 343 — Càn Thanh tư vấn vật tư, dụng cụ và trình tự xây.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: thời gian làm quen khoảng 3 ngày xây: kinh nghiệm công trường của Càn Thanh (ghi nhận 17/10/2026); năng suất thợ và tỷ lệ thợ phụ AAC, gạch đỏ: số liệu Càn Thanh (tài liệu A2); lượng nước trộn, thời gian dùng vữa EBT-104: TDS nhà sản xuất và số liệu Càn Thanh (tài liệu B3); lớp vữa chân tường, mạch so le, giới hạn rãnh: hướng dẫn thi công Càn Thanh và nguyên tắc cấu tạo tường AAC (tài liệu A4); các lỗi hay gặp: bài hướng dẫn thi công gạch AAC 12 bước của Càn Thanh.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Có cần tưới nước, làm ẩm gạch AAC trước khi xây không?
Trả lời ngắn: Không. Xây gạch nhẹ AAC bằng vữa chuyên dụng EBT-104 thì không cần làm ẩm gạch, kể cả khi trời nắng gắt. Chỉ trộn đúng 6,0–7,0 lít nước/bao 25 kg và dùng hết vữa trong khoảng 120 phút.
1. Vì sao không cần tưới gạch
Với gạch đỏ xây bằng vữa xi măng cát, thợ quen tưới gạch để viên gạch không hút mất nước của vữa. Vữa EBT-104 là vữa chuyên dụng có khả năng giữ nước, giúp xi măng có đủ thời gian để đông kết ngay trên mặt gạch AAC — nên bước tưới gạch được bỏ hẳn, mạch vữa 2–3 mm vẫn bám tốt.
2. Chỗ nào cần nước, chỗ nào không
| Khâu | Trời bình thường | Trời nắng gắt |
|---|---|---|
| Xây bằng EBT-104 | Không làm ẩm gạch | Không làm ẩm gạch; vữa se nhanh hơn, thời gian dùng ngắn hơn 120 phút — trộn từng mẻ vừa đủ dùng |
| Trộn vữa EBT-104 | 6,0–7,0 lít/bao, khuyến nghị 6,5 lít | Như trên; để quá 30 phút không dùng thì trộn lại, không thêm nước vào vữa đã se |
| Trước khi tô (sau khi xây 24 giờ) | Độ ẩm thích hợp của bề mặt tường từ 15–17 %; tường ướt thì chờ khô | Phun sương làm ẩm bề mặt trước khi tô |
| Sau khi tô | — | Tưới ẩm bảo dưỡng sau khi tô 24 giờ |
Lượng nước thực tế có thể điều chỉnh nhẹ tùy thời tiết, độ hút nước của bề mặt và độ dẻo cần khi thi công. Gạch để ngoài trời bị mưa ướt thông thường vẫn xây được; nếu quá ẩm, để 1–2 ngày cho bề mặt thoát hơi nước — xem bảo quản gạch AAC tại công trường.
Bước tiếp theo
- Trình tự trộn vữa và xây có video: hướng dẫn thi công gạch AAC 12 bước (bước 2, bước 3) · thông số vữa: Tài liệu B3
- Có bắt buộc dùng vữa chuyên dụng cho gạch AAC? · sản phẩm: Gạch AAC E-Block
Cần tính số bao vữa cho công trình? Gửi diện tích và chiều dày tường qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: không làm ẩm gạch khi xây bằng EBT-104: hướng dẫn thi công Càn Thanh (ghi nhận 17/10/2026); lượng nước trộn, thời gian dùng vữa, mốc tô sau 24 giờ, độ ẩm bề mặt trước khi tô, bảo dưỡng khi nắng gắt: TDS nhà sản xuất và số liệu Càn Thanh (tài liệu B3); gạch bị mưa ướt: hướng dẫn giao nhận Càn Thanh (tài liệu A6).
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Liên kết tường gạch AAC với cột, dầm thế nào? Bao nhiêu pát thép trên 1 m²?
Trả lời ngắn: Dùng pát thép 250 × 30 × 0,7 mm nối tường gạch nhẹ AAC với cột, vách bê tông, khoảng 2 hàng gạch một pát, không quá 600 mm. Dự toán: tường 75–150 mm 1 cái/m², tường 200 mm 2 cái/m².
1. Cấu tạo liên kết
| Vị trí | Cách làm |
|---|---|
| Pát thép | Pát thẳng 250 × 30 × 0,7 mm, mạ kẽm, có lỗ; gập hai cánh tại chỗ — một cánh bắt vào cột/vách, một cánh nằm trong mạch vữa trên mặt gạch |
| Cánh bắt vào bê tông | Khoan, đóng tắc kê, bắn vít vào bê tông thật — không bắt vào lớp tô |
| Cánh nằm trên gạch | Đóng đinh thép dài hơn 5 cm vào viên gạch, phủ kín vữa quanh pát |
| Khoảng cách theo chiều cao | Khoảng 2 hàng gạch một pát (gạch cao 200 mm → khoảng 400 mm); không quá 600 mm. Đặt dày hơn ở đầu tường giáp cột, cạnh ô cửa và tường cao |
| Khe đứng giáp cột, khe đỉnh tường | Rộng khoảng 20 mm; lõi chèn bọt PU, mỗi mặt trám vữa đàn hồi EBF-501 sâu 10 mm; dán lưới sợi thủy tinh phủ qua đường tiếp giáp trước khi tô |
| Đỉnh tường giáp đáy dầm, sàn | Phần lớn không cần pát; có thể đặt khi cần |
| Góc tường AAC liên tục (chữ L, chữ T) | Xây câu gạch, mạch lệch ít nhất 1/4 chiều dài viên |
2. Định mức và chi phí pát thép
| Chiều dày tường gạch | Định mức dự toán | Ví dụ 100 m² tường |
|---|---|---|
| 75 · 100 · 150 mm | 1 cái/m² | 100 cái × 7.500 ₫ = 750.000 ₫ |
| 200 mm | 2 cái/m² | 200 cái × 7.500 ₫ = 1.500.000 ₫ |
Định mức trên là số bình quân để dự toán; số pát thực tế đếm theo vị trí cột, vách và ô cửa trên bản vẽ. Giá pát 7.500 ₫/cái đã gồm VAT, chưa gồm vận chuyển. Bảng này chỉ dùng cho tường gạch AAC — tấm ALC có cốt thép liên kết theo cách riêng, xem Tài liệu B2.
Chiều cao tường không quá 6 m. Trường hợp tường cao trên 6 m, phải bố trí đà giằng ngang. Giá trị thiết kế cuối cùng do kỹ sư kết cấu xác định theo tải gió thực tế.
Bước tiếp theo
- Bản vẽ chi tiết và ảnh công trường: Tài liệu B5 — Chi tiết liên kết tường gạch AAC với cột, dầm
- Thi công có video (bước 4): hướng dẫn thi công gạch AAC 12 bước · trọn bộ vật tư 1 m² tường: Tài liệu A5
- Khe thân tường, lanh tô: Đà lanh tô khi nào cần, khe co giãn cách bao xa?
- Sản phẩm: Gạch AAC E-Block · bảng giá pát, vữa: Tài liệu A1
Cần đếm pát theo bản vẽ? Gửi mặt bằng tường qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: quy cách pát, khoảng cách, cách neo, khe giáp cột: hướng dẫn thi công Càn Thanh (tài liệu B5, bài 12 bước); định mức pát/m²: số liệu Càn Thanh (tài liệu A5); vữa EBF-501: TDS nhà sản xuất (tài liệu B3); giá pát: bảng giá Càn Thanh (tài liệu A1).
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Đà lanh tô cho tường gạch AAC khi nào cần? Khe co giãn đặt cách nhau bao xa?
Trả lời ngắn: Ô cửa trên tường gạch nhẹ AAC cần đà lanh tô gối mỗi bên ≥ 150 mm hoặc nhịp/8, đà dài tối đa 3 m — tức ô cửa rộng tối đa khoảng 2,4 m. Khe co giãn đặt theo thiết kế.
1. Đà lanh tô
| Mục | Yêu cầu |
|---|---|
| Chiều dài đà | Tối đa 3 m |
| Chiều dài gối mỗi bên | ≥ 150 mm hoặc nhịp/8, lấy giá trị lớn hơn — ví dụ ô cửa 1,6 m: nhịp/8 = 200 mm, gối 200 mm mỗi bên → đà dài 2,0 m |
| Viên gạch dưới đầu đà | Đà gối lên viên nguyên, không kê lên mẩu gạch nhỏ; mạch đứng hàng gạch dưới đầu đà cách đầu đà ít nhất 100 mm |
| Tại công trường | Không cắt ngắn đà |
Vì đà dài tối đa 3 m và phải gối đủ hai đầu, ô cửa rộng nhất khoảng 2,4 m (2,4 m + 2 × 0,3 m gối = 3,0 m). Ô mở rộng hơn cần kỹ sư kết cấu thiết kế dầm đỡ riêng. Càn Thanh có bán đà lanh tô AAC đúc sẵn.
2. Khe co giãn
Không có một khoảng cách bắt buộc chung (4 m, 6 m…) cho mọi tường. Các vị trí cần xem xét đặt khe: chỗ tường gạch tiếp giáp vật liệu khác, nơi tường đổi chiều cao hoặc chiều dày, và tường dài. Cấu tạo khe giống khe giáp cột: rộng khoảng 20 mm, lõi bọt PU, mỗi mặt trám EBF-501 sâu 10 mm, dán lưới và tô phủ qua khe.
| Vật tư khe 20 × 10 mm | Định mức | Ghi chú |
|---|---|---|
| Vữa đàn hồi EBF-501 | 0,34 kg/m dài | Thùng 16 kg trám được khoảng 47 m dài một mặt — khe trám cả hai mặt tường thì khoảng 23 m khe · 1.120.000 ₫/thùng |
Lưu ý theo TDS EBF-501: khi khe làm việc, lớp hoàn thiện cứng phủ phía trên có thể nứt theo đường khe.
Bước tiếp theo
- Bản vẽ lanh tô, khe, lưới góc ô cửa: Tài liệu B7 — Chi tiết cấu tạo hạn chế nứt
- Thi công có video (bước 7, bước 8): hướng dẫn thi công gạch AAC 12 bước · thông số EBF-501: Tài liệu B3
- Khe giáp cột, pát thép: Liên kết tường gạch AAC với cột, dầm thế nào?
- Sản phẩm: Đà lanh tô AAC · Gạch AAC E-Block
Cần kiểm tra lanh tô theo ô cửa thật? Gửi kích thước các ô cửa qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chiều dài gối lanh tô, viên gối: hướng dẫn thi công Càn Thanh (tài liệu B7); chiều dài đà tối đa: nguyên tắc cấu tạo tường AAC (tài liệu A4); cấu tạo khe, lưu ý EBF-501, định mức 0,34 kg/m dài: TDS nhà sản xuất và số liệu Càn Thanh (tài liệu B3, B5); số mét dài mỗi thùng và bề rộng ô cửa tối đa do Càn Thanh tự tính; giá EBF-501: bảng giá Càn Thanh (tài liệu A1).
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Đi điện nước âm tường gạch AAC thế nào cho đúng?

Trả lời ngắn: Cắt rãnh bằng máy, không đục bằng búa. Rãnh đứng rộng ≤ 300 mm, sâu ≤ 30 mm; rãnh ngang hạn chế, bắt buộc thì sâu ≤ 15 mm. Trám kín, dán lưới chờm 50–100 mm rồi mới tô.
1. Sáu bước làm rãnh trên tường gạch nhẹ

- Định biên rãnh — kẻ hai đường biên ngoài của rãnh cần cắt, ưu tiên đi rãnh đứng.

- Cắt hai đường biên bằng máy cắt đĩa — đúng chiều sâu cho phép, không dùng búa đục thẳng vào tường.

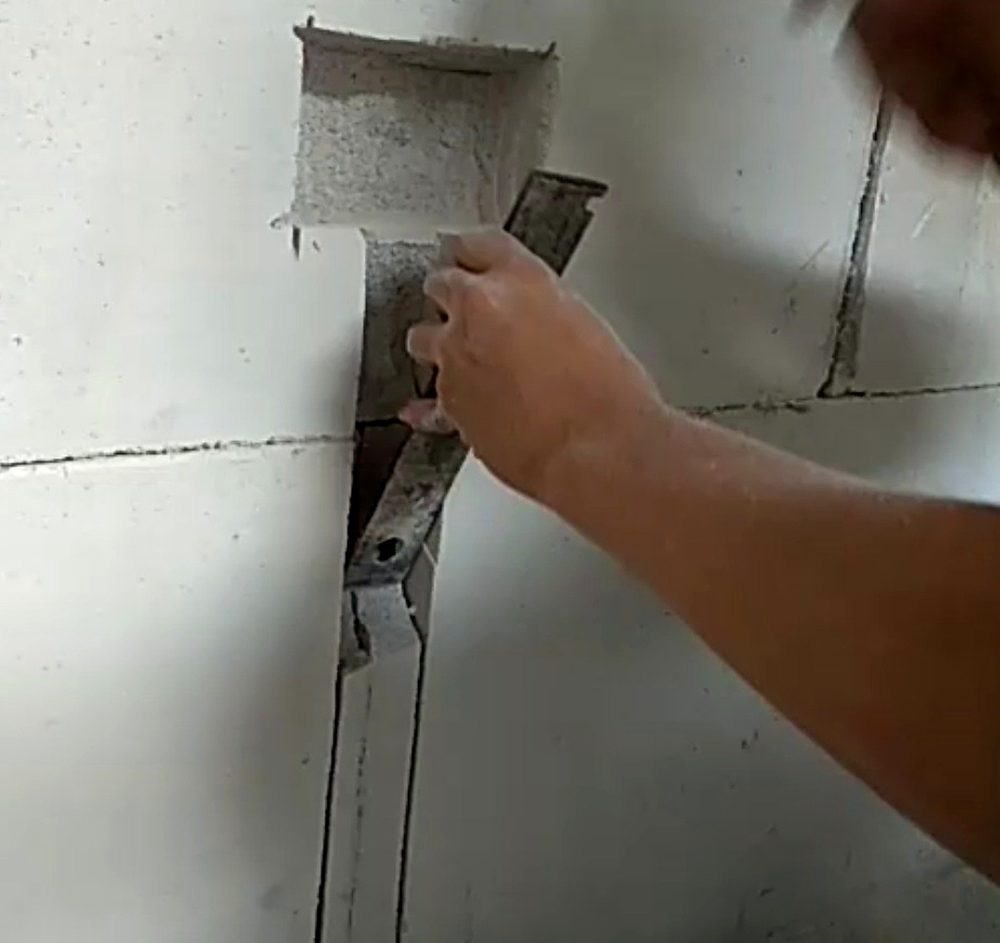

- Lấy lõi và làm sạch rãnh — bỏ phần gạch giữa hai đường cắt, quét sạch bụi.

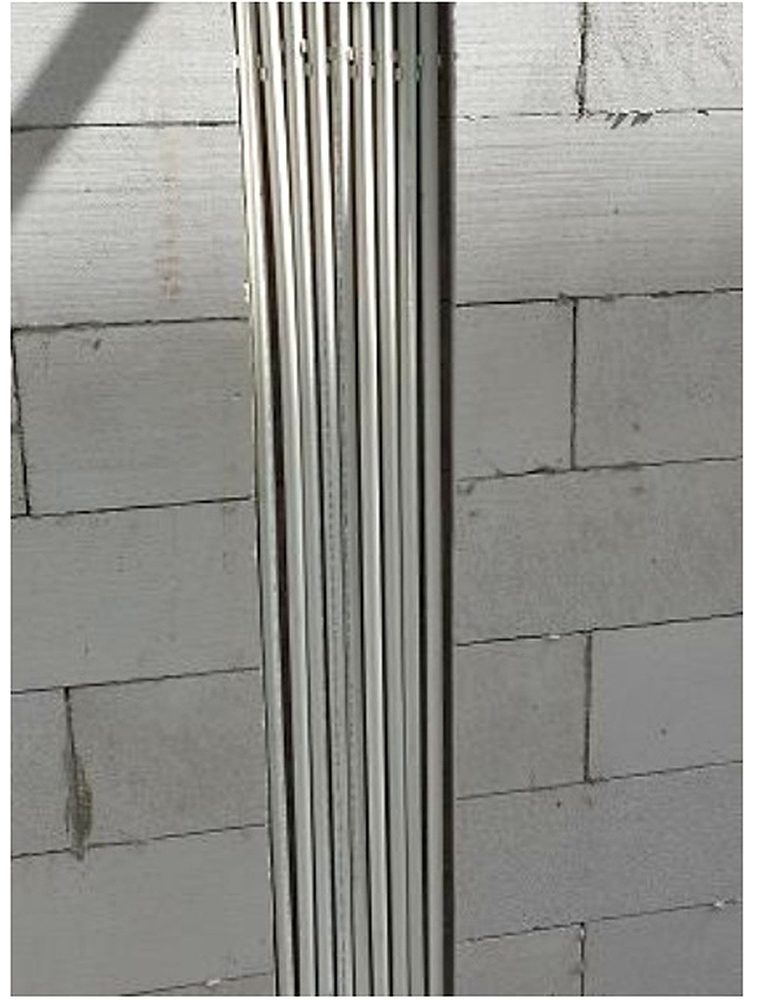

- Đặt ống điện hoặc nước vào rãnh, cố định chắc.

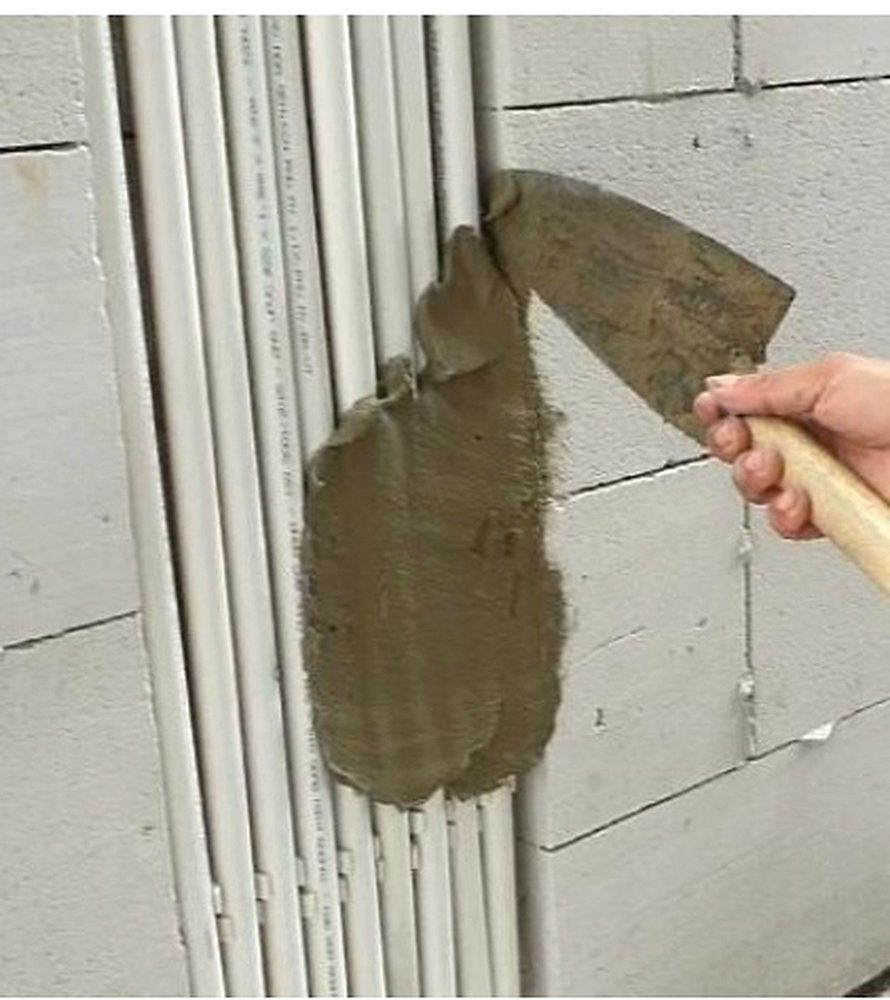

- Trám kín rãnh bằng vữa xây chuyên dụng EBT-104, miết kỹ vào khe ống, phẳng với mặt tường. Không dùng vữa tô mỏng EBS-302 để trám rãnh lớn — lớp trám dày dễ chảy xệ, nứt bề mặt.

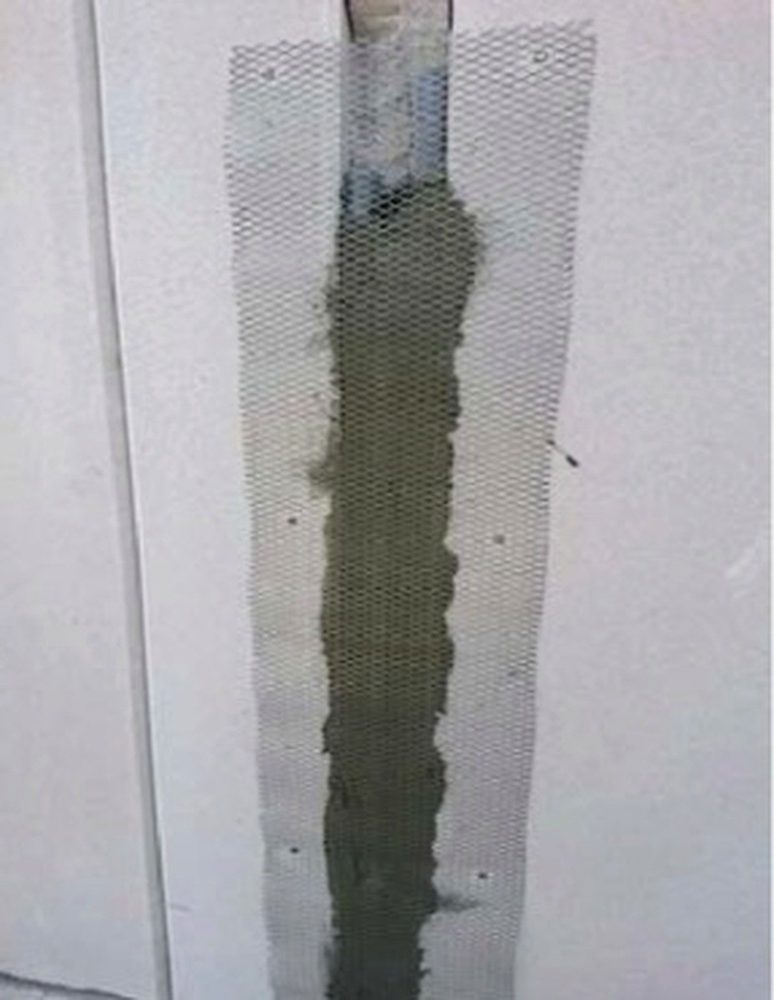

- Dán lưới chống nứt phủ kín rãnh, chờm 50–100 mm mỗi bên, nhúng chìm trong lớp vữa còn ướt — rồi mới tô hoàn thiện.

2. Giới hạn rãnh — vượt mức là thành lỗ mở
| Loại rãnh | Giới hạn | Ví dụ tường cao 3 m, dài 4 m |
|---|---|---|
| Rãnh đứng | Rộng ≤ 300 mm, sâu ≤ 30 mm | — |
| Rãnh ngang, rãnh chéo | Hạn chế tối đa; bắt buộc thì sâu ≤ 15 mm và nằm trong khoảng 1/8 chiều cao tường tính từ sàn hoặc trần | Chỉ đi trong dải 375 mm sát sàn hoặc sát trần |
| Tổng chiều rộng các rãnh | ≤ 1/4 chiều dài tường | Cộng lại không quá 1 m |
Rãnh vượt các mức trên bị tính là lỗ mở — khi đó tường cần được xem lại như một ô mở, không còn là một rãnh kỹ thuật thông thường.
3. Lỗi hay gặp
- Đục rãnh bằng búa như tường gạch đỏ — vỡ mảng gạch, nứt quanh rãnh.
- Cắt rãnh ngang dài giữa thân tường để đi đường ống ngắn nhất — làm yếu tường ngay ở vùng chịu uốn lớn nhất.
- Trám xong tô luôn, không dán lưới — có thể nứt dọc đường ống sau vài tháng.
- Dán lưới khi lớp vữa đã khô — lưới không bám, mất tác dụng chống nứt.
4. Khi nào cần kỹ sư xác nhận
Khi tuyến ống buộc phải vượt các giới hạn ở mục 2, hoặc cần đi nhiều ống lớn trên cùng một bức tường, nên để kỹ sư bố trí lại tuyến ống hoặc cấu tạo tường trước khi cắt. Chiều cao tường không quá 6 m. Trường hợp tường cao trên 6 m, phải bố trí đà giằng ngang.
Bước tiếp theo
- Bài chi tiết: Kỹ thuật đi điện nước M&E trên tường AAC — cắt rãnh, đi ống, trám vá · có video (bước 10): hướng dẫn thi công gạch AAC 12 bước
- Định mức lưới chống nứt: Tài liệu A5 · vị trí lưới, khe: Tài liệu B7
- Sản phẩm: Gạch AAC E-Block · vữa: Tài liệu B3
Chưa chắc tuyến ống trên tường của bạn có vượt giới hạn? Gửi bản vẽ điện nước qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: giới hạn rãnh đứng, rãnh ngang, tổng chiều rộng rãnh: nguyên tắc cấu tạo tường AAC (tài liệu A4); trình tự sáu bước, vữa trám EBT-104 và lỗi hay gặp: hướng dẫn thi công Càn Thanh (bài 12 bước — bước 10, bài kỹ thuật đi điện nước M&E); ảnh: công trường Càn Thanh; lưới chờm 50–100 mm, nhúng trong vữa ướt: định mức lưới Càn Thanh (tài liệu A5). Ví dụ tường 3 × 4 m do Càn Thanh tự tính.
Cập nhật: 17/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Cắt gạch AAC và tấm ALC thế nào để hạn chế sứt mẻ? Dùng dụng cụ gì?
Trả lời ngắn: Cắt ít dùng cưa tay chuyên dụng AAC; cắt nhiều dùng máy cắt cầm tay 110 mm; tấm ALC có cốt thép dùng máy cưa đĩa cắt sâu hơn 1/2 chiều dày tấm thêm khoảng 10 mm. Kẻ vạch bằng thước vuông trước khi cắt — cắt đúng dụng cụ, hao hụt chỉ 2–3 %.
1. Cắt vật liệu nào, dùng dụng cụ gì
| Việc | Dụng cụ | Lưu ý |
|---|---|---|
| Cắt gạch AAC E-Block — số lượng ít (vài viên đầu hàng, chỉnh sửa nhỏ) | Cưa tay chuyên dụng AAC, lưỡi răng hợp kim | Chỉ dùng khi cắt ít; làm sạch bụi mặt cắt trước khi phủ vữa EBT-104 |
| Cắt gạch AAC E-Block — số lượng nhiều (viên demi, viên quanh ô cửa, nhiều tường) | Máy cắt cầm tay 110 mm | Phù hợp công trình nhỏ đến vừa, khi cần cắt gạch AAC với khối lượng vừa phải. Máy chỉ cắt sâu khoảng 30 mm — viên dày hơn thì cắt vòng quanh các mặt rồi bẻ, hoặc cắt hai mặt đối diện |

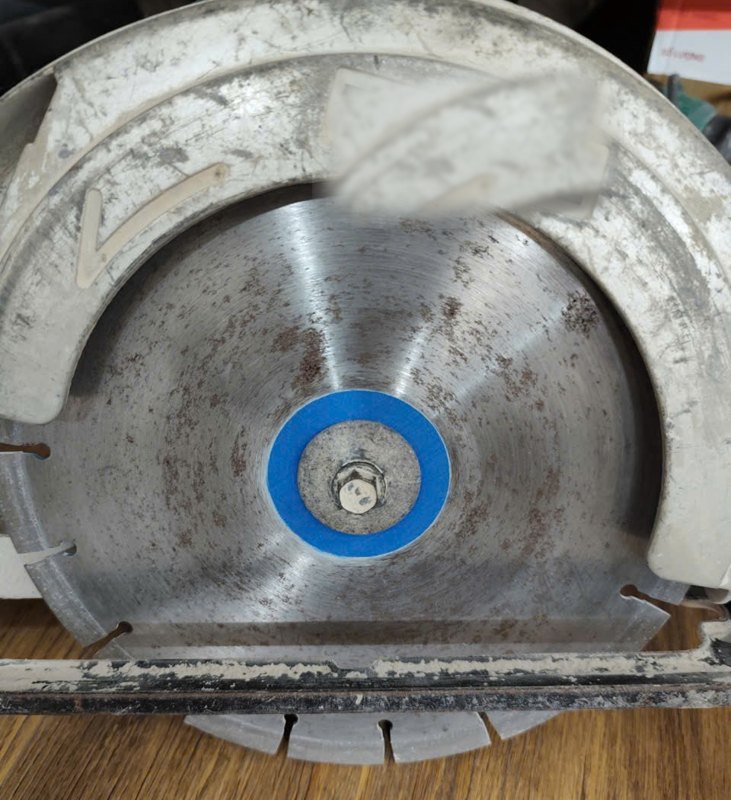

| Cắt tấm ALC có cốt thép (EPANEL) | Máy cưa đĩa cầm tay, lưỡi cắt kim cương (thị trường gọi là lưỡi cắt gạch, lưỡi cắt bê tông). Chọn máy có độ sâu cắt lớn hơn 1/2 chiều dày tấm cộng thêm khoảng 10 mm — máy đĩa cắt đường kính 250 mm chỉ dùng cho tấm dày đến 150 mm; tấm 200 mm cần máy cắt sâu ≥ 110 mm | Lưới thép Ø4–Ø5 nằm giữa chiều dày tấm nên lưỡi phải cắt qua hết lớp lưới — không cắt một phần rồi bẻ như gạch. Sơn giàu kẽm mọi đầu thép lộ ra tại vết cắt trước khi lắp |
| Xẻ rãnh điện nước | Máy cắt đĩa cắt hai đường biên | Không đục bằng búa — xem câu 38 |
Độ sâu cắt tối thiểu của máy khi cắt tấm ALC có cốt thép = 1/2 chiều dày tấm + khoảng 10 mm (phủ hai lớp thép Ø4, Ø5 hàn chồng và sai lệch vị trí lưới), làm tròn lên:
| Chiều dày tấm | 75 mm | 100 mm | 150 mm | 200 mm |
|---|---|---|---|---|
| Độ sâu cắt của máy, không nhỏ hơn | 50 mm | 60 mm | 85 mm | 110 mm |
Kiểm độ sâu cắt ghi trên máy so với bảng này trước khi cắt.

Lưỡi cắt kim cương dạng đoạn trên máy cưa đĩa 250 mm: mép lưỡi chia thành từng đoạn, không có răng — ngoài thị trường gọi là lưỡi cắt gạch, lưỡi cắt bê tông.

2. Ba việc để mặt cắt ít sứt mẻ
- Kẻ vạch đường cắt bằng thước vuông trước khi cắt — đường cắt nên vuông để mạch vữa 2–3 mm đều.
- Chọn dụng cụ theo khối lượng cắt: cắt ít dùng cưa tay; cắt nhiều chuyển sang máy cắt 110 mm; tấm có cốt thép dùng máy cưa đĩa cắt sâu hơn 1/2 chiều dày tấm thêm khoảng 10 mm để cắt qua hết lưới thép.
- Chỗ sứt nhỏ thì bù bằng vữa xây EBT-104. Viên sứt góc trong ngưỡng TCVN 7959:2017 vẫn dùng được ở hầu hết các vị trí.
3. Hao hụt cắt gọt: cắt đúng dụng cụ chỉ 2–3 %
| Mức hao hụt | Áp dụng khi |
|---|---|
| 2 % | Tường đặc, ít ô cửa, kích thước chia hết cho 600 mm |
| 3 % | Tường thông thường, nhà ở, nhà xưởng |
Hao hụt chỉ tính cho gạch và tấm, không tính cho vữa và pát thép. Gạch AAC E-Block có quy cách demi nhưng ít dùng — công trường thường tự cắt.
Bước tiếp theo
- Thi công có video: hướng dẫn thi công gạch AAC 12 bước · cắt tấm quanh ô cửa: Tài liệu B9
- Xẻ rãnh điện nước: câu 38
- Tính số viên đã cộng hao hụt: Tài liệu A5 · bảng tính vật tư
- Sản phẩm: Gạch AAC E-Block · Tấm ALC có cốt thép
Cần bóc khối lượng cho công trình nhiều ô cửa? Gửi bản vẽ mặt bằng qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: dụng cụ cắt, cách kẻ vạch và mức hao hụt khi cắt đúng dụng cụ: danh sách vật tư & dụng cụ thi công AAC và hướng dẫn thi công của Càn Thanh (20/10/2026); sơn giàu kẽm đầu thép: hướng dẫn lắp dựng của nhà sản xuất E-Block (tài liệu B9); mức hao hụt 2 % và 3 %: số liệu thi công thực tế của Càn Thanh (tài liệu A5); sứt góc: TCVN 7959:2017 và hướng dẫn nghiệm thu Càn Thanh (tài liệu C3).
Cập nhật: 20/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Xây tường gạch AAC xong bao lâu thì tô? Bảo dưỡng lớp tô thế nào?
Trả lời ngắn: Tô sau khi xây 24 giờ, bả sau khi tô 72 giờ. Độ ẩm thích hợp của bề mặt tường gạch nhẹ AAC trước khi tô từ 15–17 %; nắng gắt thì tưới ẩm bảo dưỡng 24 giờ sau khi tô.
1. Mốc thời gian từ lúc xây đến lúc sơn
| Mốc | Thời điểm | Ghi chú |
|---|---|---|
| Xây xong | 0 giờ | Vữa EBT-104 dùng hết trong khoảng 120 phút sau khi trộn |
| Bắt đầu tô | Sau khi xây 24 giờ | Bề mặt khô ráo; tường ướt thì chờ khô |
| Dán lưới chống nứt | Ngay trong lớp tô thứ nhất | Ép lưới vào khi vữa còn ướt — không dán lên nền đã khô |
| Tưới ẩm bảo dưỡng (khi nắng gắt) | 24 giờ sau khi tô | Ngày mát, không nắng gắt thì không bắt buộc |
| Bả mastic | Sau khi tô 72 giờ | Điều kiện khô ráo |
2. Chọn vữa tô và chia lớp
| Vữa | Dùng khi | Cách tô | Định mức |
|---|---|---|---|
| Vữa tô mỏng Skimcoat EBS-302 | Tường xây phẳng, mạch mỏng | 2 lớp, tổng dày 3–4 mm | 5–6 kg/m² một mặt |
| Vữa tô chuyên dụng EBP-202 | Cần lớp tô dày hơn để bù phẳng, tổng 5–15 mm | Mỗi lớp 5–7 mm, lớp sau cách lớp trước 5–10 phút | 8–10 kg/m² cho 1 lớp dày 5 mm |
Không tô một lớp EBP-202 dày quá 7 mm — lớp tô dễ bong rộp, chảy xệ. Không tô gạch AAC bằng vữa xi măng cát thường.
3. Bảo dưỡng: làm đúng hai việc khi trời nắng gắt
- Trước khi tô: phun sương làm ẩm bề mặt tường.
- Sau khi tô: tưới ẩm bảo dưỡng 24 giờ.
Không có quy định số ngày giữ ẩm cố định cho lớp tô trên tường gạch AAC. Tô khi tường còn ướt, hoặc tô giữa nắng gắt mà không làm ẩm, là nguyên nhân thường gặp làm lớp tô bám kém và nứt chân chim.
Bước tiếp theo
- Thi công có video (bước 9): hướng dẫn thi công gạch AAC 12 bước · thông số vữa tô: Tài liệu B3
- Số bao vữa tô cho công trình: Tài liệu A5 · bảng tính vật tư
- Sản phẩm: Gạch AAC E-Block · giá vữa: Tài liệu A1
Chưa chắc nên tô EBS-302 hay EBP-202? Gửi ảnh mặt tường đã xây qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: mốc tô sau 24 giờ, bả sau 72 giờ, độ ẩm bề mặt, bảo dưỡng khi nắng gắt, chia lớp EBP-202: TDS vữa EBT-104, EBP-202 của nhà sản xuất (tài liệu B3); định mức EBS-302, EBP-202: số liệu Càn Thanh (tài liệu A5, B3); lưới ép trong lớp vữa ướt: hướng dẫn dán lưới Càn Thanh (tài liệu A5).
Cập nhật: 18/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường bao nhà xưởng cao 5–6 m xây gạch AAC được không? Cần giằng, bổ trụ thế nào?
Trả lời ngắn: Được. Tường gạch nhẹ AAC cao không quá 6 m; cao hơn phải bố trí đà giằng ngang. Tường dài quá 12 m cần bổ trụ, cách nhau không quá 30 lần chiều dày — tường 200 mm là 6,0 m.
1. Ba giới hạn cấu tạo cho tường cao
| Giới hạn | Giá trị | Khi vượt |
|---|---|---|
| Chiều cao tường | Không quá 6 m | Bố trí đà giằng ngang |
| Chiều dài tường khi chưa có bổ trụ | Không quá 12 m | Thêm bổ trụ |
| Khoảng cách giữa hai điểm đỡ (cột hoặc bổ trụ) | Không quá 30 lần chiều dày tường | Thêm bổ trụ trung gian |
2. Khoảng cách bổ trụ theo chiều dày — ví dụ bước cột 7,5 m
| Chiều dày tường | Khoảng cách điểm đỡ tối đa | Bước cột 7,5 m cần thêm | Năng suất xây / thợ chính |
|---|---|---|---|
| 100 mm | 3,0 m | 2 bổ trụ mỗi khoang | 15–25 m²/ngày |
| 150 mm | 4,5 m | 1 bổ trụ mỗi khoang | 12–15 m²/ngày |
| 200 mm | 6,0 m | 1 bổ trụ mỗi khoang | 10–12 m²/ngày |
Tường càng dày thì càng ít bổ trụ, nhưng tốn gạch hơn và xây chậm hơn. Với tường bao nhà xưởng cao 5–6 m, tường 150 mm và 200 mm thường cân bằng hơn tường 100 mm vì giảm số bổ trụ phải đổ.
3. Ba điểm riêng của nhà xưởng
- Nhà xưởng cao trên 6 m (8–10 m là phổ biến): phải bố trí đà giằng ngang; vị trí và số đà theo thiết kế.
- Ô cửa cuốn, cửa hàng hóa lớn: đà lanh tô dài tối đa 3 m nên chỉ đỡ được ô cửa rộng khoảng 2,4 m. Ô cửa rộng hơn cần kỹ sư thiết kế dầm đỡ riêng.
- Yêu cầu chống cháy: tường gạch AAC dày từ 100 mm đạt 241 phút trong thử nghiệm — tương ứng cấp EI 240. Hồ sơ đối chiếu với thiết kế PCCC: Tài liệu C2.
Liên kết tường với cột: pát thép khoảng 2 hàng gạch một pát, không quá 600 mm; tường 200 mm dự toán 2 cái/m², đặt dày hơn ở tường cao.
4. Khi nào cần kỹ sư xác nhận
Giá trị thiết kế cuối cùng do kỹ sư kết cấu xác định theo tải gió thực tế. Các số trên là giới hạn cấu tạo thông thường, không thay cho tính toán. Nhà xưởng ở vùng gió mạnh, tường có nhiều ô cửa lớn, hoặc tường treo thiết bị cần kỹ sư kiểm tra riêng.
Bước tiếp theo
- Bản vẽ pát thép, khe giáp cột: Tài liệu B5 · chọn chiều dày tường: Tài liệu A4
- Tường bao ngoài trời chọn độ dày bao nhiêu? · gạch hay tấm cho nhà xưởng: Tài liệu A3
- Sản phẩm: Gạch AAC E-Block
Đang lập phương án tường bao nhà xưởng? Gửi mặt bằng, chiều cao tường và bước cột qua Zalo 0967 213 312 hoặc 0982 127 343 để nhận hồ sơ dự án.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chiều cao 6 m, chiều dài 12 m, bổ trụ 30 lần chiều dày: nguyên tắc cấu tạo tường AAC (tài liệu A4) và hướng dẫn thi công tường cao của Càn Thanh; năng suất thợ: số liệu Càn Thanh (tài liệu A2); pát thép: tài liệu B5; giới hạn chịu lửa: báo cáo thử nghiệm 0110-2023/TNCL (tài liệu C2). Số bổ trụ cho bước cột 7,5 m và bề rộng ô cửa tối đa do Càn Thanh tự tính.
Cập nhật: 18/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Chống thấm nhà vệ sinh trên tường gạch AAC làm thế nào?
Trả lời ngắn: Quét hoặc lăn chống thấm gốc xi măng – polymer hoặc gốc bitum – polymer trực tiếp lên tường gạch nhẹ AAC, tối thiểu 2 lớp vuông góc. Vùng vòi sen cao tối thiểu 1,5 m, các mặt tường còn lại 0,5 m. Ngâm thử nước 24 giờ trước khi cán nền.
Gạch AAC là vật liệu xây tường, không phải lớp chống thấm. Ở nhà vệ sinh, tường chỉ kín nước khi có một lớp chống thấm liên tục từ sàn bo lên tường, kín quanh cổ ống và mép cửa.
1. Quét cao bao nhiêu ở từng vị trí
| Vị trí | Phạm vi lớp chống thấm |
|---|---|
| Mặt sàn nhà vệ sinh | Phủ toàn bộ, bo liên tục lên chân tường — liền với lớp trên tường |
| Tường vùng vòi sen | Cao tối thiểu 1,5 m tính từ sàn |
| Các mặt tường còn lại | Cao 0,5 m tính từ sàn |
| Tường sau lavabo | Cao 0,5 m tính từ sàn |
| Mép cửa nhà vệ sinh | Cao 0,5 m tính từ sàn |
| Cổ ống thoát sàn, ống xuyên tường | Trám kín, gia cường trước khi quét diện rộng |
2. Trình tự thi công
- Vệ sinh bề mặt. Quét sạch bụi gạch AAC, vữa thừa; sửa chỗ rỗ, mẻ, hở mạch.
- Xử lý cổ ống trước khi quét diện rộng. Trám khe quanh ống thoát sàn và ống xuyên tường bằng vữa đàn hồi EBF-501 hoặc vật liệu chống thấm tương đương; gia cường bằng lưới hoặc băng / cổ chống thấm — cách nào cũng được.
- Quét hoặc lăn trực tiếp lên nền gạch AAC. Không cần tô vữa EBS-302 trước, không quét lớp lót.
- Thi công tối thiểu 2 lớp, lớp sau vuông góc lớp trước, thi công khi lớp trước đã se.
- Lăn sàn phủ toàn bộ, bo lên chân tường cho liền với lớp trên tường. Không cần đổ gờ bê tông chân tường.
- Ngâm thử nước 24 giờ sau khi lớp chống thấm khô, trước khi cán nền. Trong lúc ngâm, kiểm tra mặt ngoài tường và trần tầng dưới — không được có vết ẩm.
- Cán nền, tạo dốc về phễu, ốp lát. Lớp cán nền bảo vệ lớp chống thấm; không đục phá làm rách lớp chống thấm khi lắp thiết bị.
![]()
3. Chọn vật liệu chống thấm
Dùng vật liệu chống thấm gốc xi măng – polymer hoặc gốc bitum – polymer. Định mức, thời gian khô giữa các lớp và thời gian chờ trước khi ngâm thử làm theo tài liệu kỹ thuật của nhà sản xuất vật liệu. Không tự pha thêm xi măng, cát hay phụ gia nếu nhà sản xuất không hướng dẫn.
4. Ba lỗi làm nhà vệ sinh thấm sang phòng bên
| Lỗi | Hậu quả |
|---|---|
| Chỉ chống thấm sàn, bỏ qua tường; hoặc vùng vòi sen quét thấp hơn 1,5 m | Nước thấm ngang qua chân tường sang phòng bên cạnh |
| Bỏ qua cổ ống, mép cửa | Nước theo khe quanh ống, qua mép cửa lan ra ngoài |
| Chưa chờ lớp chống thấm khô đã ngâm thử, cán nền | Lớp chống thấm bị hỏng, bám kém |
Ban công áp dụng cùng nguyên tắc: lớp chống thấm liên tục, bo chân tường, sàn có dốc về phễu thoát nước.
Bước tiếp theo
- Xem từng bước có ảnh: hướng dẫn chống thấm nhà vệ sinh, ban công trên nền AAC · video: chống thấm nhà vệ sinh tường AAC
- Toàn bộ quy trình xây: hướng dẫn thi công gạch AAC 12 bước (bước 11) · đi ống xuyên tường: câu 38
- Thông số vữa đàn hồi EBF-501: Tài liệu B3 · sản phẩm: Gạch AAC E-Block
Muốn kiểm tra phương án chống thấm cho nhà vệ sinh của mình? Gửi ảnh hoặc mặt bằng nhà vệ sinh qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chiều cao quét, số lớp, cách lăn trực tiếp lên nền AAC, xử lý cổ ống, ngâm thử 24 giờ: quy trình chống thấm thực tế của Càn Thanh (20/10/2026), khớp hướng dẫn thi công 12 bước; vệ sinh bề mặt, cán nền bảo vệ, lỗi thường gặp: hướng dẫn chống thấm của Càn Thanh; vữa đàn hồi EBF-501: TDS nhà sản xuất (tài liệu B3).
Cập nhật: 20/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường gạch AAC xây xong bị nứt — nứt nào bình thường, nứt nào là lỗi, ai chịu trách nhiệm?
Trả lời ngắn: Trách nhiệm đi theo nguyên nhân, chia ba nhóm: vật liệu, thi công, thiết kế – kết cấu. Nứt mảnh, ổn định ở lớp tô thường là nứt hoàn thiện; nứt xuyên tường hoặc đang rộng ra mới cần kiểm tra kỹ.
1. Vết nứt nào thường gặp, vết nào là dấu hiệu lỗi
Phần lớn vết nứt trên tường gạch nhẹ (gạch AAC) nằm ở lớp tô, bả, sơn, không ở viên gạch.
| Vết nứt | Thường là | Nên làm |
|---|---|---|
| Chân chim mảnh trên mặt tô | Nứt lớp hoàn thiện (vữa, thời điểm tô, bảo dưỡng) | Xử lý ở lớp bả, sơn |
| Đường mảnh chạy đúng theo khe đã trám EBF-501 | Khe đang làm việc, lớp vỏ cứng phía trên nứt theo | Bả, sơn đàn hồi trên đường khe |
| Nứt thẳng dọc cột, đáy dầm (không chừa khe) | Thiếu khe, pát hoặc lưới ở mối nối | Làm lại mối nối theo Tài liệu B5 |
| Nứt chéo từ góc ô cửa | Thiếu lưới góc, lanh tô gối ngắn, thiếu thép dưới bậu | Xem câu nứt góc ô cửa |
| Nứt bậc thang, xuyên hai mặt tường, đang rộng ra, kèm cửa kẹt, sàn võng | Chuyển vị kết cấu: móng lún, dầm võng | Mời kỹ sư kết cấu kiểm tra trước khi sửa tường |
Cách đo, theo dõi vết nứt: tường AAC bị nứt có nguy hiểm không. Vết nứt còn mở rộng thì sửa xong sẽ nứt lại.
2. Ai chịu trách nhiệm — xác định theo nguyên nhân
| Nhóm nguyên nhân | Biểu hiện, căn cứ xác định | Bên chịu trách nhiệm |
|---|---|---|
| Vật liệu không đạt | Gạch không đạt TCVN 7959:2017 — xác định bằng thí nghiệm mẫu, đối chiếu chứng chỉ chất lượng của lô; số lô trên nhãn kiện để truy vết | Bên cung cấp vật liệu — với gạch không đạt TCVN 7959:2017 ở trạng thái lúc giao hàng |
| Thi công sai | Vữa xi măng cát thường, mạch dày; thiếu pát, khe, lưới; tô sớm, tô dày; rãnh đứng sâu quá 30 mm, rãnh ngang quá 15 mm | Đội thi công, nhà thầu |
| Thiết kế – kết cấu | Tường cao trên 6 m không đà giằng, dài quá 12 m chưa bổ trụ; móng lún, dầm võng | Bên thiết kế, kết cấu |
Gạch đạt chuẩn vẫn có thể xuất hiện vết nứt nếu quá trình thi công chưa đúng kỹ thuật. Khi tường đã hoàn thiện, việc xác định nguyên nhân thường cần xem xét cả vật liệu và cách thi công. Vì vậy, hợp đồng nên thống nhất rõ việc sử dụng vữa chuyên dụng, thực hiện theo hướng dẫn 12 bước và Tài liệu B7, đồng thời nghiệm thu các chi tiết khe, pát và lưới trước khi tô. Đây là cơ sở để các bên cùng kiểm tra, xác định nguyên nhân và phối hợp xử lý nếu phát sinh vết nứt.
Hàng thiếu, sai quy cách, bể vỡ trên 4 % khối lượng đơn hàng phải báo ngay khi giao nhận (4 % là chính sách giao nhận của Càn Thanh, không phải ngưỡng TCVN).
3. Phát hiện nứt — làm gì trước
- Đánh dấu hai đầu vết nứt, ghi ngày. Chưa đục, chưa trám vội — giữ nguyên hiện trạng để các bên cùng xem và tìm nguyên nhân.
- Chụp ảnh gần (đặt thước cạnh vết nứt) và ảnh toàn mặt tường.
- Gom chứng từ: phiếu giao hàng, chứng chỉ chất lượng, ảnh nhãn kiện có số lô, loại vữa đã dùng, ngày xây, ngày tô.
- Gửi ảnh và thông tin cho Càn Thanh qua Zalo để được xem loại vết nứt.
- Nghi do vật liệu: lấy mẫu tại công trường có chữ ký xác nhận, thử ở phòng thí nghiệm hai bên cùng chọn — như thí nghiệm đối chứng ở Tài liệu C3.
Bước tiếp theo
- Nứt chân chim ở lớp tô — nguyên nhân, cách xử lý · Nứt góc trên ô cửa · Lỡ xây bằng vữa xi măng cát
- Chi tiết chặn nứt từng vị trí: Tài liệu B7 · mối nối với cột, dầm: Tài liệu B5
- Kiểm hàng khi nhận để có căn cứ ngay từ đầu: Tài liệu C3 · sản phẩm: Gạch AAC E-Block
Tường đã bị nứt? Gửi ảnh chụp gần, ảnh toàn mặt tường và số lô trên nhãn kiện qua Zalo 0967 213 312 hoặc 0982 127 343 để được xem loại vết nứt.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: chiều cao 6 m, chiều dài 12 m, độ sâu rãnh kỹ thuật: nguyên tắc cấu tạo tường AAC (tài liệu A4, B7); chứng chỉ chất lượng, nhãn kiện, số lô, thí nghiệm mẫu lấy tại công trường, mức bể vỡ 4 %: bộ chứng từ nhà máy và chính sách giao nhận của Càn Thanh (tài liệu C3); khe và lưu ý lớp vỏ cứng trên khe: TDS EBF-501 của nhà sản xuất (tài liệu B3, B5); phân loại vết nứt: cụm bài về nứt tường AAC của Càn Thanh và tài liệu B7.
Cập nhật: 21/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Nứt chân chim ở lớp tô tường gạch AAC — nguyên nhân và cách xử lý
Trả lời ngắn: Nứt chân chim thường ở lớp tô, không ở viên gạch: gạch AAC E-Block co khô 0,16–0,19 mm/m, đạt giới hạn 0,2 mm/m của TCVN 7959:2017. Nguyên nhân hay gặp: vữa, thời điểm tô, bảo dưỡng.
1. Vì sao không phải do viên gạch
| Cấp gạch | Độ co khô đo được | Yêu cầu TCVN 7959:2017 (mục 6.4) |
|---|---|---|
| B3 / D500 | 0,016 % (quy đổi 0,16 mm/m) | Không lớn hơn 0,02 % (0,2 mm/m) |
| B4 / D600 | 0,178 – 0,181 mm/m | |
| B6 / D700 | 0,193 mm/m |
Gạch đạt giới hạn co khô thì vết nứt mạng nhện mảnh trên mặt tường thường xuất phát từ lớp vữa phủ bên ngoài, không phải từ lõi tường.
2. Năm nguyên nhân thường gặp ở lớp tô
| Nguyên nhân | Phòng từ đầu |
|---|---|
| Tô khi tường còn ướt, hoặc tô giữa nắng gắt không làm ẩm | Tô sau khi xây 24 giờ; độ ẩm thích hợp của bề mặt từ 15–17 %; nắng gắt phun sương trước khi tô |
| Không tưới ẩm bảo dưỡng khi nắng gắt | Tưới ẩm bảo dưỡng 24 giờ sau khi tô |
| Tô một lớp quá dày | EBP-202 mỗi lớp 5–7 mm; EBS-302 2 lớp tổng 3–4 mm |
| Tô bằng vữa xi măng cát thường | Dùng vữa tô chuyên dụng cho AAC |
| Bả quá sớm | Bả mastic sau khi tô 72 giờ |
3. Cách xử lý
Nứt chân chim nằm trong lớp tô, bả nên xử lý ở lớp hoàn thiện — không phải đục tường hay thay gạch. Trình tự xử lý từng bước: xem bài cách xử lý nứt chân chim.
Cần phân biệt với các vết nứt khác: vết nứt thẳng chạy dọc tiếp giáp cột, dầm, chéo từ góc ô cửa, hoặc chạy theo đường ống không phải nứt chân chim — mỗi loại có chi tiết xử lý riêng ở Tài liệu B7.
Bước tiếp theo
- Xây xong bao lâu thì tô, bảo dưỡng thế nào? · lỡ xây, tô bằng vữa xi măng cát: xử lý thế nào
- Số liệu co khô từng cấp: Tài liệu B1 · thông số vữa tô: Tài liệu B3
- Sản phẩm: Gạch AAC E-Block
Tường đã bị nứt? Gửi ảnh chụp gần và chụp toàn mặt tường qua Zalo 0967 213 312 hoặc 0982 127 343 để được xem loại vết nứt.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: độ co khô: phiếu thử LAS-XD 643 (B3/D500, ghi %, Càn Thanh quy đổi sang mm/m) và LAS-XD 498 (B4/D600, B6/D700) — tài liệu B1; giới hạn co khô: TCVN 7959:2017 mục 6.4; mốc tô, bả, độ ẩm bề mặt, chia lớp, bảo dưỡng: TDS vữa của nhà sản xuất (tài liệu B3).
Cập nhật: 18/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Nứt tại góc trên ô cửa tường gạch AAC — vì sao xảy ra và phòng từ khi xây thế nào?
Trả lời ngắn: Góc ô cửa dồn ứng suất nên dễ nứt chéo. Phòng bằng ba chi tiết: lanh tô gối mỗi bên ≥ 150 mm hoặc nhịp/8, lưới chéo 45° ở bốn góc, thép dưới bậu cửa sổ dài ≥ 500 mm mỗi bên.
1. Ba chi tiết chặn nứt ở ô cửa
| Vị trí | Chi tiết | Thiếu thì |
|---|---|---|
| Trên ô cửa — đà lanh tô | Gối mỗi bên ≥ 150 mm hoặc nhịp/8, lấy số lớn hơn; đà gối lên viên nguyên; mạch đứng hàng gạch dưới đầu đà cách đầu đà ≥ 100 mm; không cắt ngắn đà | Nứt chéo từ hai góc trên ô cửa |
| Bốn góc ô cửa — lưới | Miếng lưới chéo 45° ở cả bốn góc, ép vào lớp tô thứ nhất khi còn ướt | Nứt chéo ở góc dù lanh tô đúng |
| Dưới bậu cửa sổ — thép gia cường | Cắt rãnh ở hàng gạch ngay dưới bậu, đặt thép liên tục dài ≥ 500 mm mỗi bên mép cửa, phủ kín vữa | Nứt chéo từ hai góc dưới cửa sổ |
2. Lỗi hay gặp
- Đà lanh tô gối ngắn, hoặc kê đầu đà lên mẩu gạch nhỏ.
- Thép dưới bậu dừng ngay mép cửa — không phân tán được ứng suất, vẫn nứt chéo.
- Lưới chỉ dán ở hai góc trên, bỏ hai góc dưới; hoặc dán lưới khi lớp tô đã khô.
Ô cửa rộng hơn khoảng 2,4 m vượt khả năng của đà lanh tô dài tối đa 3 m — cần kỹ sư thiết kế dầm đỡ riêng.
Bước tiếp theo
- Bản vẽ đầu lanh tô, dưới bậu, lưới góc: Tài liệu B7 — Chi tiết cấu tạo hạn chế nứt
- Đà lanh tô khi nào cần, khe co giãn cách bao xa? · có video (bước 5, bước 7): hướng dẫn thi công gạch AAC 12 bước
- Sản phẩm: Đà lanh tô AAC · Gạch AAC E-Block
Cần kiểm tra chi tiết ô cửa trước khi xây? Gửi kích thước các ô cửa qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: gối lanh tô, viên gối, lưới góc ô cửa, thép dưới bậu: hướng dẫn thi công Càn Thanh (tài liệu B7, bài 12 bước — bước 5, bước 7); chiều dài đà tối đa: nguyên tắc cấu tạo tường AAC (tài liệu A4); bề rộng ô cửa tối đa do Càn Thanh tự tính.
Cập nhật: 18/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Xử lý mối nối tường gạch AAC, tấm ALC với cột, dầm bê tông thế nào để hạn chế nứt?
Trả lời ngắn: Không chèn kín bằng vữa cứng. Tường gạch nhẹ AAC chừa khe khoảng 20 mm, lõi bọt PU, hai mặt trám EBF-501 sâu 10 mm; tấm ALC chừa khe 10–20 mm cạnh cột. Dán lưới qua mối nối rồi tô.
1. Tường gạch AAC
| Mục | Cách làm |
|---|---|
| Khe đứng giáp cột, khe đỉnh tường giáp dầm | Rộng khoảng 20 mm; lõi chèn bọt PU, mỗi mặt trám vữa đàn hồi EBF-501 sâu 10 mm |
| Neo vào cột, vách | Pát thép 250 × 30 × 0,7 mm, khoảng 2 hàng gạch một pát, không quá 600 mm |
| Lưới tại tiếp giáp cột, đáy dầm | Dải rộng 200–300 mm, chờm ít nhất 100 mm mỗi bên |
2. Tấm ALC có cốt thép lắp đứng
| Mục | Cách làm |
|---|---|
| Khe hở cách cột | 10–20 mm, trám bọt PU hoặc vữa đàn hồi EBF-501 |
| Khe đỉnh tường giáp dầm | 10–30 mm, trám bọt PU hoặc vữa đàn hồi EBF-501 |
| Liên kết | Bát thép 140 × 40 × 1,2 mm tại đỉnh, chân và chỗ giáp cột; bát giáp cột cách nhau tối đa 600 mm theo chiều cao |
| Lưới tại mối nối | Trùm sang mỗi bên mối nối 70–100 mm |
Hai hệ dùng chi tiết khác nhau — không lấy pát, khe của tường gạch áp cho tấm ALC và ngược lại.
3. Vì sao không chèn kín bằng vữa cứng
Bê tông và gạch AAC, tấm ALC co giãn khác nhau. Chèn kín khe đỉnh tường bằng vữa cứng thường làm nứt ngang ngay mép tiếp giáp dầm. Khe trám vật liệu đàn hồi cho phép hai bên dịch chuyển; theo TDS EBF-501, khi khe làm việc, lớp hoàn thiện cứng phủ phía trên có thể nứt theo đường khe.
Bước tiếp theo
- Tường gạch: Tài liệu B5 — Chi tiết liên kết với cột, dầm · bao nhiêu pát thép trên 1 m²
- Tấm ALC: Tài liệu B2 · thông số EBF-501: Tài liệu B3
- Sản phẩm: Gạch AAC E-Block · Tấm ALC có cốt thép EPANEL
Cần chi tiết mối nối cho công trình? Gửi bản vẽ kết cấu và vị trí tường qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: tường gạch — khe, pát, lưới tiếp giáp: hướng dẫn thi công Càn Thanh (tài liệu B5, A5); tấm ALC — khe, bát thép, lưới mối nối: hướng dẫn lắp dựng của nhà sản xuất E-Block (tài liệu B2); lưu ý EBF-501: TDS nhà sản xuất (tài liệu B3).
Cập nhật: 18/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Gạch AAC có thấm nước không?
Trả lời ngắn: Có. Gạch AAC là vật liệu xốp, ngâm nước lâu sẽ ngấm nước. Tường không thấm nhờ lớp bảo vệ: tô vữa chuyên dụng, chống thấm mặt ngoài; nhà vệ sinh quét chống thấm tối thiểu 2 lớp, vùng vòi sen cao 1,5 m.
"Thấm" có hai nghĩa khác nhau: viên gạch hút nước, và nước đi xuyên qua bức tường vào trong nhà. Viên gạch AAC có hút nước. Còn tường có thấm hay không là do lớp bảo vệ bên ngoài viên gạch có làm đúng hay không.
1. Lớp bảo vệ cho từng vị trí
| Vị trí | Lớp bảo vệ | Chi tiết |
|---|---|---|
| Tường bao ngoài trời | Tô vữa chuyên dụng, phủ lớp hoàn thiện chống thấm mặt ngoài. Khuyến nghị dán lưới sợi thủy tinh kháng kiềm phủ toàn bộ mặt ngoài (tính nhanh 1,30 m² lưới/m² tường) để hạn chế nứt — vết nứt là đường cho nước vào | Câu 15 |
| Nhà vệ sinh | Chống thấm gốc xi măng – polymer hoặc gốc bitum – polymer lăn trực tiếp lên gạch, tối thiểu 2 lớp vuông góc; vùng vòi sen cao tối thiểu 1,5 m, các mặt tường còn lại 0,5 m | Câu 42 |
| Tường sát mặt đất | Không xây gạch AAC tại hoặc dưới cao độ mặt đất, không dùng ở vị trí bị ngập nước; hàng tường sát nền đặt trên đà hoặc gờ bê tông cao hơn mặt đất | Câu 15 |
| Tường trong nhà, khu khô | Tô vữa chuyên dụng, bả, sơn như tường thông thường | Câu 50 |
2. Bốn lỗi làm tường AAC bị thấm
| Lỗi | Hậu quả |
|---|---|
| Tô bằng vữa xi măng cát thường, lớp tô nứt | Nước mưa theo vết nứt vào tường — xem nứt chân chim ở lớp tô |
| Nhà vệ sinh chỉ chống thấm sàn, bỏ tường; hoặc vùng vòi sen quét thấp hơn 1,5 m | Nước thấm ngang qua chân tường sang phòng bên |
| Xây gạch ở vị trí bị ngập nước hoặc dưới cao độ mặt đất | Gạch ngấm nước thường xuyên, tường luôn ẩm |
| Khe tiếp giáp cột, dầm không trám, không dán lưới | Nứt dọc khe, nước theo khe vào — xem xử lý mối nối với cột, dầm |
3. Gạch để ngoài trời gặp mưa có hỏng không?
Không. Gạch AAC gặp nắng, mưa thông thường không hỏng. Nguyên tắc bảo quản duy nhất là không để gạch ngập trong nước; để ngoài trời thì nên giữ màng quấn của nhà máy. Gạch bị mưa ướt thông thường vẫn xây được; quá ẩm thì để 1–2 ngày cho bề mặt thoát hơi nước — chi tiết ở câu 28.
Tường đã xây mà gặp mưa trước khi tô: chờ tường khô rồi mới tô. Độ ẩm thích hợp của bề mặt tường trước khi tô từ 15–17 % — xem câu 40.
Bước tiếp theo
- Chống thấm nhà vệ sinh từng bước: câu 42 · bài có ảnh: hướng dẫn chống thấm nhà vệ sinh, ban công trên nền AAC
- Tường bao ngoài trời chọn độ dày nào: câu 15 · bảo quản gạch tại công trường: câu 28
- Vữa tô: vữa tô chuyên dụng · thông số: Tài liệu B3
Tường đang ẩm, thấm? Chụp vết ẩm ở cả hai mặt tường, gửi qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật Càn Thanh xem giúp nguyên nhân.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: quy tắc bảo quản: Càn Thanh 20/09/2026 (tài liệu A6); quy trình chống thấm nhà vệ sinh: Càn Thanh 20/10/2026; vị trí không dùng gạch AAC: hướng dẫn thiết kế của nhà sản xuất E-Block; định mức lưới sợi thủy tinh: Càn Thanh; độ ẩm bề mặt trước khi tô: TDS vữa của nhà sản xuất (tài liệu B3).
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Tường gạch AAC treo được bao nhiêu kg — tivi, máy lạnh, tủ bếp?
Trả lời ngắn: Treo được nếu dùng đúng tắc kê. Trên gạch AAC 3,5 MPa, tắc kê nhựa 10 × 40 mm có lực nhổ 72 kg; chia hệ số an toàn 4, mỗi tắc kê chịu khoảng 18 kg. Vật nặng hơn thì thêm điểm bắt.
1. Một tắc kê chịu được bao nhiêu
| Tắc kê (đường kính × dài) | Lực nhổ đo được | Tải khuyến cáo mỗi tắc kê |
|---|---|---|
| 6 × 30 mm | 12 kg | khoảng 3 kg |
| 8 × 40 mm | 42 kg | khoảng 10 kg |
| 10 × 40 mm, 10 × 80 mm | 72 kg | khoảng 18 kg |
Lực nhổ là lực cần để kéo vít bật ra khỏi tường, đo trên gạch AAC cấp 3,5 MPa. Nhà sản xuất khuyến cáo hệ số an toàn 4,0 nên tải khuyến cáo bằng lực nhổ chia 4. Gạch cấp cường độ cao hơn thì lực nhổ lớn hơn. Bảng đủ 8 loại tắc kê đã thử: câu 49.
2. Cách tính cho vật treo trên giá đỡ
Vật treo trên giá đỡ (eke) làm vít trên cùng bị kéo ra. Cách tính nhanh theo chỉ dẫn của nhà sản xuất:
Lực nhổ = (c ÷ L) × G — trong đó G là trọng lượng vật, c là khoảng cách từ tường tới trọng tâm vật, L là chiều dài cạnh giá đỡ áp vào tường. Lấy kết quả nhân 4, rồi chọn tắc kê có lực nhổ lớn hơn.
| Ví dụ: cục nóng máy lạnh | Giá trị |
|---|---|
| Trọng lượng G | 25 kg |
| Lưng máy cách tường · máy dày | 10 cm · 25 cm |
| Trọng tâm cách tường c = 25 ÷ 2 + 10 | 22,5 cm |
| Cạnh giá đỡ L | 35 cm, mỗi giá đỡ 3 vị trí bắt vít |
| Lực nhổ = (22,5 ÷ 35) × 25 | 16 kg |
| Yêu cầu = 16 × 4 | 64 kg → chọn tắc kê 10 × 40 hoặc 10 × 80 mm (72 kg) |
Theo chỉ dẫn, với giá đỡ lắp như ví dụ chỉ vít trên cùng chịu lực nhổ. Lựa chọn trên đã xét tải động do cục nóng rung khi chạy.
3. Tivi, tủ bếp tính thế nào
- Tivi treo sát tường: trọng tâm gần tường nên c nhỏ, lực nhổ nhỏ hơn nhiều so với vật nhô xa khỏi tường như cục nóng.
- Tủ bếp treo: trọng tâm cách tường khoảng nửa chiều sâu tủ; G phải tính cả chén bát, đồ đựng bên trong, không chỉ thân tủ. Bắt nhiều điểm dọc thanh treo để chia tải.
- Vật nặng, rung, hoặc lực nhổ yêu cầu (đã nhân 4) vượt 72 kg: không tự chọn — gửi thông số để đội kỹ thuật xem.
4. Ba điều kiện để đạt đúng lực nhổ
| Điều kiện | Nếu làm sai |
|---|---|
| Mũi khoan đúng đường kính tắc kê | Lỗ rộng hơn tắc kê — lực nhổ giảm đáng kể |
| Khoan ở chế độ khoan thường | Khoan búa như với bê tông, gạch đỏ dễ làm lỗ rộng hơn tắc kê |
| Lỗ khoan, tắc kê không dài quá 4/5 chiều dày tường | Tường 100 mm: lỗ tối đa 80 mm; tường 75 mm: tối đa 60 mm |
Bước tiếp theo
- Bảng đủ 8 loại tắc kê và cách lắp: câu 49 · đóng đinh trực tiếp được không: câu 51
- Tránh khoan trúng ống điện nước: câu 38 · quy trình xây: hướng dẫn thi công gạch AAC 12 bước
- Cấp cường độ gạch: Tài liệu B1 · sản phẩm: Gạch AAC E-Block
Sắp treo vật nặng? Gửi trọng lượng, kích thước vật và giá đỡ qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật tính giúp số tắc kê.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: lực nhổ, hệ số an toàn, cách tính và ví dụ cục nóng máy lạnh: chỉ dẫn kỹ thuật lắp đặt tắc kê treo vật nặng lên tường AAC của nhà sản xuất E-Block (2017), đo trên gạch AAC 3,5 MPa; tải khuyến cáo (lực nhổ ÷ 4): Càn Thanh tính.
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Treo đồ lên tường gạch AAC nên dùng tắc kê loại nào cho từng mức tải?
Trả lời ngắn: Vật nhẹ dùng tắc kê nhựa 6 × 30 mm (lực nhổ 12 kg); vật trung bình 8 × 30 hoặc 8 × 40 mm (42–55 kg); vật nặng, rung dùng 10 × 40 hoặc 10 × 80 mm (72 kg). Số đo trên gạch AAC 3,5 MPa.
1. Bảng tắc kê đã thử trên gạch AAC
| Tắc kê (đường kính × dài) | Mũi khoan | Lực nhổ | Tải khuyến cáo mỗi tắc kê (÷ 4) |
|---|---|---|---|
| 6 × 30 mm | 6 mm | 12 kg | khoảng 3 kg |
| 8 × 50 mm | 8 mm | 25 kg | khoảng 6 kg |
| 8 × 40 mm | 8 mm | 42 kg | khoảng 10 kg |
| 10 × 48 mm | 10 mm | 48 kg | khoảng 12 kg |
| 8 × 80 mm | 8 mm | 52 kg | khoảng 13 kg |
| 8 × 30 mm | 8 mm | 55 kg | khoảng 13 kg |
| 10 × 40 mm | 10 mm | 72 kg | khoảng 18 kg |
| 10 × 80 mm | 10 mm | 72 kg | khoảng 18 kg |
Tắc kê dài hơn chưa chắc chịu tốt hơn: loại 8 × 50 mm chỉ 25 kg, thấp hơn loại 8 × 30 mm (55 kg), vì hình dáng khác nhau. Số trong bảng đúng với loại đã thử; dùng loại khác thì để dư hệ số an toàn.
2. Chọn theo tải mỗi điểm bắt
- Đến khoảng 3 kg mỗi điểm: 6 × 30 mm · đến 10–13 kg: 8 × 40, 8 × 30, 8 × 80 hoặc 10 × 48 mm · đến 18 kg hoặc vật rung: 10 × 40, 10 × 80 mm.
- Nặng hơn: thêm điểm bắt để chia tải — cách tính tải khi treo trên giá đỡ ở câu 48.
Chiều dài tắc kê bị giới hạn bởi chiều dày tường: lỗ khoan không quá 4/5 chiều dày — tường 100 mm tối đa 80 mm, tường 75 mm tối đa 60 mm, nên tường 75 mm không dùng được loại dài 80 mm.
3. Lắp tắc kê đúng 5 bước
- Khoan ở chế độ khoan thường — không dùng chế độ khoan búa — với mũi khoan đúng đường kính ghi trong bảng.
- Làm sạch bụi trong lỗ khoan.
- Dùng búa đóng tắc kê vào lỗ.
- Đưa vật hoặc giá đỡ vào vị trí.
- Vặn vít vào tắc kê.
Bước tiếp theo
- Treo tivi, máy lạnh, tủ bếp tính thế nào: câu 48 · đóng đinh trực tiếp được không: câu 51
- Tránh khoan trúng ống điện nước: câu 38
- Sản phẩm: Gạch AAC E-Block · thông số: Tài liệu B1
Không chắc chọn tắc kê nào? Gửi ảnh vật cần treo và trọng lượng qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: cỡ tắc kê, mũi khoan, lực nhổ, hệ số an toàn và các bước lắp: chỉ dẫn kỹ thuật lắp đặt tắc kê treo vật nặng lên tường AAC của nhà sản xuất E-Block (2017), đo trên gạch AAC 3,5 MPa; tải khuyến cáo và chiều sâu lỗ tối đa theo chiều dày tường: Càn Thanh tính.
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Sơn, ốp gạch, dán đá lên tường gạch AAC được không? Có cần lớp lót?
Trả lời ngắn: Được. Ốp gạch, dán đá trực tiếp lên tường gạch AAC bằng keo dán gạch EBA-601 hoặc vữa xây EBT-104, không cần tô trước. Sơn thì tô vữa chuyên dụng, bả sau khi tô 72 giờ, rồi sơn lót và sơn phủ.
1. Nền và vật liệu cho từng kiểu hoàn thiện
| Hoàn thiện | Làm trên nền nào | Vật liệu, trình tự |
|---|---|---|
| Ốp gạch | Trực tiếp lên tường gạch AAC, không cần tô trước | Keo dán gạch EBA-601 hoặc vữa xây chuyên dụng EBT-104 |
| Dán đá | Trực tiếp lên tường gạch AAC | Keo dán gạch EBA-601 hoặc vữa xây chuyên dụng EBT-104 |
| Sơn trong nhà | Lớp tô vữa chuyên dụng | Tô sau khi xây 24 giờ: EBS-302 hai lớp tổng dày 3–4 mm, hoặc EBP-202 mỗi lớp 5–7 mm → bả mastic sau khi tô 72 giờ → sơn lót, sơn phủ theo hệ sơn |
| Sơn ngoài trời | Lớp tô vữa chuyên dụng | Như trên, thêm lớp hoàn thiện chống thấm mặt ngoài; khuyến nghị lưới sợi thủy tinh phủ toàn bộ mặt ngoài — xem câu 47 |
| Ốp lát nhà vệ sinh | Sau lớp chống thấm | Ốp khi lớp chống thấm đã khô và ngâm thử nước 24 giờ xong — xem câu 42 |
2. Vì sao ốp không cần tô trước
Tường gạch AAC xây mạch mỏng 2–3 mm bằng vữa EBT-104 có mặt tường phẳng, nên lớp keo hoặc vữa dán bám trực tiếp lên gạch. Bỏ được lớp tô ở phần tường ốp là bớt một lớp vật liệu và một lần chờ khô. Định mức keo, thời gian chờ trước khi chà ron làm theo hướng dẫn của nhà sản xuất in trên bao.
3. Lưu ý khi sơn
Lớp lót của tường sơn là lớp tô vữa chuyên dụng cộng lớp bả, rồi đến sơn lót của hệ sơn. Không tô bằng vữa xi măng cát thường — dễ nứt chân chim, xem câu 44. Tô trên tường quá ướt hoặc bả quá sớm cũng là nguyên nhân hay gặp: mốc thời gian và bảo dưỡng ở câu 40.
Đá tấm lớn, nặng hoặc ốp mặt ngoài trên cao: hỏi đội kỹ thuật trước khi thi công.
Bước tiếp theo
- Bao lâu sau khi xây thì tô, bảo dưỡng thế nào: câu 40 · chống thấm nhà vệ sinh: câu 42
- Thông số vữa xây, vữa tô: Tài liệu B3
- Sản phẩm: vữa xây chuyên dụng · vữa tô chuyên dụng
Định ốp đá hay ốp gạch khổ lớn? Gửi loại vật liệu, kích thước và vị trí ốp qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: ốp gạch, dán đá trực tiếp bằng keo EBA-601 hoặc vữa EBT-104: Càn Thanh 22/10/2026; mốc tô, bả, chiều dày lớp tô: TDS vữa của nhà sản xuất (tài liệu B3); mạch vữa 2–3 mm: kỹ thuật xây Càn Thanh.
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Đóng đinh, bắt vít trực tiếp lên tường gạch AAC được không?
Trả lời ngắn: Tùy việc. Treo đồ thì bắt vít qua tắc kê — lực nhổ chỉ có số cho vít kèm tắc kê, loại nhỏ nhất 6 × 30 mm chịu nhổ 12 kg. Riêng pát thép liên kết cột: cánh trên tường AAC đóng đinh thép xoắn dài hơn 5 cm được.
1. Treo đồ: bắt vít qua tắc kê
Vít bắt vào tường AAC bám nhờ ma sát. Theo chỉ dẫn của nhà sản xuất, lực nhổ phụ thuộc bốn yếu tố: đường kính và chiều dài vít, hình dáng tắc kê, cấp cường độ của gạch, và kỹ thuật thi công. Các số lực nhổ đã thử đều là vít đi kèm tắc kê, nên khi treo kệ, tivi, tủ hay bất cứ vật gì có tải, dùng tắc kê để biết chắc treo được bao nhiêu. Khung ảnh, đồng hồ dưới khoảng 3 kg mỗi điểm: một tắc kê 6 × 30 mm là đủ; vật nặng hơn chọn theo bảng ở câu 49.
2. Pát thép liên kết tường với cột: đầu nào đóng đinh được
| Đầu pát | Cách cố định |
|---|---|
| Cánh bắt vào cột, vách bê tông | Bắt buộc khoan, đóng tắc kê, bắn vít vào bê tông thật — không bắt vào lớp tô |
| Cánh nằm trên tường gạch AAC | Đóng đinh thép xoắn phù hợp, dài hơn 5 cm, vào viên gạch; phủ kín vữa quanh pát |
Khoảng cách pát, số pát trên 1 m² tường: câu 36.
3. Khoan đúng cách
| Việc | Làm đúng | Tránh |
|---|---|---|
| Khoan | Chế độ khoan thường, mũi khoan bằng đường kính tắc kê | Khoan búa như với bê tông, gạch đỏ; mũi khoan to hơn tắc kê |
| Chiều sâu | Không quá 4/5 chiều dày tường: tường 100 mm → 80 mm, tường 75 mm → 60 mm | Khoan sâu hơn giới hạn |
| Lỗ khoan | Làm sạch bụi rồi mới đóng tắc kê | Đóng tắc kê vào lỗ còn bụi |
| Vị trí | Tránh tuyến ống điện nước đi âm tường | Khoan trúng ống — xem câu 38 |
Bước tiếp theo
- Bảng đủ 8 loại tắc kê: câu 49 · treo tivi, máy lạnh, tủ bếp: câu 48
- Liên kết tường với cột, dầm: câu 36 · chi tiết: Tài liệu B5
- Sản phẩm: Gạch AAC E-Block
Cần treo đồ lên tường AAC? Gửi ảnh và trọng lượng vật qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: các yếu tố ảnh hưởng lực nhổ, lực nhổ tắc kê 6 × 30 mm, cách khoan: chỉ dẫn kỹ thuật lắp đặt tắc kê treo vật nặng lên tường AAC của nhà sản xuất E-Block (2017), đo trên gạch AAC 3,5 MPa; cố định pát thép: hướng dẫn liên kết tường với cột của Càn Thanh (tài liệu B5); chiều sâu lỗ tối đa theo chiều dày tường và tải khuyến cáo: Càn Thanh tính.
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
Làm sao nhận biết gạch AAC kém chất lượng ngay tại công trường?
Trả lời ngắn: Nhìn và đo được một phần. Gạch nhẹ — tên kỹ thuật là gạch AAC — kém chất lượng thường lộ ở kích thước lệch, cạnh bở, vùng sẫm bấm thấy mềm, nứt ngang và tách lớp. Kích thước đo được tại chỗ; cường độ phải thí nghiệm mẫu.
1. Kiểm được gì bằng tay và thước
TCVN 7959:2017 cho phép sai lệch kích thước dài ±3 mm, rộng và cao ±2 mm; độ thẳng cạnh, độ phẳng mặt không quá 1 mm; mỗi viên không quá 3 vết sứt sâu 10–15 mm, dài 20–30 mm. Ba chỉ tiêu này đo được ngay tại công trường bằng thước lá kim loại và thước kẹp. Cường độ nén và khối lượng thể tích khô thì không — phải thí nghiệm mẫu.
2. Tám dấu hiệu đội KCS thường gặp
| Dấu hiệu | Thường do đâu | Làm gì |
|---|---|---|
| Kích thước lệch, cạnh xéo, mặt cong | Dây cắt lệch; cắt khi bánh quá cứng | Vượt giới hạn → lập biên bản |
| Cạnh, góc bở; bề mặt có vùng sẫm, bấm thấy mềm | Chưng áp chưa đủ | Gửi mẫu thử cường độ |
| Nứt ngang, vuông góc chiều dài 600 mm | Chênh nhiệt khi chưng áp, khi vào/ra nồi hấp | Loại viên; nhiều → biên bản |
| Tách lớp theo mặt ngang | Phân tầng khi đổ khuôn, nứt khi trương nở | Báo nhà cung cấp nếu nhiều |
| Lỗ khí to, không đều, có "hang" | Sinh khí không ổn định | So với gạch đạt: lỗ khí nhỏ, đều |
| Viên quá ẩm, đọng nước trong kiện | Quấn PE ngay khi ra nồi; không mái che | Để 1–2 ngày cho bề mặt thoát hơi nước |
| Cùng lô, viên nặng nhẹ chênh rõ | Khối lượng thể tích không đều giữa các mẻ | Gửi mẫu thử khối lượng thể tích khô |
| Không giấy tờ nào thể hiện cấp B và nhóm D | Không kiểm soát lô | Yêu cầu chứng từ |
3. Vùng sẫm: lỗi hay chỉ là ẩm?
Bấm ngón tay vào. Mềm → chưng áp chưa đủ. Cứng như xung quanh và nhạt dần khi khô → chỉ là gạch còn ẩm. Mặt cắt thấy hạt xốp trắng hoặc lỗ bọt to nhỏ lẫn lộn thì vật liệu có thể không phải AAC — xem câu 13.
4. Một vài viên lỗi chưa nói lên cả lô
Viên sứt trong giới hạn TCVN vẫn dùng được ở hầu hết vị trí, chỗ sứt bù bằng vữa xây. Khi nhiều viên trong lô cùng có dấu hiệu cạnh bở, vùng sẫm mềm, nứt ngang hoặc nặng nhẹ chênh, đó là lúc yêu cầu thí nghiệm mẫu.
Bước tiếp theo
- Bảng đầy đủ và cách yêu cầu thí nghiệm: Tài liệu C4 — Nhận biết gạch AAC đạt và không đạt TCVN 7959:2017
- Thủ tục nhận hàng và biểu mẫu: Tài liệu C3 · TCVN 7959:2017 quy định gì: câu 53
- Không chắc có phải gạch AAC: câu 13 · sản phẩm: Gạch AAC E-Block
Đang nhận lô gạch và thấy dấu hiệu lạ? Chụp mặt cắt viên gạch hoặc nhãn kiện, gửi qua Zalo 0967 213 312 hoặc 0982 127 343 — đội kỹ thuật Càn Thanh xem giúp.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: TCVN 7959:2017 (Bảng 2, 3, 4); dấu hiệu nhận biết: kinh nghiệm KCS của đội kỹ thuật Càn Thanh.
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
TCVN 7959:2017 quy định những chỉ tiêu gì cho gạch AAC?
Trả lời ngắn: TCVN 7959:2017 quy định sai lệch kích thước, khuyết tật ngoại quan, cường độ nén và khối lượng thể tích khô theo cặp cấp B–D, độ co khô không quá 0,02 % và ghi nhãn. Bản 2011 đã hết hiệu lực.
1. Bảng chỉ tiêu cho gạch dạng khối
| Chỉ tiêu | Yêu cầu với gạch dạng khối | Mục |
|---|---|---|
| Sai lệch kích thước | Dài ±3 · rộng ±2 · cao ±2 mm | Bảng 2 |
| Độ thẳng cạnh, độ phẳng mặt | ≤ 1 mm | Bảng 3 |
| Vết sứt cạnh, sứt góc sâu 10–15 mm, dài 20–30 mm | ≤ 3 vết mỗi viên | Bảng 3 |
| Cường độ nén trung bình | B2 2,5 · B3 3,5 · B4 5,0 · B6 7,5 · B8 10,0 MPa | Bảng 4 |
| Khối lượng thể tích khô | Theo cặp: B3 đi với D500, D600; B4 với D600–D800; B6 với D700–D900 | Bảng 4 |
| Độ co khô | ≤ 0,02 % (0,2 mm/m) | 6.4 |
| Ghi nhãn | Trên hai mặt pallet | 8.1 |
2. Phạm vi và những gì tiêu chuẩn không quy định
Lấy mẫu và phương pháp thử theo TCVN 9030:2017. Tấm AAC không cốt thép có giới hạn riêng: dài ±4, cao ±3 mm; thẳng cạnh ≤ 2 mm; ≤ 4 vết sứt. Tiêu chuẩn không quy định cách nhiệt, cách âm hay chịu lửa — các chỉ tiêu đó theo phiếu thử riêng.
Ba chỉ tiêu đầu kiểm được tại công trường bằng thước; cường độ nén, khối lượng thể tích khô và độ co khô phải thí nghiệm mẫu — xem câu 52.
Bước tiếp theo
- Chỉ tiêu nào kiểm tại công trường được: Tài liệu C4 · câu 52
- Thông số Gạch AAC E-Block: Tài liệu B1 · hồ sơ hợp quy: Tài liệu C1
- Cấp D500, D600, D700 và mác khác nhau thế nào: câu 17
Cần đối chiếu phiếu thử của lô gạch? Gửi ảnh phiếu thử hoặc chứng chỉ chất lượng qua Zalo 0967 213 312 hoặc 0982 127 343.
Biên soạn và duyệt kỹ thuật: Đội ngũ kỹ thuật Càn Thanh — nhà phân phối chính thức E-Block, hơn 15 năm kinh nghiệm trong lĩnh vực gạch AAC và KCS tại công trường.
Số liệu trong bài lấy từ đâu: TCVN 7959:2017 (Bảng 2, 3, 4; mục 6.4, 7, 8.1); TCVN 9030:2017.
Cập nhật: 22/10/2026 · Hỏi cho công trình cụ thể: 0967 213 312 – 0982 127 343.
